背景资料:
某展示中心工程项目,建筑面积为1600m²,地下1层,地上4层,檐口高度19.60m,基础为箱形基础,地下室外墙为钢筋混凝土墙,楼梯采用装配式混凝土楼梯(预制厂距该项目30km)。箱形底板满堂基础平面布置示意图如图5-1所示,基础及地下室外墙剖面示意图如图5-2所示。混凝土采用预拌混凝土,强度等级:基础垫层为C15,满堂基础、混凝土墙均为抗渗混凝土C35。项目编码及特征描述等见分部分项工程项目工程量计算表5-1。

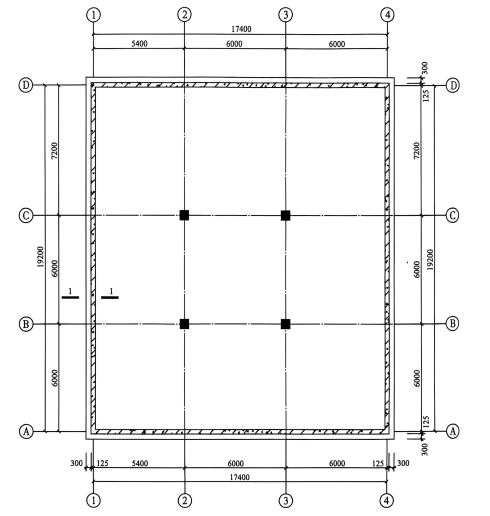

图5-1 满堂基础平面布置示意图

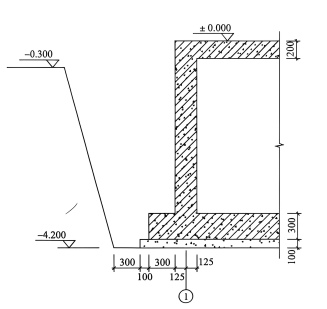

图5-2 满堂基础及地下室外墙剖面示意图

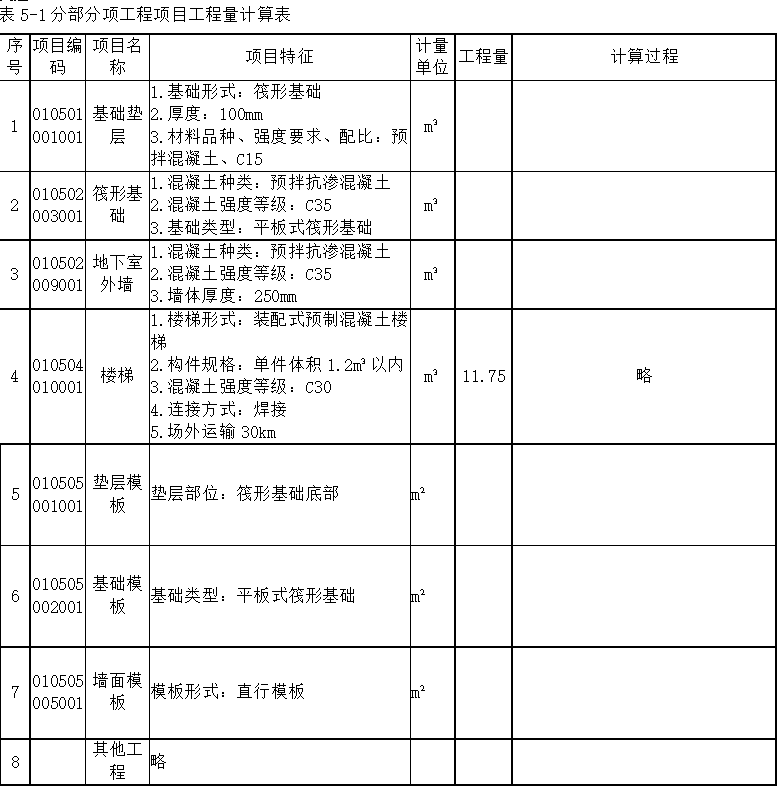

表5-1分部分项工程项目工程量计算表
|
序号 |
项目编码 |
项目名称 |
项目特征 |
计量 单位 |
工程 量 |
计算 过程 |
|
1 |
010501001001 |
基础垫层 |
1.基础形式:筏形基础 2.厚度:100mm 3.材料品种、强度要求、配比:预拌混凝土、C15 |
m³ |
|
|
|
2 |
010502003001 |
筏形基础 |
1.混凝土种类:预拌抗渗混凝土 2.混凝土强度等级:C35 3.基础类型:平板式筏形基础 |
m³ |
|
|
|
3 |
010502009001 |
地下室外墙 |
1.混凝土种类:预拌抗渗混凝土 2.混凝土强度等级:C35 3.墙体厚度:250mm |
m³ |
|
|
|
4 |
010504010001 |
楼梯 |
1.楼梯形式:装配式预制混凝土楼梯 2.构件规格:单件体积1.2m³以内 3.混凝土强度等级:C30 4.连接方式:焊接 5.场外运输30km |
m³ |
11.75 |
略 |
|
5 |
010505001001 |
垫层模板 |
垫层部位:筏形基础底部 |
m² |
|
|
|
6 |
010505002001 |
基础模板 |
基础类型:平板式筏形基础 |
m² |
|
|
|
7 |
010505005001 |
墙面模板 |
模板形式:直行模板 |
m² |
|
|
|
8 |
|
其他工程 |
略 |
|
|
|
表5-2房屋建筑与装饰工程消耗量定额(节选)单位:m³
|
定额编号 |
5-1 |
5-8 |
5-24 |
5-61 |
5-132 |
5-133 |
||
|
项目 |
单位 |
混凝土 垫层 |
箱形基础 (无梁式) |
地下室 外墙 |
预制楼 梯安装 |
预制构件运 输1km以内 |
预制构件运输 每增运1km |
|
|
人工 |
综合工日 |
工日 |
0.8300 |
0.6080 |
1.533 |
1.856 |
0.349 |
|
|
材料 |
预拌混凝土C15 |
m³ |
1.0100 |
|
|
|
|
|
|
预拌抗渗混凝土C35 |
m³ |
|
1.0100 |
0.9869 |
|
|
|
|
|
预制钢筋混凝土楼梯段(成品) |
m³ |
|
|
|
1.0100 |
|
|
|
|
塑料薄膜 |
m² |
|
2.4360 |
0.4630 |
|
|
|
|
|
阻燃毛毡 |
m² |
|
0.5030 |
0.0950 |
|
|
|
|
|
水 |
m³ |
0.3750 |
0.1322 |
0.0687 |
|
|
|
|
|
水泥抹灰砂浆 |
m³ |
|
|
0.0234 |
|
|
|
|
|
垫木 |
m³ |
|
|
|
0.0019 |
|
|
|
|
垫铁 |
kg |
|
|
|
1.8655 |
|
|
|
|
锯成材 |
m³ |
|
|
|
|
0.0043 |
|
|
|
钢丝绳 |
kg |
|
|
|
|
0.0491 |
|
|
|
电焊条 |
kg |
|
|
|
0.5737 |
|
|
|
|
镀锌低碳钢丝8号 |
kg |
|
|
|
|
0.4545 |
|
|
|
机械 |
混凝土振捣器 |
台班 |
0.0826 |
0.0571 |
0.0670 |
|
|
|
|
灰浆搅拌机200L |
台班 |
|
|
0.0030 |
|
|
|
|
|
交流弧焊机32kV·A |
台班 |
|
|
|
0.3182 |
|
|
|
|
汽车式起重机8t |
台班 |
|
|
|
|
0.0873 |
|
|
|
载重汽车8t |
台班 |
|
|
|
|
0.1313 |
0.0130 |
|
|
轮胎式起重机20t |
台班 |
|
|
|
0.1596 |
|
|
|
表5-3投标用的资源价格表
|
序号 |
资源名称 |
单位 |
除税单价/元 |
序号 |
资源名称 |
单位 |
除税单价/元 |
|
1 |
综合工日 |
工日 |
130.00 |
11 |
锯成材 |
m³ |
1870.96 |
|
2 |
预拌混凝土C15 |
m³ |
480.00 |
12 |
钢丝绳 |
kg |
10.19 |
|
3 |
预拌抗渗混凝土C35 |
m³ |
580.00 |
13 |
电焊条 |
kg |
7.70 |
|
4 |
预制钢筋混凝土楼梯段(成品) |
m³ |
2300.00 |
14 |
镀锌低碳钢丝 |
kg |
7.62 |
|
5 |
塑料薄膜 |
m² |
1.85 |
15 |
混凝土振捣器 |
台班 |
8.82 |
|
6 |
阻燃毛毡 |
m² |
46.58 |
16 |
灰浆搅拌机200L |
台班 |
204.16 |
|
7 |
水 |
m³ |
6.60 |
17 |
交流弧焊机32kV·A |
台班 |
114.05 |
|
8 |
水泥抹灰砂浆 |
m³ |
507.39 |
18 |
汽车式起重机8t |
台班 |
814.05 |
|
9 |
垫木 |
m³ |
1956.00 |
19 |
载重汽车8t |
台班 |
586.93 |
|
10 |
垫铁 |
kg |
4.80 |
20 |
轮胎式起重机20t |
台班 |
1066.99 |
表5-4部分企业定额费用表(除税)
|
企业定额编号 |
项目名称 |
计量单位 |
人工费/元 |
材料费/元 |
施工机具使用费/元 |
人材机之和/元 |
|
17-21 |
基础垫层复合模板 |
m² |
13.70 |
26.69 |
0.62 |
41.01 |
|
17-25 |
箱形基础复合模板钢支撑 |
m² |
17.89 |
35.12 |
1.26 |
54.27 |
|
17-36 |
混凝土墙复合模板钢支撑 |
m² |
19.25 |
45.79 |
2.39 |
67.43 |
|
17-9 |
综合脚手架 |
m² |
24.69 |
15.02 |
4.01 |
43.72 |
|
17-76 |
垂直运输 |
m² |
10.80 |
0.00 |
60.70 |
71.50 |
|
19-1 |
塔式起重机基础制作 |
m³ |
216.19 |
956.67 |
9.78 |
1182.64 |
|
19-2 |
塔式起重机基础拆除 |
m³ |
211.58 |
0.39 |
46.39 |
258.36 |
|
19-3 |
自升式塔式起重机(600kN·m)场外运输 |
台次 |
1920.00 |
129.95 |
7792.47 |
9842.42 |
|
19-4 |
自升式塔式起重机 (600kN·m)安拆檐高≤20m |
台次 |
5120 |
308.75 |
5489.91 |
10918.66 |
表5-5措施项目的清单编码
|
项目编码 |
项目名称 |
项目编码 |
项目名称 |
|
011601001 |
脚手架 |
011601009 |
安全生产 |
|
011601002 |
垂直运输 |
011601010 |
冬雨季施工增加 |
|
011601006 |
临时设施 |
011601011 |
夜间施工增加 |
|
011601007 |
文明施工 |
011601013 |
二次搬运 |
|
011601008 |
环境保护 |
011601014 |
已完工程及设备保护 |
【问题】
1.根据图示内容、《房建工程计量标准》和《清单计价标准》的规定,计算该工程基础垫层、筏形基础、地下室外墙、垫层模板、筏形基础模板、墙面模板的招标工程量清单中的数量,计算过程填入答题卡表5-1中。
2.某施工总承包企业拟投标该项目,其《房屋建筑与装饰工程消耗量企业定额》中节选的分部分项工程人材机的消耗量见表5-2,投标时采用的资源价格见表5-3。模板及部分措施项目人材机的费用见表5-4,投标时确定的管理费率和利润率分别为人工费的30%和20%。该企业定额中的基础垫层、筏形基础、地下室外墙、装配式混凝土楼梯的工程量计算规则与《房建工程计量标准》中的计算规则相同。装配式混凝土楼梯的制作、运输、安装工程量计算规则均是按设计图示构件尺寸以体积计算。除问题1中已计算的内容外,该工程其他的分部分项工程费为2300000元。上述价格和费用均不包含增值税可抵扣进项税额。在答题卡表5-2和答题卡表5-3,编制筏形基础和装配式混凝土楼梯的分部分项工程项目清单综合单价分析表,在答题卡表5-4,编制该工程投标时的分部分项工程项目清单计价表。
3.措施项目清单编码见表5-5,企业定额中规定:综合脚手架和垂直运输费的计算规则均按建筑面积计算,投标时确定采用的垂直运输机械为1台自升式塔式起重机(600kN•m),进出场1次,塔式起重机的基础尺寸为6m×6m×1.4m,其他大型机械进出场及安拆暂不考虑。招标文件中规定安全生产措施费按不含安全生产措施费的税前工程造价的3%计取。另临时设施、文明施工、环境保护、冬雨季施工增加、夜间施工增加、二次搬运、已完工程及设备保护等以分部分项工程中的人工费作为计取基数,费率分别为:7.5%、3%、2.5%、1%、3%、2%、1.2%,该工程分部分项工程中的人工费为463200元,在答题卡表5-5、答题卡表5-6,编制该工程投标时的措施项目清单构成明细分析表和大型机械进出场及安拆费用组成明细表。
4.招标工程量清单的其他项目清单中已明确:暂列金额200000元,专业工程暂估价100000元,计日工中暂估零星用工10个、水泥2.8t、中砂8m³、灰浆搅拌机(400L)2个台班,投标时确定的综合单价分别为260元/工日、580元/t、240元/m³、230.8元/台班。投标时采用的总承包服务费费率为5%。该工程按一般计税法,增值税税率为9%。除专业工程暂估价外,其他费用均不包含增值税可抵扣进项税额,再答题卡表5-7编制该工程的投标报价汇总表。







参考答案
答案解析
问题1:
表5-1分部分项工程项目工程量计算表
|
序 号 |
项目编码 |
项目名称 |
项目特征 |
计量 单位 |
工程量 |
计算过程 |
|
|
1 |
010501001001 |
基础垫层 |
1.基础形式:筏形基础 2.厚度:100mm 3.材料品种、强度要求、配比:预拌混凝土、C15 |
m³ |
37.36 |
(17.4+0.25+0.3×2+0.1×2)×(19.2+0.25+0.3×2+0.1×2)×0.1=37.36 |
|
|
2 |
010502003001 |
筏形基础 |
1.混凝土种类:预拌抗渗混凝土 2.混凝土强度等级:C35 3.基础类型:平板式筏形基础 |
m³ |
109.77 |
(17.4+0.25+0.3×2)×(19.2+0.25+0.3×2)×0.3=109.77 |
|
|
3 |
010502009001 |
地下室 外墙 |
1.混凝土种类:预拌抗渗混凝土 2.混凝土强度等级:C35 3.墙体厚度:250mm |
m³ |
69.54 |
(17.4×2+19.2×2)×0.25×(4.2-0.1-0.3)=69.54 |
|
|
4 |
010504010001 |
楼梯 |
1.楼梯形式:装配式预制混凝土楼梯 2.构件规格:单件体积1.2m³以内 3.混凝土强度等级:C30 4.连接方式:焊接 5.场外运输30km |
m³ |
11.75 |
略 |
|
|
5 |
010505001001 |
垫层模板 |
垫层部位:筏形基础底部 |
m² |
7.74 |
[(17.4+0.25+0.3×2+0.1×2)×2+(19.2+0.25+0.3×2+0.1×2)×2]×0.1=7.74 |
|
|
6 |
010505002001 |
基础模板 |
基础类型:平板式筏形基础 |
m² |
22.98 |
[(17.4+0.25+0.3×2)×2+(19.2+0.25+0.3×2)×2]×0.3 =22.98 |
|
|
7 |
010505005001 |
墙面模板 |
模板形式:直行模板 |
m² |
541.88 |
(17.4+0.25+19.2+0.25)×2×3.8+(17.4-0.25+19.2-0.25)×2×3.6=541.88 |
|
|
8 |
|
其他工程 |
略 |
|
|
|
|
问题2:
表5-2筏形基础项目清单综合单价分析表
|
项目编码 |
010502003001 |
项目名称 |
筏形基础 |
计量单位 |
m³ |
||
|
项目特征 |
1.混凝土种类:预拌抗渗混凝土 2.混凝土强度等级:C35 3.基础类型:平板式筏形基础 |
||||||
|
序号 |
费用项目 |
单位 |
数量 |
计算基础/元 |
费率/% |
单价/元 |
合价/元 |
|
1 |
人工费 |
- |
- |
- |
- |
- |
79.04 |
|
1.1 |
综合工日 |
工日 |
0.6080 |
- |
- |
130 |
79.04 |
|
2 |
材料费 |
- |
- |
- |
- |
- |
614.61 |
|
2.1 |
预拌抗渗混凝土C35 |
m³ |
1.0100 |
- |
- |
580 |
585.80 |
|
2.2 |
其他材料费 |
元 |
- |
- |
- |
28.81 |
28.81 |
|
3 |
施工机具使用费 |
- |
- |
- |
- |
- |
0.50 |
|
3.1 |
混凝土振捣器 |
台班 |
0.0571 |
- |
- |
8.82 |
0.50 |
|
3.2 |
其他施工机具使用费 |
元 |
- |
- |
- |
- |
- |
|
4 |
1+2+3小计 |
- |
- |
- |
- |
- |
694.15 |
|
5 |
管理费 |
- |
- |
79.04 |
30 |
23.71 |
23.71 |
|
6 |
利润 |
- |
- |
79.04 |
20 |
15.81 |
15.81 |
|
综合单价 |
733.67 |
||||||
表5-2装配式混凝土楼梯项目清单综合单价分析表
|
项目编码 |
010504010001 |
项目名称 |
楼梯 |
计量单位 |
m³ |
||
|
项目特征 |
1.楼梯形式:装配式预制混凝土楼梯;2.构件规格:单件体积1.2m³以内; 3.混凝土强度等级:C30;4.连接方式:焊接;5.场外运输30km |
||||||
|
序号 |
费用项目 |
单位 |
数量 |
计算基础/元 |
费率/% |
单价/元 |
合价/元 |
|
1 |
人工费 |
- |
- |
- |
- |
- |
286.65 |
|
1.1 |
综合工日 |
工日 |
2.205 |
- |
- |
130 |
286.65 |
|
2 |
材料费 |
- |
- |
- |
- |
- |
2352.10 |
|
2.1 |
预制钢筋混凝土楼梯段 (成品) |
m³ |
1.010 |
- |
- |
2300 |
2323.00 |
|
2.2 |
其他材料费 |
元 |
- |
- |
- |
29.10 |
29.10 |
|
3 |
施工机具使用费 |
- |
- |
- |
- |
- |
575.99 |
|
3.1 |
交流弧焊机32kV·A |
台班 |
0.3182 |
- |
- |
114.05 |
36.29 |
|
3.2 |
汽车式起重机8t |
台班 |
0.0873 |
- |
- |
814.05 |
71.07 |
|
3.3 |
载重汽车8t |
台班 |
0.5083 |
- |
- |
586.93 |
298.34 |
|
3.4 |
轮胎式起重机20t |
台班 |
0.1596 |
- |
- |
1066.99 |
170.29 |
|
3.5 |
其他施工机具使用费 |
元 |
- |
- |
- |
- |
- |
|
4 |
1+2+3小计 |
- |
- |
- |
- |
- |
3214.74 |
|
5 |
管理费 |
- |
- |
286.65 |
30 |
86.00 |
86.00 |
|
6 |
利润 |
- |
- |
286.65 |
20 |
57.33 |
57.33 |
|
综合单价 |
3358.07 |
||||||
表5-4分部分项工程项目清单计价表
|
序号 |
项目编码 |
项目名称 |
项目特征描述 |
计量单位 |
工程量 |
金额/元 |
|
|
综合单价 |
合价 |
||||||
|
1 |
010501001001 |
基础垫层 |
1.基础形式:筏形基础 2.厚度:100mm 3.材料品种、强度要求、配比:预拌混凝土、C15 |
m³ |
37.36 |
649.85 |
24278.40 |
|
2 |
010502003001 |
筏形基础 |
1.混凝土种类:预拌抗渗混凝土 2.混凝土强度等级:C35 3.基础类型:平板式筏形基础 |
m³ |
109.77 |
733.67 |
80534.96 |
|
3 |
010502009001 |
地下室 外墙 |
1.混凝土种类:预拌抗渗混凝土 2.混凝土强度等级:C35 3.墙体厚度:250mm |
m³ |
69.54 |
890.15 |
61901.03 |
|
4 |
010504010001 |
楼梯 |
1.楼梯形式:装配式预制混凝土楼梯 2.构件规格:单件体积1.2m³以内 3.混凝土强度等级:C30 4.连接方式:焊接 5.场外运输30km |
m³ |
11.75 |
3358.07 |
39457.32 |
|
5 |
010505001001 |
垫层模板 |
垫层部位:筏形基础底部 |
m² |
7.74 |
47.86 |
370.44 |
|
6 |
010505002001 |
基础模板 |
基础类型:平板式筏形基础 |
m² |
22.98 |
63.22 |
1452.80 |
|
7 |
010505005001 |
墙面模板 |
模板形式:直行模板 |
m² |
541.88 |
77.06 |
41757.27 |
|
8 |
……… |
其他工程 |
略 |
2300000.00 |
|||
|
|
分部分项工程合计 |
2549752.22 |
|||||
问题3:
表5-5措施项目清单构成明细分析表
|
序号 |
项目编码 |
措施项目名称 |
计算基础 |
费率 /% |
价格 /元 |
价格构成明细/元 |
备注 |
|||||
|
人工费 |
材料费 |
施工机具使用费 |
管理费 |
利润 |
||||||||
|
1 |
011601001001 |
脚手架 |
- |
- |
89704.00 |
39504.00 |
24032.00 |
6416.00 |
11851.20 |
7900.80 |
|
|
|
2 |
011601002001 |
垂直运输 |
- |
- |
230727.28 |
45879.61 |
48674.52 |
113233.35 |
13763.88 |
9175.92 |
|
|
|
3 |
011601006001 |
临时设施 |
463200 |
7.5 |
34740.00 |
- |
- |
- |
- |
- |
|
|
|
4 |
011601007001 |
文明施工 |
463200 |
3 |
13896.00 |
- |
- |
- |
- |
- |
|
|
|
5 |
011601008001 |
环境保护 |
463200 |
2.5 |
11580.00 |
- |
- |
- |
- |
- |
|
|
|
6 |
011601009001 |
安全施工 |
2974942.66 |
3 |
89248.28 |
- |
- |
- |
- |
- |
|
|
|
7 |
011601010001 |
冬雨季施工增加 |
463200 |
1 |
4632.00 |
- |
- |
- |
- |
- |
|
|
|
8 |
011601011001 |
夜间施工增加 |
463200 |
3 |
13896.00 |
- |
- |
- |
- |
- |
|
|
|
9 |
011601013001 |
二次搬运 |
463200 |
2 |
9264.00 |
- |
- |
- |
- |
- |
|
|
|
10 |
011601014001 |
已完工程及设备保护 |
463200 |
1.2 |
5558.40 |
- |
- |
- |
- |
- |
|
|
|
合计 |
503245.96 |
|
|
|
|
- |
- |
|||||
表5-6大型机械进出场及安拆费用组成明细表
|
序号 |
大型机械名称、规格、型号 |
数量 |
进出场次数 |
进出场费用单价/元C=C₁+C₂+C₃ |
合价/元 |
备注 |
||
|
机械安拆费 |
机械装卸运输费 |
固定装置安拆费 |
||||||
|
A |
B |
C₁ |
C₂ |
C₃ |
D=A×B×C |
|||
|
1 |
自升式塔式起重机600kN·m |
1 |
1 |
18478.66 |
10182.42 |
83406.20 |
112067.28 |
|
|
合计 |
112067.28 |
- |
||||||
问题4:
表5-7投标报价汇总表
|
序号 |
项目内容 |
金额/元 |
|
1 |
分部分项工程项目 |
2549752.22 |
|
1.1 |
略 |
|
|
…… |
|
|
|
2 |
措施项目 |
503245.96 |
|
|
其中:安全生产措施项目 |
89248.28 |
|
3 |
其他项目 |
311192.76 |
|
3.1 |
其中:暂列金额 |
200000.00 |
|
3.2 |
其中:专业工程暂估价 |
100000.00 |
|
3.3 |
其中:计日工 |
6605.60 |
|
3.4 |
其中:总承包服务费 |
4587.16 |
|
3.5 |
其中:合同中约定的其他项目 |
0.00 |
|
4 |
增值税 |
293777.18 |
|
|
投标报价合计=1+2+3+4 |
3657968.12 |
你可能感兴趣的试题
某企业投资建设的一个工业项目,生产运营期10年,于5年前投产。该项目固定资产投资总额5000万元(不含可抵扣进项税),全部形成固定资产,固定资产使用年限10年,残值率5%,直线法折旧。目前,项目处于正常生产年份。正常生产年份的不含税销售收入为2100万元,不含可抵扣进项税的经营成本为1200万元,可抵扣进项税为72万元。
为了调整产品结构,提升产品市场竞争力,该企业拟对项目进行改建,方案如下:
1.改建工程建设投资1100万元(含可抵扣进项税100万元),由企业自有资金投入,全部形成新增固定资产。新增固定资产使用年限同原固定资产剩余使用年限,残值率、折旧方式和原固定资产相同。
2.改建工程在项目运营期第6年年初开工,用时两个月改建完成,投入使用。
3.改建后,项目产品正常年份的产量规模不变,但原产量中50%的产品升级为新型号,产品单价较原单价提高50%(原产量中另外50%的产品的型号和单价不变)。
4.改建后,正常生产年份的不含可抵扣进项税的年经营成本比改建前提高10%,年可抵扣进项税达到110万元。项目生产所需流动资金保持不变。
5.改建当年项目原产品、新产品的产量均为改建后正常年份产量的80%,相应的年经营成本及其可抵扣进项税亦为正常年份的80%。
6.项目产品适用的增值税税率为13%,增值税附加税率为12%,企业所得税税率为25%。
问题:
1.列式计算改建工程实施后项目的年折旧额。
2.列式计算改建工程实施当年应缴纳的增值税。
3.列式计算改建当年和改建后正常年份的年总成本费用、税前利润、所得税。
4.在答题卡表2-1,完成项目改建前后经济数据表的填写。

5.遵循“有无对比”原则,列式计算改建工程的净现值(折现至改建工程开工时点,财务基准收益率为12%),判断改建项目的可行性。(改建工程建设投资按改建当年年初一次性投入考虑。改建当年固定资产折旧按整年考虑。相关资金时间价值系数见表2-1,计算结果保留两位小数。)
表2-1资金时间价值系数表
|
系数 |
n |
|||||||||
|
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
|
(P/F,12%,n) |
0.8929 |
0.7972 |
0.7118 |
0.6355 |
0.5674 |
0.5066 |
0.4523 |
0.4039 |
0.3606 |
0.3220 |
|
(P/A,12%,n) |
0.8929 |
1.6901 |
2.4018 |
3.0373 |
3.6048 |
4.1114 |
4.5638 |
4.9676 |
5.3282 |
5.6502 |
