【背景资料】
甲公司承接了城市更新工程施工任务,内容包括道路改扩建、管道修复更新等工程。施工前编制了如图4-1所示的双代号网络计划,并通过监理审批。

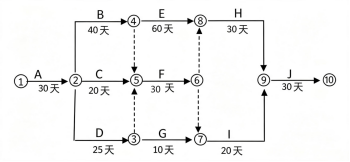

图4-1 双代号网络计划图
根据与业主所签的施工合同,甲公司将K14+280~K15+400段的路面改造工程分包给乙公司,乙公司再将部分劳务工作交由丙公司承担,并签订了合同。
该项目在实施中发生了如下事件:

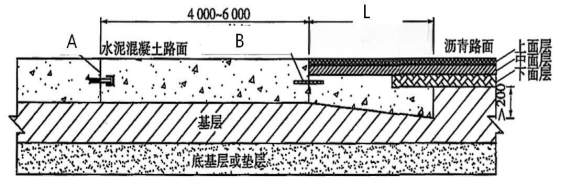

事件1:道路路面结构分为两种类型,其中K0十000~K3+000段路面面层为厚18cm沥青混合料面层,K3+000~K3+100段路面面层为厚28cm水泥混凝土面层,路面基层均为水泥稳定碎石基层。两种路面面层在K3+000处呈阶梯状衔接,衔接处设置长 4m 水泥混凝土过渡段如图4-2所示。
图4-2水泥混凝土过渡段
事件2:其中在K4+000-K5+000段采用在既有水泥混凝土路面上加铺4cm厚SMA-13改性沥青混合料面层。施工前,项目部对旧水泥混凝土路面进行综合调查,发现以下病害:
① 部分路面板存在宽度2~5mm的贯穿裂缝;
② 多处板角断裂,剥落严重;
③ 部分板边实测弯沉值为0.35~0.65mm,判断存在板底脱空;
④ 相邻路面板错台最大达25mm;
⑤ 填缝料局部脱落,脱落长度占缝长的1/2。
针对上述病害,项目部制定了以下处理方案:
① 对宽度2~5mm的贯穿裂缝,采用扩缝补块法处理,补块宽度80mm;
② 对板角断裂部位,凿除破损部分后,直接浇筑普通混凝土修补;
③ 对板底脱空部位,采用注浆法进行基底处理,通过试验确定注浆压力等参数;
④ 对错台部位,高差25mm采用适当材料修补,接顺坡度按1.5%控制;
⑤ 对填缝料局部脱落部位,进行整条接缝的更换。
事件3:因为业主原因,导致F工作停工35天,甲公司为此向业主提出工期索赔。完工后,丙公司以分包人名义向甲公司和业主申请业绩证明。
问题:
1.(3分)该网络的计划工期为多少天?计算D工作的最迟结束事件,并指出网络计划的关键线路。
2.(3分)给出事件1中A、B的名称,同时给出过渡段长度L的要求。
3.(8分)事件2中,项目部制定的病害处理方案存在哪些错误?写出正确做法。
4.(3分)事件3中,F工作的总时差为多少天?甲公司可以向业主提出多少天的索赔工期?
5.(3分)事件3中,丙公司的做法是否正确?简述理由。

参考答案
答案解析
关键线路是①②④⑧⑨⑩(或A→B→E→H→J)(1分)。
2.A为胀缝(1分);B为拉杆(1分);L>3m(1分)
3.错误一:宽度2~5mm的贯穿裂缝采用扩缝补块法处理,补块宽度80mm(1分)
正确做法:对裂缝宽度大于或等于2mm且小于15mm且贯穿板厚的中等裂缝,可采取扩缝补块法处治,扩缝补块的最小宽度不应小于100mm(1分)
错误二:板角断裂部位凿除破损部分后直接浇筑普通混凝土(1分)
正确做法:板角断裂修补应采用早强补偿收缩混凝土(1分),新旧板面间应涂刷界面剂(1分)
错误三:错台高差25mm采用材料修补,接顺坡度1.5%(1分)
正确做法:高差大于20mm的错台,应采用适当材料修补,且接顺的坡度不得大于1%(1分)
错误四:填缝料局部脱落,脱落长度占缝长1/2时进行整条接缝更换(1分)
正确做法:填缝料局部脱落、缺损时应进行灌缝填补,脱落、缺损长度大于1/3缝长时应及时进行整条接缝的更换(1分)
4.因为F工作的总时差为30天(1分),所以35-30=5天(1分)。可以向业主提出5天的索赔工期。 (1分)5.不正确。(1分)因为丙公司只有乙公司的劳务合作单位而非分包人(或:丙公司与乙公司之间非分包关系;或丙公司的劳务合作不属于施工分包),所以丙公司不能以分包人名义申请业绩证明。(2分)
