背景资料:
A公司承建城市道路改扩建工程,其中新建设一座单跨简支桥梁,节点工期为90d,项目部编制了网络进度计划如图所示(单位:d)。公司技术负责人在审核中发现施工进度计划不能满足节点工期要求,工序安排不合理,要求在每项工作作业时间不变,桥台钢模仍为一套的前提下对网络进度计划进行优化。

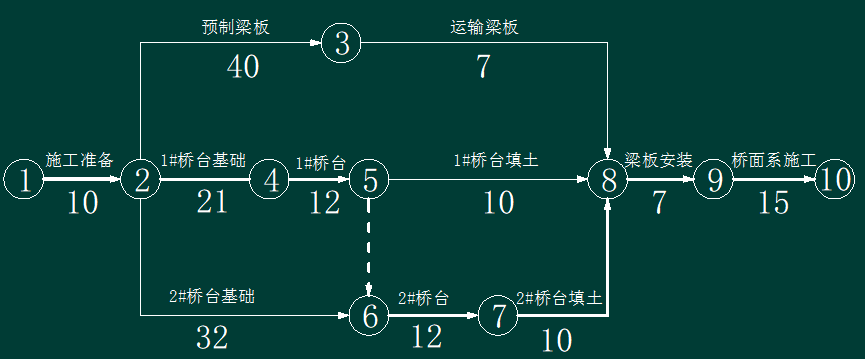

桥梁施工进度网络计划图(单位:d)
问题:
绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。
绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。
参考答案
暂无
答案解析

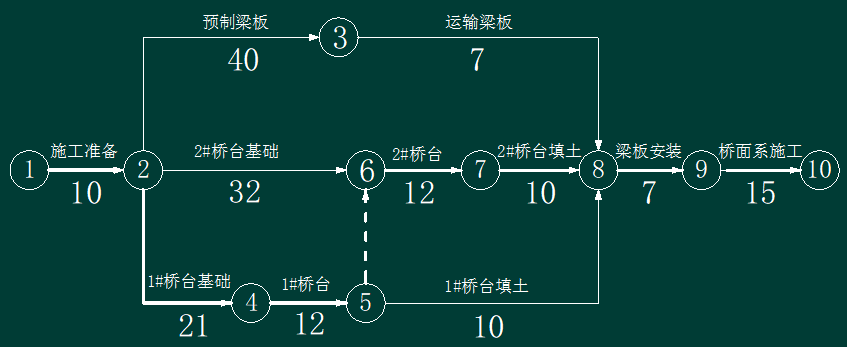

关键线路:①→②→④→⑤→⑥→⑦→⑧→⑨→⑩。
节点工期为87d。
