简答题 市政公用工程
2026-07-23

背景资料:
某项目部承建一项新建城镇道路工程,指令工期100d。
项目部将道路车行道施工分成四个施工段和三个主要施工过程(包括路基挖填、路面基层、路面面层),每个施工段、施工过程的作业天数如表1。工程部按流水作业计划编制的横道图如表2,并组织施工,路面基层采用二灰混合料,常温下养护7d。

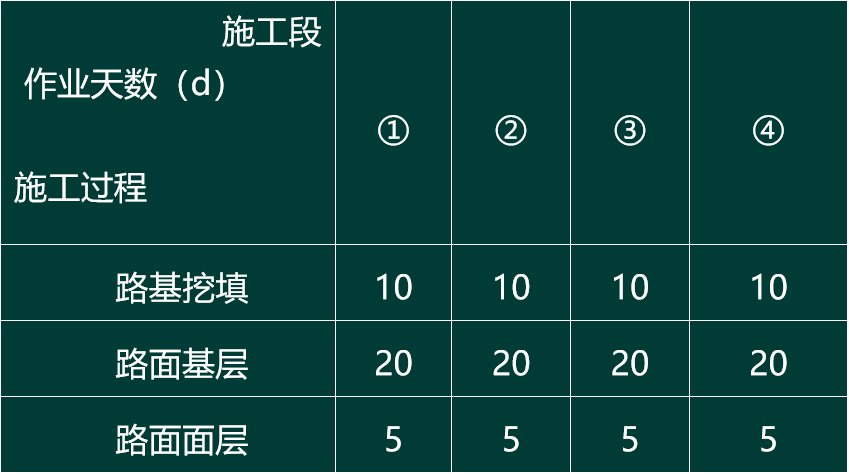

 表1 施工段、施工过程及作业天数计划表

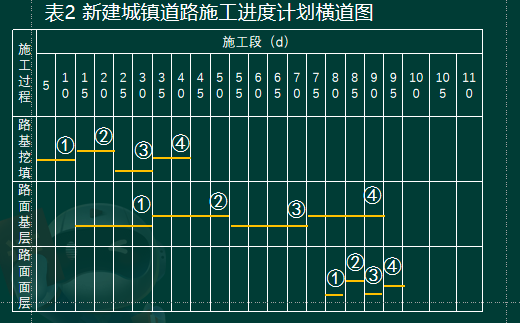

表2 新建城镇道路施工进度计划横道图

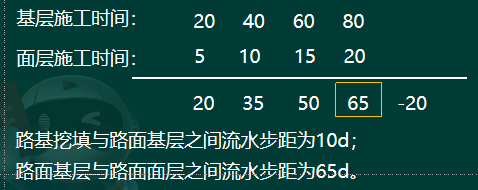

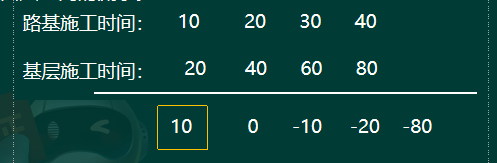

2. 按表1、表2所示,补画路面基层与路面面层的横道图线(将表2复制到答题卡上作画,在试卷上作答无效)。确定路基挖填与路面基层之间及路面基层与路面面层之间的流水步距。

参考答案
