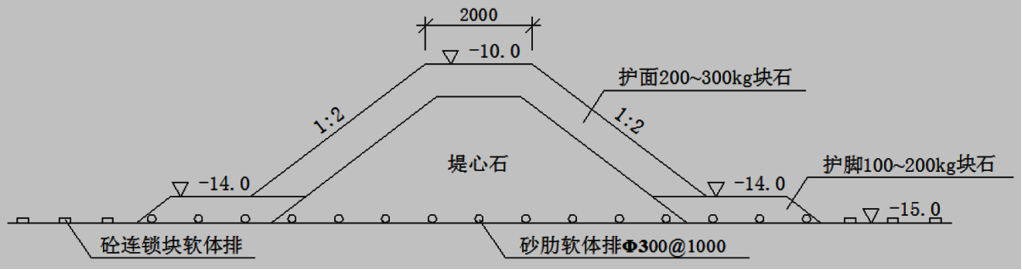

某感潮河段深水航道整治工程,其主要施工内容为建造顺岸滩潜坝,潜堤结构形式为抛石斜坡堤,典型断面示意图见图3。潜堤堤身范围采用砂肋软体排护底,余排采用混凝土联锁块软体排,联锁块软体排压载体为单元联锁混凝土块,单元尺寸为3980mm×7980mm,施工中,选用大型铺排船垂直水流方向进行沉排。

1.感潮河段内的水流具有哪些特征。
2.根据规范要求,单元联锁块混凝土块的吊运、拼装、铺设应符合哪些规定?
3.本工程相邻排体的沉排顺序应如何确定?
1)在潮流界和潮区界之间,仅有水位升降的现象,而不存在指向上游的涨潮流;
2)在潮流界以下,涨落潮流呈往复形式,因有径流加入,落潮流量大于涨潮流量;
3)涨潮历时小于落潮历时,涨潮历时愈向上游愈短。
2.根据《航道整治工程施工规范》(JTS224-2016),单元联锁混凝土块吊运、拼装、铺设应符合下列规定:
1)单元联锁块吊装应选用相应承载能力的专用起吊设备,按单元逐一吊运拼装。
2)施工时,应采取必要的安全防护措施,安排专人指挥、轻装轻放。
3)单元联锁块之间以及联锁块体与排垫之间的连接方式、连接点的布置应满足设计要求。连接扣环应锁紧卡牢,不得松脱、漏扣;排垫与混凝土单元联锁块应连为一体。
4)排体铺设前应对单元混凝土块的连接绳索损伤、混凝土块的破损情况进行检查。同一单元的断裂、掉角的破损块体比例超过5%,或有块体脱落已影响使用功能的应按单元整体更换。
3.本工程位于感潮河段,故相邻排体沉排顺序应根据潮水的流向确定施工顺序。
你可能感兴趣的试题
最新试题
【背景资料】 某单位承揽的海港高桩梁板式码头工程,码头桩基是后张法预应力混凝土管桩(简称大管桩),上部结构由桩帽、横梁、
【背景资料】 某施工单位中标一项港池疏浚工程,合同工期为180天,总疏浚工程量为135.46万m³,土质为泥页岩,疏浚土
【背景资料】 某港口集装箱码头堆场工程,面积共计37.5万㎡。施工内容包括饮用水系统、消防系统、电力通讯系统、雨污水排放
【背景资料】 某重力式码头,前沿为直立式码头岸壁,后侧为斜坡式防波堤,码头及防波堤典型断面示意见图1。码头岸壁采用沉箱结
【背景资料】 某新建斜坡防波堤长为680m,自海岸延伸至海床-9.0m水深处,堤顶现浇混凝土胸墙兼做通向防波堤内侧码头的
【背景资料】 某施工单位中标一项新建海港疏浚工程,工程内容包括港池与泊位疏浚,疏浚土全部用于吹填造地,疏浚土质为中密中粗
【背景资料】 某感潮河段深水航道整治工程,主要工程内容为:建潜堤长7600m、丁坝6座和护岸长1100m。潜堤、丁坝为抛
【背景资料】 某新建5万吨级高桩梁板式码头,码头由预制混凝土方桩、现浇桩帽,预制安装混凝土横梁、纵梁、面板、靠船构件及现
【背景资料】 某海港挡沙堤,从防波堤外侧向海中延伸。堤身采用钢筋混凝土沉箱结构,沉箱安装于拋石基床上,拋石基床厚度为1.
【背景资料】 某疏浚施工单位中标一项新建港池疏浚工程,设计底标高为-12.5m(当地理论深度基准面,以下同),施工期为2
