港口与航道工程

简答题【背景资料】
某沿海港口15万吨级内航道疏浚工程,设计挖槽长度为5.5km,底宽为220m,底标高为-16.0m(当地理论深度基准面,下同),设计边坡坡比为1:5,内航道浚前平均标高为-10.8m。本工程选用大型绞吸挖泥船配接力泵船将疏浚土吹填到港区后方吹填区,平均吹距为6.5km,疏浚土质自上而下分别为淤泥、淤泥质黏土和黏土。本工程港区后方吹填区面积为1.7k㎡,围堰总长为3.9km,为临时工程。地基为淤泥,泥面平均标高为-5.0m,围堰采用斜坡式抛石结构,顶宽为3.5m,顶高程为6.5m,外坡设计坡比为1:2,内坡为1:1.5,内侧铺设200mm厚二片石垫层,再铺设450g/㎡无纺土工布倒滤层。围埝地基采用抛填1.0m厚砂垫层,打设塑料排水板(间距为1.2m,底标高为-14.5~-15.0m),铺设二层高强复合土工软体排的处理方式,其上抛填300mm厚碎石垫层。
【问题】
1.疏浚工程采用实测下方进行土方计量时,应分别计算哪些工程量?
2.根据《疏浚与吹填工程施工规范》JTS207—2012,本工程计算超宽值和计算超深值各为多少?绘制本工程疏浚工程量计算断面示意图,并标注出相应的参数。
3.绘制本工程围埝施工流程图。
4.根据《水运工程质量检验标准》JTS257—2008规定,写出本疏浚工程交工验收时应提交的单位工程质量控制资料,单位工程安全和功能检验资料。

参考答案:暂无进入在线模考
1.设计断面工程量、计算超深与计算超宽工程量、根据自然条件与施工工期计入的施工期回淤工程量。
2.大型绞吸挖泥船,船舶装机总功率10000kW≤N<20000kW;计算超宽值为4.0m,计算超深值为0.40m。

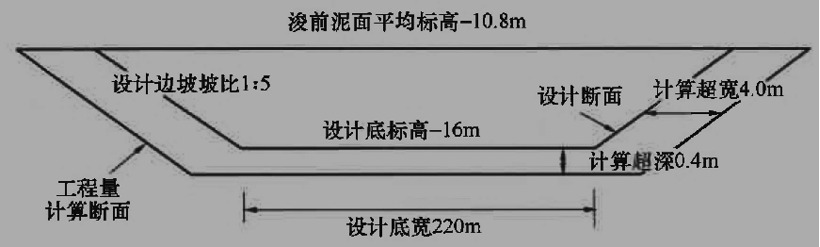

疏浚工程量计算断面示意图为:

3.围埝施工流程图为:
抛填1.0m厚砂垫层→打设塑料排水板→铺设二层高强复合土工软体排→抛填300mm厚碎石垫层→围堰堤身抛石→内侧铺设200mm厚二片石垫层→铺设450g/㎡无纺土工布倒滤层。
4.应提交的单位工程质量控制资料有:测量控制点验收记录、疏浚竣工测量技术报告、吹填竣工测量技术报告、吹填土质检验资料、单位工程质量检验记录。
应提交的单位工程安全和功能检验资料有:疏浚工程竣工断面及水深图、吹填工程竣工地形测量图。

你可能感兴趣的试题

1【背景资料】
某施工单位承建一港内码头工程,工程内容包括:两个5万吨码头泊位、集装箱堆场和散货堆场、港池及泊位疏浚。码头前沿设计底标高为-17.0m,码头设计高程为4.5m,采用重力式沉箱结构,共有外形尺寸相同的沉箱52个,基槽设计底标高为-25.5m。施工单位拟在进行试夯试验之后,采用重锤夯实基床。
施工单位租用距现场50海里的沉箱预制场预制沉箱,沉箱海上运输采用浮运拖带法。沉箱采用分层预制,每个沉箱分6层,在一个底座上依次预制到顶,沉箱预制10个并出运完成时,预制场各项工作进入正常及满负荷状态,建设单位要求剩余全部沉箱在未来7个日历月预制完成,施工单位对投入资源进行计算分析后,认为将剩余沉箱分三批等量预制,可以满足建设单位的进度要求,根据施工安排,每批沉箱预制结束即进入出运施工环节,每批沉箱的出运耗时为0.5个日历月,出运期间不能进行预制作业。
【问题】
1.根据《水运工程质量检验标准》(JTS257—2008)的规定,此工程划分为哪几个单位工程?
2.绘制基床重锤夯实的工艺流程图。
3.在管辖水域内从事需经许可的水上水下作业活动,应当符合哪些条件?
4.沉箱浮运的拖带方法有哪几种?拖带前应进行哪些验算?
5.为满足建设单位的沉箱预制工期节点要求,预制场最少应设沉箱底座多少个?预制作业时间段内预制场平均每日历月至少预制沉箱多少层?

3【背景资料】
某电厂抛石斜坡防波堤总长1200m,堤根与陆地相接,堤头处海床面标高为-16.0m(当地理论深度基准面,下同),典型断面见图1,其设计低水位为+0.76m,设计高水位为+5.81m。防波堤所处海域平时会出现1.5~2.0m的波浪,且会受台风影响。

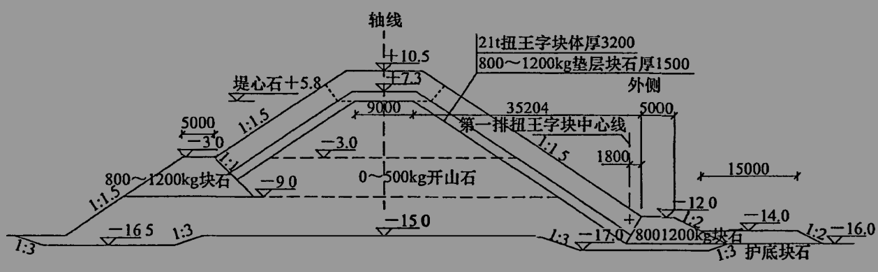

图1 防波堤典型断面图(图中单位:尺寸为mm、标高为m)
项目部在编制施工组织设计时,堤身块石采用水上抛填和陆上填筑相结合的施工方式,扭王字块采用陆上履带吊进行安装,水上抛填块石与陆上填筑块石的施工分界面标高为-3.0m。根据界面划分,施工组织设计中属于水上抛填块石的施工内容有:外坡-3.0m以下垫层块石抛填、-9.0m以下堤心石抛填、内坡棱体块石抛填、外坡棱体块石抛填、-9.0~-3.0m堤心石抛填和护底块石抛填等。
扭王字块安装和水上抛填块石可供选用的自有船舶机械设备见表1-1,项目部综合考虑现场作业条件和施工效率,选择了施工船舶机械设备,并落实了施工船舶防台锚地。扭王字块分+5.8m以下和+5.8m以上两部分,均采用280t履带吊进行安装,履带吊安装扭王字块时驻位于经整平的+5.8m标高处的堤心石及垫层块石临时通道上。
【问题】
1.绘制水上抛填块石施工工艺流程图。
2.写出+5.8m以下和+5.8m以上两部分扭王字块安装的纵向施工顺序。

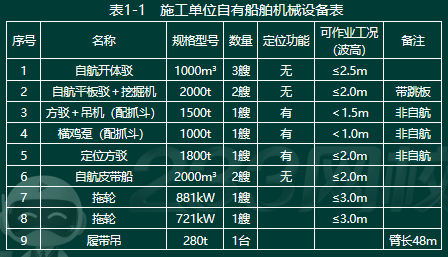

3.根据表1-1,堤心石水上粗抛和垫层块石水上抛填施工选用的船舶机械设备分别是什么?
4.选择船舶防台锚地应考虑哪些因素?

最新试题

【背景资料】 某单位承揽的海港高桩梁板式码头工程,码头桩基是后张法预应力混凝土管桩(简称大管桩),上部结构由桩帽、横梁、

类型:简答题2026-07-08

【背景资料】 某施工单位中标一项港池疏浚工程,合同工期为180天,总疏浚工程量为135.46万m³,土质为泥页岩,疏浚土

类型:简答题2026-07-08

【背景资料】 某港口集装箱码头堆场工程,面积共计37.5万㎡。施工内容包括饮用水系统、消防系统、电力通讯系统、雨污水排放

类型:简答题2026-07-08

【背景资料】 某重力式码头,前沿为直立式码头岸壁,后侧为斜坡式防波堤,码头及防波堤典型断面示意见图1。码头岸壁采用沉箱结

类型:简答题2026-07-08

【背景资料】 某新建斜坡防波堤长为680m,自海岸延伸至海床-9.0m水深处,堤顶现浇混凝土胸墙兼做通向防波堤内侧码头的

类型:简答题2026-07-08

【背景资料】 某施工单位中标一项新建海港疏浚工程,工程内容包括港池与泊位疏浚,疏浚土全部用于吹填造地,疏浚土质为中密中粗

类型:简答题2026-07-08

【背景资料】 某感潮河段深水航道整治工程,主要工程内容为:建潜堤长7600m、丁坝6座和护岸长1100m。潜堤、丁坝为抛

类型:简答题2026-07-08

【背景资料】 某新建5万吨级高桩梁板式码头,码头由预制混凝土方桩、现浇桩帽,预制安装混凝土横梁、纵梁、面板、靠船构件及现

类型:简答题2026-07-08

【背景资料】 某海港挡沙堤,从防波堤外侧向海中延伸。堤身采用钢筋混凝土沉箱结构,沉箱安装于拋石基床上,拋石基床厚度为1.

类型:简答题2026-07-08

【背景资料】 某疏浚施工单位中标一项新建港池疏浚工程,设计底标高为-12.5m(当地理论深度基准面,以下同),施工期为2

类型:简答题2026-07-08
