简答题背景资料:
某安装公司中标一机床厂的钢结构厂房制作安装及机电安装工程,在编制质量预控措施时,安装公司重点进行工序质量控制。
在设备螺纹连接件装配时,施工班组遇到有预紧力规定要求的紧固螺纹连接,经技术交底和反复实践,施工人员熟练掌握各种紧固方法的操作技能,圆满完成螺纹连接的紧固工作。
疏水泵联轴器为过盈配合件,在装配时,将两个半联轴器一起转动,每转 180°测量一次,并记录2个位置的径向位移值和位于同一直径两端测点的轴向位移值。质量部门对此提出异议,认为不符合规范要求,要求重新测量。
安装后期,在制冷机组油管冲洗前,项目部对设备滑动轴承间隙进行了测量,均符合要求。

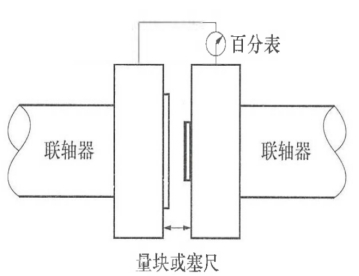

安装公司按下图所示联轴器找中示意图进行轴系调整与连接,对联轴器进行找中检测,没有达到要求,被监理暂停;

安装公司按下图所示进行螺纹的紧固,没有达到要求,被监理暂停;

经返工后,项目部顺利完成任务,并且试运行成功。

问题:
1.有预紧力规定要求的螺纹连接常用的紧固方法有哪几种?图中螺纹紧固为何错误
2.项目部是采用了哪种过盈装配方法?质量部门提出异议是否合理?写出正确的要求?
3.滑动轴承应该检查轴颈与轴瓦的哪些参数?用什么测量,有何要求?
4.疏水泵在试运行时,应做好哪些记录;机械密封的泄漏量有什么要求?

参考答案:暂无进入在线模考
1.(1)定扭矩法、扭角法(转角法)、扭断螺母法、液力拉伸法、加热法;
(2)对称零件:从对角开始紧固;
2.(1)加热装配法。
(2)合理。
(3)正确的要求:将两个半联轴器一起转动,每转90°测量一次,共记录5个位置的径向位移值和位于同一直径两端测点的轴向位移值。
3.(1)滑动轴承应该检查侧间隙、顶间隙。(2)侧间隙可用塞尺检查,单侧间隙应为顶间隙的1/2~2/3。顶间隙可用压铅法检查,铅丝直径不宜大于顶间隙的3倍。
4.(1)做好下列记录:润滑油的压力、温度和各部分供 回油情况;吸入和排出介质的温度、压力;冷却水的供回水情况;各轴承的温度、振动;电动机的电流、电压、温度等。
(2)机械密封的泄漏量不应大于5mL/h;
[|||][|||][|||][|||][|||]

你可能感兴趣的试题

1【背景资料】
某商业中心有15栋多层建筑,该商业中心的建筑智能化工程包括:建筑设备监控体系、安全技术防范系统、公共广播系统、防雷与接地和机房工程。某安装公司承接该工程后,对安全技术防范系统进行施工图深化设计,其中一栋建筑室内视频监控系统如图4所示。

安装公司项目部进场后,依据商业中心工程的施工总进度计划,编制了安全技术防范系统施工进度计划,其中视频监控系统施工进度计划见表1。该进度计划在报公司审批时,被公司总工程师否定,调整后通过审批。

项目部还根据施工图纸和施工进度编制了设备、材料供应计划。在材料送达施工现场时,施工人员按验收工作的规定,对设备、材料的数量和质量进行验收。在工程的质量验收中,发现机房和弱电井的接地干线搭接不符合施工质量验收规定要求,监理工程师对40×4镀锌扁钢的焊接搭接(见图5)提出整改要求,项目部返工后,通过验收。

图5 镀锌扁钢的焊接搭接
项目部依据工程技术文件和智能化工程质量验收规范规定的检测项目、检测数量及检测方法编制安全技术防范系统检测方案,该检测方案经建设单位批准后,对摄像机、门禁和巡查信息识读器等设备进行抽检,均符合规范规定。
问题:
1.施工进度计划是否正确,说明理由?编制该进度计划时还应关注哪几项专业工程进度?

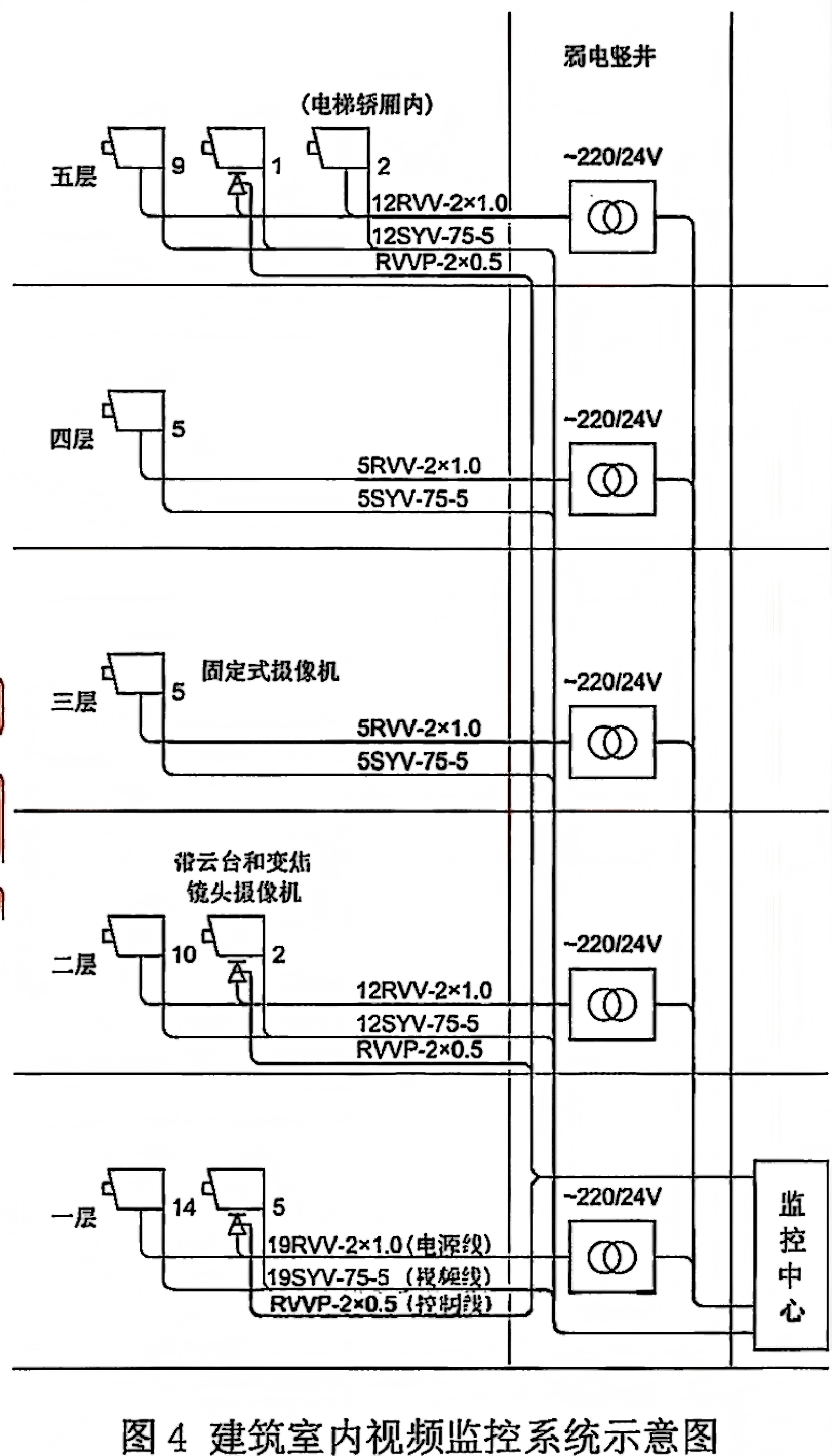

2.图4中图中的固定式摄像机设备总数量多少台?最少应抽检多少台?
3.写出材料进场验收依据。
4.画出40×4镀锌扁钢正确的焊接搭接方式?扁钢需要多少面焊接?

2【背景资料】
A公司承包了一台带换热段的分离塔和附属容器、钢制工艺管道(设计压力6.0MPa,工作温度为450°C)及自动化仪表的安装工程。合同约定,分离塔由安装公司订货,建设单位提供制造图纸。
经建设单位同意, A公司把自动化仪表工程分包给具备专业施工资质的B单位进行安装。A公司审查B公司提交的施工方案中发现某段工艺管道取源部件安装不符合规范要求(如下图所示),B公司针对发现的问题进行了更正,重新提交A公司审查后通过。


在工程的实施过程中,出现了以下事件:
事件1:为了保证塔器设备的质量和及时供货,A公司根据国家有关法规、规章和技术标准制定了监造大纲,监造大纲中明确了设备监造过程,有设备制造全过程监造和制造中重要环节的监造。
事件2:管道试压前,A公司做了全面的检查,主要内容如下:

(1)试验范围内的管道安装质量合格
(2)焊缝已除锈合格并涂好了底漆
(3)安全阀、爆破片均处于正常芷作状态
(4)膨胀节设置了临时约束装置
(5)两块1.8级精度的压力表已经校验合格待用
(6)待试压管道与其他系统已用盲板隔离
A公司项目部在上述检查中发现了几个问题,并出具了整改书,要求作业队限时整改。
事件3:在工艺管道进行试运行时,A公司对管道的法兰进行了紧固,施工操作人员严格按照标准规范进行了一次和二次热态紧固,紧固时采用了保护操作人员的安全技术措施,最终顺利完成了任务。
事件4:在联动试运行中,分离塔换热段管板与接管连接的多处焊缝泄漏,试运行中止。A公司对塔泄漏处进行了补焊处理后,再次启动试运行,而塔的原漏点泄漏更加严重,不得不再次停止试运行。分析事故原因,确定是由分离塔安装不当造成的,检查施工技术文件,包括有标准规范、专项施工方案和《特种设备安装改造维修告知书》。由于分离塔待修停工,使该项目推迟竣工投产1个月。
[问题]
1、A公司制定的监造大纲还应满足哪些文件的要求?
2、针对发现的问题,B公司应该如何进行整改?
3、管道试压前的检查中发现了哪几个问题?应如何整改?
4、工艺管道进行试运行时,一、二次热态紧固的温度分别为多少?热态紧固的最大内压为多少?
5、A公司对分离塔进行补焊作业是否妥当?说明理由。分离塔还缺少哪些施工技术文件?

最新试题

【背景资料】 A公司承包了一台带换热段的分离塔和附属容器、钢制工艺管道(设计压力6.0MPa,工作温度为450°C)及自

类型:简答题2026-07-02

【背景资料】 某商业中心有15栋多层建筑,该商业中心的建筑智能化工程包括:建筑设备监控体系、安全技术防范系统、公共广播系

类型:简答题2026-07-02

背景资料: 某安装公司中标一机床厂的钢结构厂房制作安装及机电安装工程,在编制质量预控措施时,安装公司重点进行工序质量控制

类型:简答题2026-07-01

真空断路器交接试验项目不包括()。

类型:单选题2026-07-01

某安装公司承接了一地下商场给排水、建筑电气和消防系统安装工程,工程总面积15000m2,地下3层。主要设备有:高、低压配

类型:简答题2026-06-30

[背景资料] 某机电安装公司承接一大型系统机电设备安装工程,合同总价达1.2亿元,系统安装的主要机电设备包括破碎机、透平

类型:简答题2026-06-30

[背景资料] 某机电安装公司承包了一液化天然气工厂管道安装工程,管道压力范围为0.8~1.2MPa。工程包括管道的安装、

类型:简答题2026-06-30

背景资料: 某安装公司承包一商场的建筑电气施工,工程内容有变电所、供电干线、室内配线和电气照明。主要设备有电力变压器、配

类型:简答题2026-06-30

[背景资料] 某安装公司承接一条生产线的机电安装工程,项目范围包括工艺线设备、管道、电气安装和一座35kV变电站施工(含

类型:简答题2026-06-30

下列检查内容中,属于临时用电工程检查内容的有( )。

类型:多选题2026-06-30
