市政公用工程

多选题下列钢梁安装要点说法有误的是(  )。

A.钢梁安装过程中,每完成一节段应测量其位置、标高和预拱度
B.吊装杆件时,必须等杆件完全固定后方可摘除吊钩
C.钢梁杆件工地焊缝连接,无设计顺序时,焊接顺序宜为纵向从跨中向两端、横向从两侧向中线对称进行
D.钢梁采用高强度螺栓连接前,应复验摩擦面的抗滑移系数
E.高强螺栓施拧顺序为从板束刚度大、缝隙小处开始

参考答案:C,E进入在线模考
A选项正确;钢梁安装过程中,每完成一节段应测量其位置、标高和预拱度
B选项正确;吊装杆件时,必须等杆件完全固定后方可摘除吊钩
C选项错误;钢梁杆件工地焊缝连接,应按设计顺序进行。无设计顺序时,焊接顺序宜为 纵向从跨中向两端、横向从中线向两侧对称进行
D选项正确;钢梁采用高强度螺栓连接前,应复验摩擦面的抗滑移系数
E选项错误;高强度螺栓穿入孔内应顺畅,不得 强行敲入。穿入方向应全桥一致。施拧顺序为从板束刚度大、缝隙大处开始,由中央向 外拧紧,并应在当天终拧完毕。施拧时,不得采用冲击拧紧和间断拧紧。

你可能感兴趣的试题

2路基压实说法正确的有(  )。

A.先轻后重
B.先静后振
C.压路机最快速度不宜超过4km/h
D.碾压应从中央向路基边缘进行
E.碾压不到的部位应采用小型夯压机夯实

3背景资料:
某公司承建一座城郊跨线桥工程,双向四车道,桥面宽度为30m,横断面路幅划分为2m(人行道)+5m(非机动车道)+16m(车行道)+5m(非机动车道)+2m(人行道)。

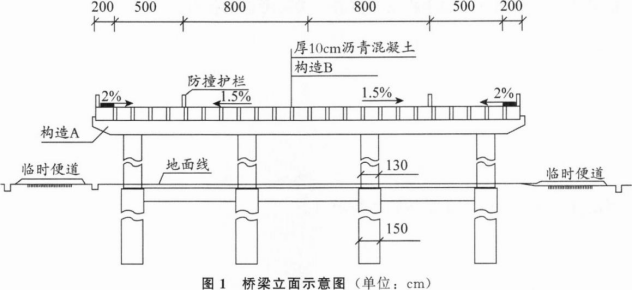

上部结构为5×20m预制预应力混凝土简支空心板梁;下部结构为构造A及φ130cm圆柱式墩,基础采用(b150cm钢筋混凝土钻孔灌注桩;重力式U型桥台;桥面铺装结构层包括厚10cm沥青混凝土、构造B、防水层。桥梁立面如图1所示。

项目部编制的施工组织设计明确了如下事项:
(1)桥梁的主要施工工序编号为:①桩基;②支座垫石;③墩台;④安装空心板梁;⑤构造A;⑥防水层;⑦现浇构造B;⑧安装支座;⑨现浇湿接缝;⑩摊铺沥青混凝土及其他。施工工艺流程为:①桩基→③墩台→⑤构造A→②支座垫石→⑧安装支座→④安装空心板梁→C—D—E→⑩摊铺沥青混凝土及其他。
(2)公司具备梁板施工安装的技术且拥有汽车起重机、门式吊梁车、跨墩龙门吊、穿巷式架桥机、浮吊、梁体顶推等设备。经方案比选,确定采用汽车起重机安装空心板梁。
(3)空心板梁安装前,对支座垫石进行检查验收。
问题:
1.写出图中构造A、B的名称。
2.写出施工工艺流程中C、D、E的名称或工序编号。
3.依据公司现有设备,除了采用汽车起重机安装空心板梁外,还可采用哪些设备?
4.写出防水层施工前,构造B需检测哪些主控项目。
5.写出支座的主要控制项目。
