多选题注浆加固土的强度具有较大的离散性,注浆检验应在加固后28d 进行。可采用(  )方法检测加固地层均匀性。

A.标准贯入
B.轻型静力触探法
C.钻芯法
D.环刀法
E.面波

参考答案:A,B,E进入在线模考
注浆加固土的强度具有较大的离散性,注浆检验应在加固后28d 进行。可采用 标准贯入(A选项)、轻型静力触探法(B选项)或面波等方法(E选项)检测加固地层均匀性;
故选ABE选项;

C. 钻芯法——主要用于水泥土搅拌桩强度检测,非注浆加固均匀性检测方法
D. 环刀法——常用于压实度试验取样,未被列入注浆检测规范方法

你可能感兴趣的试题

1路基压实说法正确的有(  )。

A.先轻后重
B.先静后振
C.压路机最快速度不宜超过4km/h
D.碾压应从中央向路基边缘进行
E.碾压不到的部位应采用小型夯压机夯实

2背景资料:
某公司承建一座城郊跨线桥工程,双向四车道,桥面宽度为30m,横断面路幅划分为2m(人行道)+5m(非机动车道)+16m(车行道)+5m(非机动车道)+2m(人行道)。
上部结构为5×20m预制预应力混凝土简支空心板梁;下部结构为构造A及φ130cm圆柱式墩,基础采用(b150cm钢筋混凝土钻孔灌注桩;重力式U型桥台;桥面铺装结构层包括厚10cm沥青混凝土、构造B、防水层。桥梁立面如图1所示。

项目部编制的施工组织设计明确了如下事项:
(1)桥梁的主要施工工序编号为:①桩基;②支座垫石;③墩台;④安装空心板梁;⑤构造A;⑥防水层;⑦现浇构造B;⑧安装支座;⑨现浇湿接缝;⑩摊铺沥青混凝土及其他。施工工艺流程为:①桩基→③墩台→⑤构造A→②支座垫石→⑧安装支座→④安装空心板梁→C—D—E→⑩摊铺沥青混凝土及其他。
(2)公司具备梁板施工安装的技术且拥有汽车起重机、门式吊梁车、跨墩龙门吊、穿巷式架桥机、浮吊、梁体顶推等设备。经方案比选,确定采用汽车起重机安装空心板梁。
(3)空心板梁安装前,对支座垫石进行检查验收。
问题:
1.写出图中构造A、B的名称。
2.写出施工工艺流程中C、D、E的名称或工序编号。
3.依据公司现有设备,除了采用汽车起重机安装空心板梁外,还可采用哪些设备?
4.写出防水层施工前,构造B需检测哪些主控项目。
5.写出支座的主要控制项目。

3背景资料:
某施工单位承建一项城市污水主干管道工程,管道全长1000m。设计管材采用Ⅱ级承插式钢筋混凝土管,管道内径为d1000mm,壁厚100mm,沟槽平均开挖深度为3m。底部开挖宽度设计无要求,场地地层以硬塑粉质黏土为主,土质均匀,地下水位于槽底设计标高以下,施工期为旱季。
项目部编制的施工方案明确了下列事项:
(1)将管道的施工工序分解为:①沟槽放坡开挖;②砌筑检查井;③下(布)管;④管道安装;⑤管道基础与垫层施工;⑥沟槽回填;⑦闭水试验。施工工艺流程:①→A→③→④→②→B→C。
(2)根据现场施工条件、管材类型及接口方式等因素确定了管道沟槽底部一侧的工作面宽度为500mm,沟槽边坡坡度为1:0.5。
(3)项目部按井段数量抽取1/4进行试验,每次试验段长度不超过500m;上游管顶内壁高程为231.0m,上游设计水头为231.3m,上游检查井井口高程为233.0m。
(4)根据沟槽平均开挖深度及沟槽开挖断面估算沟槽开挖土方量(不考虑检查井等构筑物对土方量估算值的影响)。

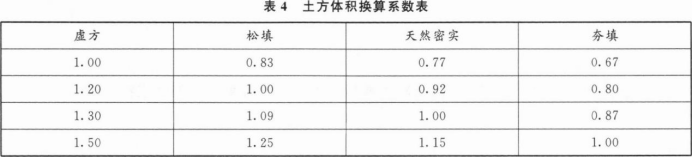

(5)由于施工场地受限及环境保护要求,沟槽开挖土方必须外运,土方外运量根据表4中的土方体积换算系数估算。外运用土方车辆容量为10m3/(车·次),外运单价为100元/(车·次)。

问题:
1.写出施工方案事项(1)中管道施工工艺流程中A、B、C的名称(用背景资料中提供的序号①~⑦或工序名称作答)。
2.写出哪些管道需要做严密性试验?
3.指出施工方案事项(3)中有何不妥之处,并改正。
4.闭水试验的试验水头高程取多少?写出闭水试验的试验过程。
5.根据施工方案事项(4)、(5),列式计算管道沟槽开挖土方量(天然密实体积)及外运的直接成本。
