市政公用工程

简答题背景资料:
某公司承建一座城郊跨线桥工程,双向四车道,桥面宽度为30m,横断面路幅划分为2m(人行道)+5m(非机动车道)+16m(车行道)+5m(非机动车道)+2m(人行道)。
上部结构为5×20m预制预应力混凝土简支空心板梁;下部结构为构造A及φ130cm圆柱式墩,基础采用(b150cm钢筋混凝土钻孔灌注桩;重力式U型桥台;桥面铺装结构层包括厚10cm沥青混凝土、构造B、防水层。桥梁立面如图1所示。

项目部编制的施工组织设计明确了如下事项:
(1)桥梁的主要施工工序编号为:①桩基;②支座垫石;③墩台;④安装空心板梁;⑤构造A;⑥防水层;⑦现浇构造B;⑧安装支座;⑨现浇湿接缝;⑩摊铺沥青混凝土及其他。施工工艺流程为:①桩基→③墩台→⑤构造A→②支座垫石→⑧安装支座→④安装空心板梁→C—D—E→⑩摊铺沥青混凝土及其他。
(2)公司具备梁板施工安装的技术且拥有汽车起重机、门式吊梁车、跨墩龙门吊、穿巷式架桥机、浮吊、梁体顶推等设备。经方案比选,确定采用汽车起重机安装空心板梁。
(3)空心板梁安装前,对支座垫石进行检查验收。
问题:
1.写出图中构造A、B的名称。
2.写出施工工艺流程中C、D、E的名称或工序编号。
3.依据公司现有设备,除了采用汽车起重机安装空心板梁外,还可采用哪些设备?
4.写出防水层施工前,构造B需检测哪些主控项目。
5.写出支座的主要控制项目。

参考答案:暂无进入在线模考
1.构造A:盖梁。构造B:基层混凝土。
2.C:⑨现浇湿接缝。D:⑦现浇构造B。E:⑥防水层。
3.除了采用汽车起重机外,还可采用跨墩龙门吊、穿巷式架桥机安装空心板梁。
4.强度、含水率、粗糙度、平整度。
5.支座的主要控制项目:
(1)支座进场验收。
(2)支座安装前,应检查跨距、支座栓孔位置和支座垫石顶面高程、平整度、坡 度、坡向,确认符合设计要求。
(3)支座与梁底及垫石之间必须密贴,间隙不得大于0.3mm。
(4)支座锚栓的埋置深度和外露长度应符合设计要求。
(5)支座及其粘结灌浆和润滑材料应符合设计要求。

你可能感兴趣的试题

1背景资料:
某施工单位承建一项城市污水主干管道工程,管道全长1000m。设计管材采用Ⅱ级承插式钢筋混凝土管,管道内径为d1000mm,壁厚100mm,沟槽平均开挖深度为3m。底部开挖宽度设计无要求,场地地层以硬塑粉质黏土为主,土质均匀,地下水位于槽底设计标高以下,施工期为旱季。
项目部编制的施工方案明确了下列事项:
(1)将管道的施工工序分解为:①沟槽放坡开挖;②砌筑检查井;③下(布)管;④管道安装;⑤管道基础与垫层施工;⑥沟槽回填;⑦闭水试验。施工工艺流程:①→A→③→④→②→B→C。
(2)根据现场施工条件、管材类型及接口方式等因素确定了管道沟槽底部一侧的工作面宽度为500mm,沟槽边坡坡度为1:0.5。
(3)项目部按井段数量抽取1/4进行试验,每次试验段长度不超过500m;上游管顶内壁高程为231.0m,上游设计水头为231.3m,上游检查井井口高程为233.0m。
(4)根据沟槽平均开挖深度及沟槽开挖断面估算沟槽开挖土方量(不考虑检查井等构筑物对土方量估算值的影响)。
(5)由于施工场地受限及环境保护要求,沟槽开挖土方必须外运,土方外运量根据表4中的土方体积换算系数估算。外运用土方车辆容量为10m3/(车·次),外运单价为100元/(车·次)。

问题:
1.写出施工方案事项(1)中管道施工工艺流程中A、B、C的名称(用背景资料中提供的序号①~⑦或工序名称作答)。
2.写出哪些管道需要做严密性试验?
3.指出施工方案事项(3)中有何不妥之处,并改正。
4.闭水试验的试验水头高程取多少?写出闭水试验的试验过程。
5.根据施工方案事项(4)、(5),列式计算管道沟槽开挖土方量(天然密实体积)及外运的直接成本。

3A 公司中标承建一项蓄水池工程,主体结构为矩形钢筋混凝土半地下式结构,平面尺寸 30×20m;高15m,设计水深 12m。
基坑采用不放坡开挖,围护结构采用地下连续墙,施工步骤如下:

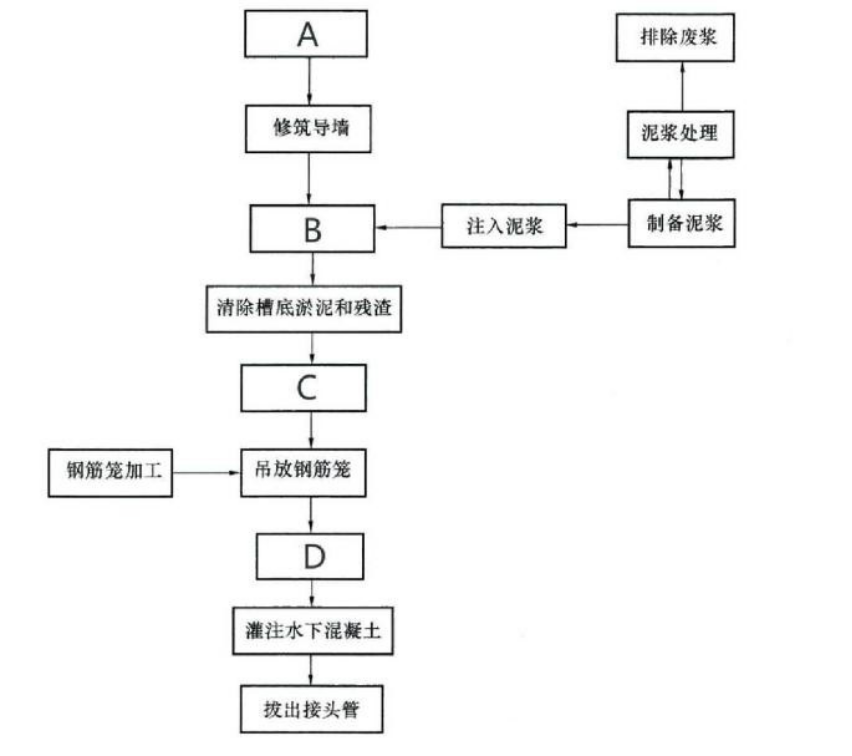

图 5-1 地下连续墙施工步骤
基坑沿深度方向设有 3 道支撑,从上到下依次采用现浇钢筋混凝土支撑、单钢管支撑、双钢管支撑, 基坑场地地层自上而下依次为:2.5m 厚素填土、4.5m 厚砂土、5.5m 厚粉质黏土、10m 厚砂质粉土,地下水埋深约 2.5m。
施工过程中发生如下事件:
事件一:基坑开挖至设计基底标高时,监控量测过程中发现,基坑底部产生了较大的坑底隆起,项目部立即采取措施,对其进行控制,后续加强对基底的监控量测。
事件二:水池施工安装止水带采用橡胶止水带,现场工人安装时采用叠接连接,在叠接位置用铁钉进行固定,被现场监理工程师发现后制止,并要求项目部作出整改。
事件三:水池施工完成之后,在施作池体防水层、防腐层之前,项目部按照试验水压要求封堵预留孔洞、预埋管口及出入水口等,检查充水、充气给排水闸阀无渗漏之后,进行满水试验,注水至设计水深 24h 之后对水位进行观测,观测 1d 之间水位下降量为 10mm,同时蒸发量测定水箱水位下降量为 1mm。
【问题】
 1.请写出 A、B、C、D 分别对应哪项施工步骤。
 2.写出内支撑体系的布置原则。
 3.试补充事件一中项目部所采取的控制基坑隆起的措施。
 4.事件二中,监理工程师制止的原因是什么?项目部该如何整改?
 5.根据事件三所给条件,列式计算注水至设计水深所需天数以及判断本次渗水量测定是否合格。
