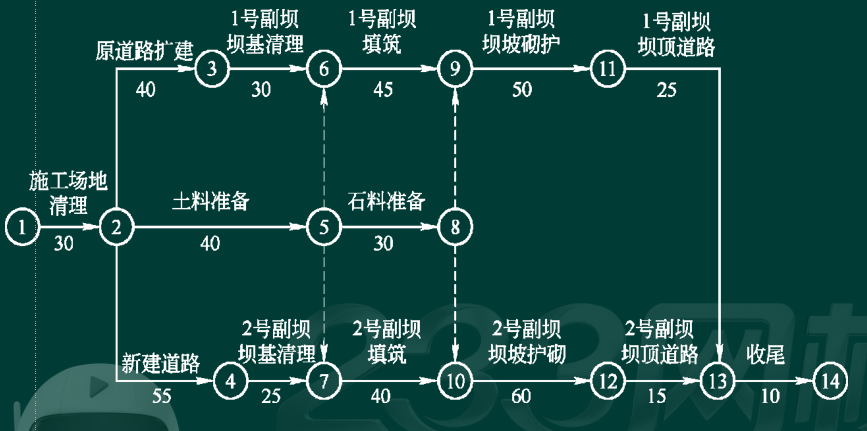

简答题 【例题.案例】南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1号和2号)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构形式为黏土心墙土石坝。承包人拟定的施工进度计划如图所示。实施过程中发生了如下事件:
事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。
事件2:根据防洪要求,坝坡护砌迎水面施工最迟应在次年5月10日完成。
坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。

说明:1.每月按30天计,时间单位为天。
          2.日期以当日末为准,如11月10日开工表示11月10日末开工。

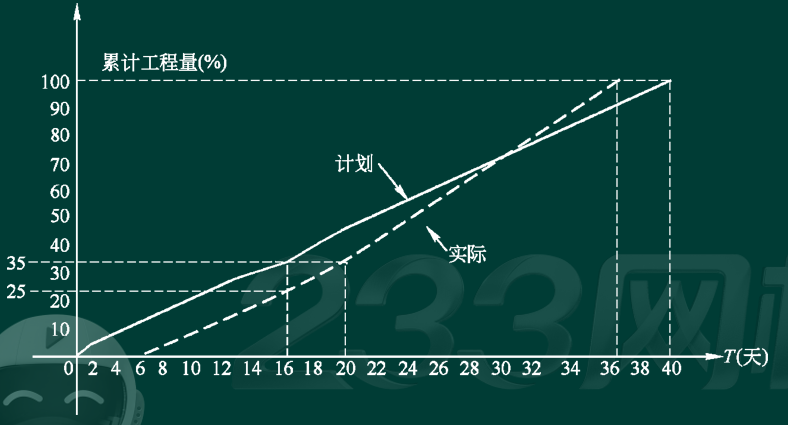

事件3:“2号副坝填筑”的进度曲线如下图所示。

事件4:次年6月20日检查工程进度,1号、2号副坝坝顶道路已完成的工程量分别为3/5、2/5。
【问题】
1.确定计划工期;根据水库调度方案和施工进度安排,分别指出1号、2号副坝坝基清理最早何时开始?
2.根据防洪要求,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足5月10日完成的要求?
3.依据事件3中2号副坝填筑进度曲线,分析在第16天末的计划进度与实际进度,并确定2号副坝填筑实际用工天数。
4.根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。

参考答案:暂无进入在线模考
1、计划工期为235天。根据施工进度安排:1号副坝坝基清理可在1月20日开始、2号副坝坝基清理只能在2月5日开始,综合考虑水库调度方案,1号、2号副坝坝基清理最早分别于1月25日、2月5日开始。
2、按计划1号、2号副坝坝坡护砌迎水面施工可于5月5日、5月10日完成,可满足要求。
3、2号副坝填筑第16天末计划进度为35%,实际进度为25%,累计工程量拖延10%,进度滞后4天,实际用工30天。
4、6月20日检查,1号副坝坝顶道路已完成3/5,计划应完成4/5,推迟5天。2号副坝坝顶道路已完成2/5,计划应完成2/3,推迟4天。由于计划工期比合同工期提前5天,而1号副坝推迟工期也为5天,故对合同工期没有影响。

你可能感兴趣的试题

1【例题.案例】某水利枢纽工程由大坝、电站、泄洪洞(底孔)和溢流表孔等建筑物组成。为满足度汛要求,工程施工采取两期导流,一期工程施工泄洪底孔坝段(A)和溢流表孔坝段(B)。某承包人承担了该项(一期工程)施工任务,并依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。
合同约定:
(1)签约合同价为4500万元,工期24个月,2011年9月1日开工,2011年12月1日截流。
(2)开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款的扣回与还清按以下公式计算,其中F1=20%,F2=90%。

(3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。
由承包人编制,并经监理人批准的施工进度计划如图1-1所示(单位:月,每月按30天计):

本工程在施工过程中发生以下事件:
事件一:由于发包人未按时提供施工场地,造成了开工时间推迟,导致“初期围堰填筑”的延误,经测算“初期围堰填筑”要延至2012年1月30日才能完成。承包人据此向监理人递交了索赔意向通知书,后经双方协商达成如下事项:
(1)截流时间推迟到2012年2月1日;
(2)“围堰加高”须在2012年5月30日(含5月30日)前完成;
(3)完工日期不变,调整进度计划;
(4)发包人承担赶工费用,依照增加费用最小原则确定赶工费。承包人依据工期——费用表(如下表所示),重新编制新的施工进度计划,并提交了赶工措施和增加的费用,上报监理人并获批准。
事件二:截至2012年2月底,累计完成合同金额为200万元;监理人确认的2012年3月份已完成工程量清单中“截流及基坑排水”的金额为245万元,“围堰加高”的金额为135万元,均含赶工增加费用。
【问题】
1.根据原网络进度计划,分别指出“初期围堰填筑”和“围堰加高”的最早完成日期。
2.根据事件一,按增加费用最少原则,应如何调整施工进度计划?计算赶工所增加的总费用。
3.根据事件一,绘制从2012年2月1日起的新施工进度计划(采用双代号网络图表示),指出“A坝段开挖”的最早开始日期。
4.计算承包人2012年3月份进度付款申请单中有关款项的金额。

3【例题.案例】某××省水力发电工程,总装机容量150MW。在工程建设过程中发生如下事件:
事件1:招标文件中有关投标人部分条款如下:
(1)2017年3月6~9日发售施工招标文件。投标截止日期为2017年3月23日上午9:00。
(2)招标文件设定投标最高限价为3000万元,最低限价2000万元,
(3)必须有水利水电工程施工总承包一级及以上企业资质,近5年至少有2项类似工程业绩,类似工程指合同额不低于2500万元的电站施工。
(4)招标人不统一组织现场踏勘工作,若投标人要求进行现场踏勘,可提前通知招标人,招标人将单独予以安排。但现场踏勘费用由投标人自行承担。
(5)拟担任的项目经理应为二级及以上水利水电工程专业注册建造师,具有有效的安全生产考核合格证,近5年至少有一项类似工程业绩。
(6)拟担任的项目经理、技术负责人、质量负责人、专职安全生产管理人员、财务负责人必须是本单位人员(须提供缴纳社会保险的证明):项目经理不得同时担任其他建设工程施工项目负责人;专职安全生产管理人员须具有有效的安全生产考核合格证。
(7)单位信誉良好,具有××省水利厅A级以上信用等级,且近3年在“信用中国”网站上不得有不良行为记录。
(8)投标单位及其法定代表人、拟任项目负责人无行贿犯罪档案,且财务状况良好。
(9)投标截止时间前撤回已提交的投标文件,投标保证金不予退还。
某投标人以上述部分条款损害自身利益为由,在投标截止时间前第7天向行政监督部门提出异议。
事件2:评标过程中,发生如下事件:
(1)评标委员会认为投标人A的报价远远低于招标项目标底,属于投标价格低于成本情形,应予拒绝。
(2)评标委员会在对投标人A的投标报价进行合理性分析时,认为其投标报价偏低的原因主要是所需人、材、机的数量明显低于现行预算定额,应予拒绝。
(3)评标过程中,D投标人以粗心大意为由,主动要求对投标文件中的工期进行更改,评标委员会认可了此项更改。
【问题】
1.事件1中的哪些条款存在不妥?指出条款编号并说明理由。
2.指出事件1中投标人异议的提出存在哪些不妥?说明正确做法。
3.指出事件2中所列情形中,你认为评标委员会的做法或观点是否正确?为什么?说明理由。

最新试题

背景资料: 某混凝土大坝主体工程,项目法人将土建工程、安装工程分别发包给甲、乙两家施工单位。在合同履行过程中发生了如下事

类型:简答题2026-06-18

背景资料: 某工程项目施工采用《水利水电工程标准施工招标文件》(2009年版),招标文件工期为15个月。承包方投标所报工

类型:简答题2026-06-18

背景资料: 某水利工程项目概算1亿元,由政府投资建设。 招标人委托某招标代理公司代理施工招标。招标人对招标代理公司提出以

类型:简答题2026-06-18

[背景资料] 某堤防除险加固工程,堤防级别为1级。该工程为地方项目,项目法人由某省某市水利行政主管部门组建,质量监督机构

类型:简答题2026-06-18

背景资料: 某水利水电工程项目,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合

类型:简答题2026-06-18

运杂费指材料由交货地点运至工地分仓库(或相当于工地分仓库的堆放场地)所发生的()等费用。

类型:多选题2026-06-18

关于水利建设市场主体信用评价管理内容,说法错误的有()。

类型:多选题2026-06-18

依据水利安全生产信息上报相关管理规定,下列说法正确的有()。

类型:多选题2026-06-18

按照振捣方式不同,混凝土振捣器分为()等。

类型:多选题2026-06-18

根据《水工建筑物荷载设计规范》SL 744—2016,关于水工建筑物荷载分类,说法错误的有()。

类型:多选题2026-06-18
