水利水电工程
简答题【例题.案例】某水利枢纽工程由大坝、电站、泄洪洞(底孔)和溢流表孔等建筑物组成。为满足度汛要求,工程施工采取两期导流,一期工程施工泄洪底孔坝段(A)和溢流表孔坝段(B)。某承包人承担了该项(一期工程)施工任务,并依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。
合同约定:
(1)签约合同价为4500万元,工期24个月,2011年9月1日开工,2011年12月1日截流。
(2)开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款的扣回与还清按以下公式计算,其中F1=20%,F2=90%。

(3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。

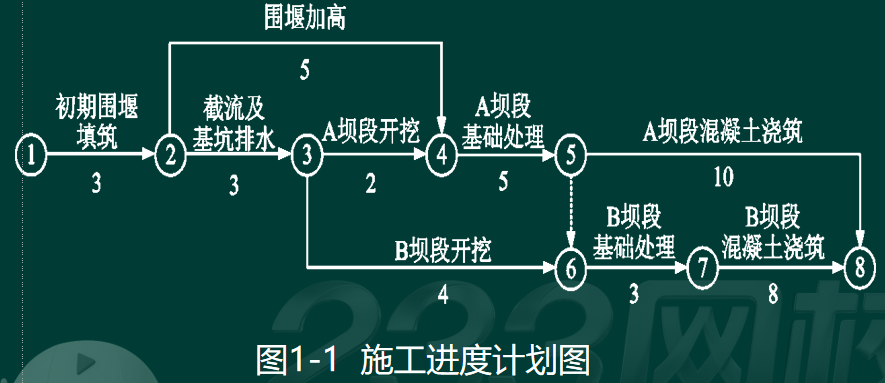

由承包人编制,并经监理人批准的施工进度计划如图1-1所示(单位:月,每月按30天计):

本工程在施工过程中发生以下事件:
事件一:由于发包人未按时提供施工场地,造成了开工时间推迟,导致“初期围堰填筑”的延误,经测算“初期围堰填筑”要延至2012年1月30日才能完成。承包人据此向监理人递交了索赔意向通知书,后经双方协商达成如下事项:
(1)截流时间推迟到2012年2月1日;
(2)“围堰加高”须在2012年5月30日(含5月30日)前完成;
(3)完工日期不变,调整进度计划;
合同约定:
(1)签约合同价为4500万元,工期24个月,2011年9月1日开工,2011年12月1日截流。
(2)开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款的扣回与还清按以下公式计算,其中F1=20%,F2=90%。

(3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。
由承包人编制,并经监理人批准的施工进度计划如图1-1所示(单位:月,每月按30天计):

本工程在施工过程中发生以下事件:
事件一:由于发包人未按时提供施工场地,造成了开工时间推迟,导致“初期围堰填筑”的延误,经测算“初期围堰填筑”要延至2012年1月30日才能完成。承包人据此向监理人递交了索赔意向通知书,后经双方协商达成如下事项:
(1)截流时间推迟到2012年2月1日;
(2)“围堰加高”须在2012年5月30日(含5月30日)前完成;
(3)完工日期不变,调整进度计划;
(4)发包人承担赶工费用,依照增加费用最小原则确定赶工费。承包人依据工期——费用表(如下表所示),重新编制新的施工进度计划,并提交了赶工措施和增加的费用,上报监理人并获批准。
事件二:截至2012年2月底,累计完成合同金额为200万元;监理人确认的2012年3月份已完成工程量清单中“截流及基坑排水”的金额为245万元,“围堰加高”的金额为135万元,均含赶工增加费用。
【问题】
1.根据原网络进度计划,分别指出“初期围堰填筑”和“围堰加高”的最早完成日期。

2.根据事件一,按增加费用最少原则,应如何调整施工进度计划?计算赶工所增加的总费用。
3.根据事件一,绘制从2012年2月1日起的新施工进度计划(采用双代号网络图表示),指出“A坝段开挖”的最早开始日期。
4.计算承包人2012年3月份进度付款申请单中有关款项的金额。
1.根据原网络进度计划,分别指出“初期围堰填筑”和“围堰加高”的最早完成日期。
2.根据事件一,按增加费用最少原则,应如何调整施工进度计划?计算赶工所增加的总费用。
3.根据事件一,绘制从2012年2月1日起的新施工进度计划(采用双代号网络图表示),指出“A坝段开挖”的最早开始日期。
4.计算承包人2012年3月份进度付款申请单中有关款项的金额。
参考答案:暂无进入在线模考
1.“初期围堰填筑”的最早完成日期为2011年11月30日;
“围堰加高”的最早完成日期为2012年4月30日。
2.“初期围堰填筑”拖延2个月,而“围堰加高”要求在5月30日前完成,且完工日期不变。调整方案如下:
(1)“围堰加高”工作时间从5个月缩短为4个月,缩短1个月,增加费用50万元;
(2)为保证按期完工,关键线路要缩短2个月,选择费用最少的关键工作。
“截流及基坑排水”缩短工作时间1个月,增加费用30万元;
“B坝段基础处理”缩短工作时间1个月,增加费用35万元;
赶工所需增加的总费用115万元(50+30+35=115万元)。

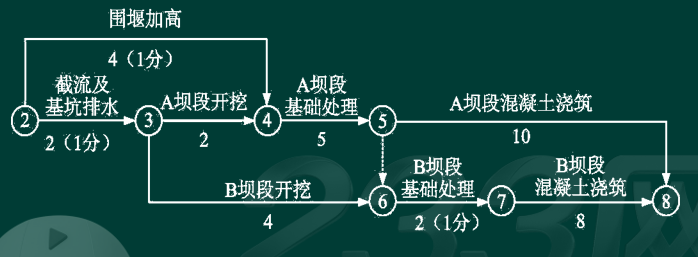

3.调整后从2012年2月1日起的新施工进度计划(单位:月,每月按30天计)。

“A坝段开挖”的最早开始日期为2012年4月1日。
“围堰加高”的最早完成日期为2012年4月30日。
2.“初期围堰填筑”拖延2个月,而“围堰加高”要求在5月30日前完成,且完工日期不变。调整方案如下:
(1)“围堰加高”工作时间从5个月缩短为4个月,缩短1个月,增加费用50万元;
(2)为保证按期完工,关键线路要缩短2个月,选择费用最少的关键工作。
“截流及基坑排水”缩短工作时间1个月,增加费用30万元;
“B坝段基础处理”缩短工作时间1个月,增加费用35万元;
赶工所需增加的总费用115万元(50+30+35=115万元)。
3.调整后从2012年2月1日起的新施工进度计划(单位:月,每月按30天计)。

“A坝段开挖”的最早开始日期为2012年4月1日。
4.2012年3月份进度付款申请单中有关款项的金额:
(1)已实施工程的价款:245+135+200=580万元。
(2)工程预付款扣回金额:0万元。
截至2012年3月份合同累计完成金额580(200+380)万元,未到900万元(签约合同价4500万元的20%)的起扣点。
(3)工程质量保证金扣留额:380×5%=19万元。
(4)发包人应支付的工程款:380-19=361万元。
(1)已实施工程的价款:245+135+200=580万元。
(2)工程预付款扣回金额:0万元。
截至2012年3月份合同累计完成金额580(200+380)万元,未到900万元(签约合同价4500万元的20%)的起扣点。
(3)工程质量保证金扣留额:380×5%=19万元。
(4)发包人应支付的工程款:380-19=361万元。
你可能感兴趣的试题
最新试题
背景资料: 某混凝土大坝主体工程,项目法人将土建工程、安装工程分别发包给甲、乙两家施工单位。在合同履行过程中发生了如下事
类型:简答题2026-06-18
背景资料: 某工程项目施工采用《水利水电工程标准施工招标文件》(2009年版),招标文件工期为15个月。承包方投标所报工
类型:简答题2026-06-18
背景资料: 某水利工程项目概算1亿元,由政府投资建设。 招标人委托某招标代理公司代理施工招标。招标人对招标代理公司提出以
类型:简答题2026-06-18
[背景资料] 某堤防除险加固工程,堤防级别为1级。该工程为地方项目,项目法人由某省某市水利行政主管部门组建,质量监督机构
类型:简答题2026-06-18
背景资料: 某水利水电工程项目,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合
类型:简答题2026-06-18
运杂费指材料由交货地点运至工地分仓库(或相当于工地分仓库的堆放场地)所发生的()等费用。
类型:多选题2026-06-18
关于水利建设市场主体信用评价管理内容,说法错误的有()。
类型:多选题2026-06-18
依据水利安全生产信息上报相关管理规定,下列说法正确的有()。
类型:多选题2026-06-18
按照振捣方式不同,混凝土振捣器分为()等。
类型:多选题2026-06-18
根据《水工建筑物荷载设计规范》SL 744—2016,关于水工建筑物荷载分类,说法错误的有()。
类型:多选题2026-06-18
