简答题【背景资料】
某学校学术交流中心工程,项目部制订的工程施工进度网络计划见图(单位:月)。

施工中发生了以下事件:
①工作C使用的主要材料进场复验不合格,在监理工程师见证下退场并重新订货,致使其计划作业时间延长2个月;
②因特殊施工设备工作计划改变,要求工作C与工作F先后依次施工。
项目部根据事件①、②影响结果,采用关键工作调整、资源调整、改变工作间逻辑关系等方法对进度网络计划进行了调整。
某学校学术交流中心工程,项目部制订的工程施工进度网络计划见图(单位:月)。

施工中发生了以下事件:
①工作C使用的主要材料进场复验不合格,在监理工程师见证下退场并重新订货,致使其计划作业时间延长2个月;
②因特殊施工设备工作计划改变,要求工作C与工作F先后依次施工。
项目部根据事件①、②影响结果,采用关键工作调整、资源调整、改变工作间逻辑关系等方法对进度网络计划进行了调整。
【问题】
1.分别答出图(调整前)的关键线路(表达为:A-B-C)和总工期。答出因事件①、②调整后进度计划总工期。调整进度计划的方法还有哪些? 〖Ⅰ25〗
2.调整进度计划的步骤有哪些?
1.分别答出图(调整前)的关键线路(表达为:A-B-C)和总工期。答出因事件①、②调整后进度计划总工期。调整进度计划的方法还有哪些? 〖Ⅰ25〗
2.调整进度计划的步骤有哪些?
参考答案:暂无进入在线模考

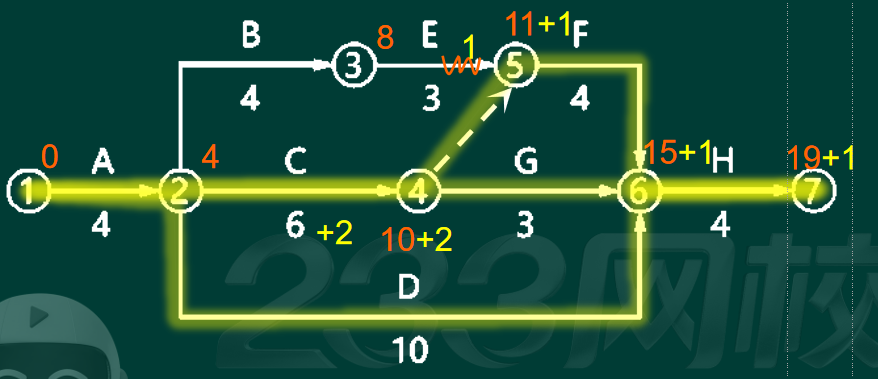

1.(1)关键线路:A-B-E-F-H
(2)工期:19月
(3)因事件①、②调整后进度计划总工期:20月
(4)调整进度计划的方法还有:①关键工作的调整
②调整工作间的逻辑关系;③剩余工作重新编制进度计划;④非关键工作调整;⑤资源调整

2.调整施工进度计划的步骤如下:
①分析进度计划检查结果;
②分析进度偏差的影响并确定调整的对象和目标;
③选择适当的调整方法;
④编制调整方案;
⑤对调整方案进行评价和决策;
⑥调整;
⑦确定调整后付诸实施的新施工进度计划。
(2)工期:19月
(3)因事件①、②调整后进度计划总工期:20月
(4)调整进度计划的方法还有:①关键工作的调整
②调整工作间的逻辑关系;③剩余工作重新编制进度计划;④非关键工作调整;⑤资源调整

2.调整施工进度计划的步骤如下:
①分析进度计划检查结果;
②分析进度偏差的影响并确定调整的对象和目标;
③选择适当的调整方法;
④编制调整方案;
⑤对调整方案进行评价和决策;
⑥调整;
⑦确定调整后付诸实施的新施工进度计划。
你可能感兴趣的试题
最新试题
专项施工方案实施过程中,施工单位应在施工现场显著位置公告( )。
类型:多选题2026-07-02
非抗震设防及抗震设防烈度为6度、7度地区的临时间断处,当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎。留直槎处
类型:多选题2026-07-02
地基处理就是提高地基强度,改善其变形性质或渗透性质而采取的技术措施。处理后的地基应满足建筑物地基( )。
类型:多选题2026-07-02
关于地下连续墙的优点,下列说法正确的有( )。
类型:多选题2026-07-02
按照材料的形态分,纤维状保温材料有( )。
类型:多选题2026-07-02
防水混凝土,留设施工缝时,不满足要求的有( )。
类型:多选题2026-07-02
外墙外保温系统包括( )。
类型:多选题2026-07-02
下列引起建筑结构失去平衡或破坏的外部作用中,属于间接作用的有( )。
类型:多选题2026-07-02
楼梯的建筑构造要满足的要求有( )。
类型:多选题2026-07-02
建筑物的组成体系包括( )。
类型:多选题2026-07-02
