某水库枢纽工程建设内容包括土石坝、溢洪道、库岸防护及交通道路等。项目法人依据《水利水电工程标准施工招标文件(2009年版)》通过招标与某施工单位签订了施工合同,并委托某监理单位实施监理,监理单位在现场设立了监理机构。监理过程中发生如下事件:

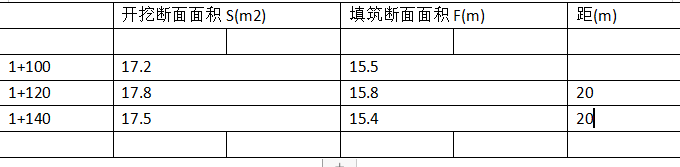

事件1:交通道路设计采用半挖半填方案。施工单位根据施工图纸完成了道路土方的开挖和填筑工作,并按相关程序验收合格后向监理机构提交了工程计量报验单。某段道路土方开挖及填筑部分断面情况如表

事件2:道路工程土方开挖合同工程量为60万m3,合同单价为18元/m3,计划4个月完成。道路土方开挖工程进度曲线如图5所示,监理机构分别在第1个月末和第3个月末检查了施工进度。

图(不需要画 告诉你信息 )

1月 计划25 实际20

3月 计划75 实际85)

事件3:溢洪道土方开挖招标工程量为11.5万m3,根据确认的开挖区地形、计量剖面和施工图纸计算的工程量为12万m3,施工过程中考虑施工方便,施工单位实际开挖工程量为12.3万m3,土方开挖合同单价为18元/m3。监理机构签字确认了施工单位申报的工程量12.3万m3。

事件4:在坝基土方开挖过程中,存在若干2.5m3m^3m3~3.0m3m^3m3的孤石,施工单位提出孤石按石方开挖计量的要求,监理机构不予认可。

事件5:某段交通道路施工过程中,发现道路路基地质条件不满足设计要求,设计单位提出了设计变更,采用10%水泥土换填方式进行处理。施工单位报送监理机构的10%水泥土单价分析表部分内容如表5-2所示。

问题:

1. 根据事件1,列式计算桩号1+100~1+140段土方开挖和填筑的工程量。

2. 根据事件2中的土方开挖进度曲线,分析第1个月末和第3个月末土方开挖的工程进度和资金计划执行情况。

3. 事件3中,监理机构的做法是否妥当?说明理由;监理机构确认的土方开挖工程款应为多少?

4. 根据《水利工程工程量清单计价规范》(GB 50501 - 2007),事件4中监理机构的做法是否妥当?说明理由。

5.  根据事件5,列式计算表5-2中A、B、C的值(计算结果保留两位小数)。

参考答案

暂无

答案解析

1.根据事件1,列式计算桩号1+100~1+140段土方开挖和填筑的工程量。
开挖量:
1+100~1+120:(17.2+17.8)/2×20=350
1+120~1+140:(17.8+17.5)/2×20=353
合计:350+353=703m³
填筑量:
1+100~1+120:(15.5+15.8)/2×20=313
1+120~1+140:(15.8+15.4)/2×20=312
合计:313+312=625m³

2.根据事件2中的土方开挖进度曲线,分析第1个月末和第3个月末土方开挖的工程进度和资金计划执行情况。
1月份计划进度:25%×60×18=270万元
1月份实际进度:20%×60×18=216万元
3月份计划进度:75%×60×18=810万元
3月份实际进度:85%×60×18=918万元

3.事件3中,监理机构的做法是否妥当?说明理由;监理机构确认的土方开挖工程款应为多少?
监理单位做法不妥当。
根据水利工程工程量计算规则,土方开挖工程工程量应按招标设计图示轮廓尺寸范围以内的有效自然方体积计量,即12万m³

4.根据《水利工程工程量清单计价规范》(GB50501-2007),事件4中监理机构的做法是否妥当?说明理由。
监理机构做法不妥
《水利水电工程单元工程施工质量验收评定标准——土石方工程》在石方明挖的界定中同样规定:体积大于0.7m³需用钻爆方法破碎的孤石或岩块,按石方开挖的验收标准执
5.根据事件5,列式计算表5-2中A、B、C的值(计算结果保留两位小数)。
A:16381.75
B:15310.05
C:1071.70

你可能感兴趣的试题

1

某水库工程建设内容包括混凝土重力坝、溢洪道、坝顶公路和尾水渠等。其中重力坝分为溢流坝段(含溢洪道)和非溢流坝段,溢洪道布置在重力坝中部,溢洪道上部布置交通桥,其下游布置消力池和尾水渠,溢洪道由弧形闸门及液压启闭机控制过流。发包人依据《水利水电工程标准施工招标文件(2009年版)》编制了招标文件,通过招标与某承包人签订了本工程土建及设备安装施工合同。某监理单位承担了本工程的施工监理工作,并在现场设立了监理机构。监理过程中发生如下事件:

事件1:承包人编制并经监理机构批准的水库工程施工进度计划如图

1,导流隧道施工围堰填筑及坑基降水

2,坝基开挖及坝基处理

3,溢流坝段含溢洪道混凝土施工

4 闸门及启闭机安装

5,交通桥施工

6-9,溢流面处理

3-7,非溢流坝段混凝土施工

7-9,坝顶公路及附属设施施工

4-8,肖力池施工

8-9,尾水渠施工

10,围堰拆除及导流隧道封堵

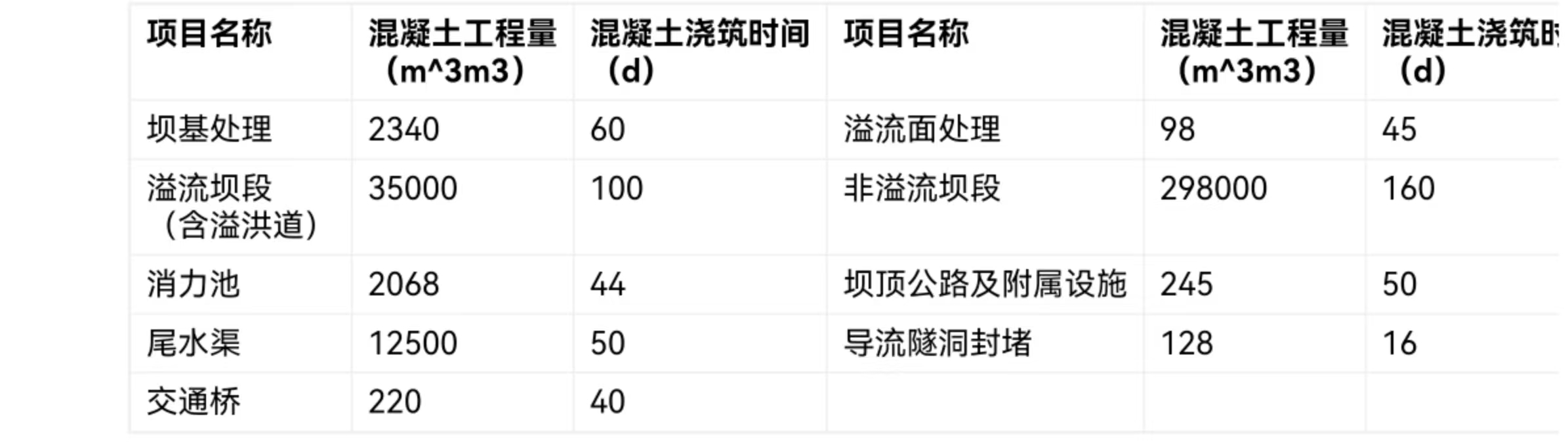

承包人根据本工程各部位混凝土工程量及浇筑时间(如表6),确定自建混凝土拌和系统的单位小时生产能力为140m3 /h,其中混凝土拌和系统单位小时不均匀系数取1.3,每天工作时间按20小时计。

事件2:某日水文及气象部门预报,工程所在地区第2天将发生特大暴雨,上游河流可能发生超标准洪水。监理机构认为工程施工存在安全风险,以书面方式向承包人发出暂停施工指示,要求做好应对超标准洪水的准备工作,并抄送发包人。承包人按监理机构要求暂停施工5天后复工,并据此向监理机构提出延长工期5天的要求。

事件3:开工后第430天末监理机构对工程施工进度进行检查,检查结果:“尾水渠施工”实际完成工程量为计划工程量的60%;“溢流面处理”实际完成工程量为计划工程量的73.33%;“坝顶公路及附属设施施工”实际完成工程量为计划工程量的70%。假定各项工作匀速施工的情形下,监理机构对实际进度与计划进度进行了比较,并分析了对工期的影响。

事件4:承包人提交的本工程水土保持措施计划部分内容如下:

(1)填筑重力坝施工围堰:

(2)弃上场设置挡渣墙、截水沟、排水沟:

(3)办公生活区设置挡士墙、截水沟、排水沟;

(4)  钢筋加工厂设置围墙,

事件5:重力坝基坑经常性排水采用沉淀池处理,沉淀池布置在基坑排水系统中部,承包人在施工期间按环境保护要求对沉淀池中的含泥废水进行了处理。

问题:

1.  事件1中,指出本工程混凝土施工进度计划的高峰期时段,计算高峰期平均每天混凝土浇筑工程量,承包人自建混凝土拌和系统的单位小时生产能力是否满足高峰期混凝土浇筑要求?说明理由(计算结果保留两位小数)。

2. 改正事件2中监理机构做法的不妥之处,监理机构是否应该同意承包人延长5天工期的要求?说明理由。

3. 事件3中,指出第430天实际进度与计划进度的比较结果(用“××工作按期完成”,或“××工作实际进度比计划进度推迟×天工程量”表述),并分析对工期的影响。

4.事件4的水土保持措施计划中哪些项目不属于水土保持措施

5.  事件5中,沉淀池布置位置是否合理?说明理由、指出沉淀池中含泥度水处理原时:稀放废水符合的pH值应为多少?
