简答题某Ⅰ级铁路增建二线站前工程第二标段的线路平面布置如图所示。

主要工程情况如下:
路基土石方共26万m3,无特殊处理路基。
单线桥梁3座,均为旱桥,无高墩,上部结构为简支T梁。钻孔桩直径为1.2m,桩长为22~25m。某根钻孔桩施工过程为:在终孔后进行了清孔;在检验孔底沉渣厚度满足规范要求后,立即进行了钢筋笼吊装,由于设备故障导致钢筋笼吊装共耗时4个小时;钢筋笼吊装后,立即安装导管进行了水下混凝土灌注。在该桩成桩后质量检测时发现该桩底部有0.6m厚沉渣。经查看施工记录,泥浆含砂量不超标,其他指标合格,混凝土灌注过程顺利。

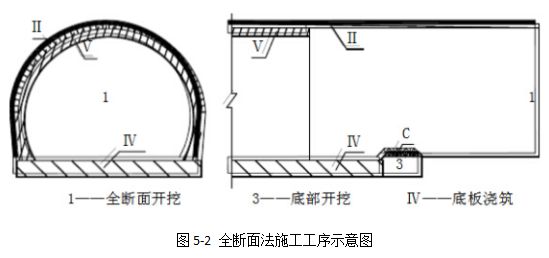

单线隧道1座,长3800米。在进口、出口各安排一个作业面施工,月进尺处在行业平均水平。隧道II级围岩长600m,III级围岩长2000m,IV级围岩长1200m。II级围岩采用全断面法施工,施工工序如图5-2所示。

沿线两个既有车站均需改建,改建内容为:车站A增加三条到发线,车站B拆除一条运煤专用线。两个车站的地形地貌基本一致。
全线轨道结构采用有砟轨道,采用换铺法铺设无缝线路。车站A和车站B均具备设置铺架基地的条件(T梁预制场设在铺架基地内)。计划在其中一个车站处设置铺架基地,配置一套铺架设备,先向一端铺架,然后调头再向另一端铺架。
本工程的营业线为繁忙干线。施工单位在营业线施工中,因机械侵限导致中断铁路行车7个小时,造成直接经济损失580万元,未造成人员伤亡。
业主要求本标段总工期为24个月,自开工后第15个月开始铺架。
【问题】
1、第二标段的正线长度是多少千米?
2、根据背景资料,指出造成钻孔桩底部0.6m厚沉渣的原因。
3、指出图5-2中临时设施C、工序Ⅱ和工序V的名称。
4、铺架基地应设置在哪个车站处?并说明理由。
5、根据背景资料,应先向哪个方向进行铺架施工?并说明理由。
6、针对背景资料,根据《铁路交通事故应急救援和调查处理条例》规定,此次铁路交通事故属于什么等级?

参考答案:暂无进入在线模考
1、正线长度是:119.5千米。
具体计算如下:(44000-40000)+(151000-45500)+(160000-150000)=119500m=119.5千米
2、原因是:钢筋笼安装时间长;没有进行二次清孔,在浇筑混凝土前没有进行沉渣厚度检测。
3、C为栈桥(或仰拱栈桥)。
工序Ⅱ为初期支护。
工序Ⅴ为二次衬砌。
4、选择在A车站处设置铺架基地。
理由:A车站处有省道,交通方便,便于运输;铺架基地可利用A车站增建的到发线,做到永临结合,减少土石方,节约用地,降低成本。
5、应先向终点(或大里程)方向铺架。
理由:因为铺架开始时隧道还未完工,不能满足铺架要求,且还需要较长时间才能完工;而本工程的路基、桥梁工程量不大,难度不高,在开工后15个月内能完成大部分工程,不影响铺架施工。先向终点方向铺架能尽量避免铺架窝工,避免铺架设备反复调头。
6、属于较大事故。

你可能感兴趣的试题

1【背景资料】
某集团公司中标新建普速电气化铁路综合第一标段,主要项目内容有:路基、桥涵、隧道、轨道、电力、电力牵引供电、通信、信号、房建工程以及相应的大临及辅助工程。
该标段起止里程为DK00+000~DK27+600,其中DK20+000~DK27+600段线下工程纵断面如图4所示,主要工程内容如下:
路基工程总长度3820m,挖方量为80万m3,填方量为55万m3
桥梁1座,上部结构为5-32m简支箱梁,采用原桥位支架现浇。
单洞双线隧道1座,长度为3600m,最大埋深约230m,洞身围岩主要为Ⅲ、Ⅳ级灰岩,设计涌水量为50m3/h,Ⅲ级围岩地段采取上下两台阶法施工,Ⅳ级围岩地段采取三台阶法施工。该隧道为全线控制性工程,采用进口和出口两个作业面掘进。

施工过程中发生以下事件:
事件1:项目经理部编制了DK20+000~DK23+820段路基土石方施工方案,初步安排两个作业面施工,配备相应的施工班组及机械设备,每天工作时间为8h。通过计算,路基土石方工程可在10个月内完成。
事件2:质检人员现场检查箱梁施工时,发现存在以下问题:
(1)在桥梁外侧空地上进行钢筋切割、弯制和焊接;
(2)乙炔气罐与氧气罐并列存放,距离钢筋焊接点不足3m;
事件3:隧道出口段施工至DK27+235掌子面处,突发涌水,涌水量约1800m3/h,逐渐衰减后稳定至200m3/h左右。设计单位对掌子面前方的地质情况进行了补勘,查明DK27+110~DK27+235段地质情况是:岩体较破碎,节理较发育;地下水主要为岩溶水,较发育;判定围岩级别为V级。
事件4:在牵引变电工程施工中,设备到场后,项目经理部邀请集团公司、设计单位、监理单位到现场参加验收;变压器、断路器等设备安装后,监理单位对设备的电气性能进行了验收测试,并出具质检报告。
事件5:接触网作业车停放在某车站,车况良好,线路铺轨已经完成,该车站设有行车临时调度指挥中心。项目经理部为确保接触网作业车的行车安全,编制了施工安全管理措施,部分内容有:作业队提前申报日施工计划;接触网作业车按批复的日施工计划在区间行驶;接触网作业车推动平板车运行时,必须配置行车引导员;接触网作业车在区间作业时必须设现场防护员。
【问题】
1、根据背景资料及事件1,若需提前完成,可采取哪些施工组织措施?
2、针对事件2中存在的问题,写出正确做法。
3、针对事件3中DK27+110~DK27+235段掘进作业,需采取哪些技术措施?
4、针对事件4中的不妥之处,写出正确做法。
5、针对事件5,为确保接触网作业车运行安全,还应采取哪些措施?

最新试题

【背景资料】 某高速铁路特大桥主桥跨越的河流宽160m,梁部设计为三孔一联(60+96+60)m预应力钢筋混凝土连续箱

类型:简答题2026-05-13

【背景资料】 某集团公司中标新建普速电气化铁路综合第一标段,主要项目内容有:路基、桥涵、隧道、轨道、电力、电力牵引供电

类型:简答题2026-05-13

某Ⅰ级铁路增建二线站前工程第二标段的线路平面布置如图所示。 主要工程情况如下: 路基土石方共26万m3,无特殊处理路基

类型:简答题2026-05-13

某施工单位承建一座铁路客运专线双线特大桥。客运专线设计时速为350km,道床结构形式为双块式无砟轨道。该桥上部结构为31

类型:简答题2026-05-13

某段普通铁路增建二线工程,主要工程项目有路堑、路堤和桥梁。其中路堑段增建的二线铁路紧邻既有线,断面设计是对既有线靠山侧山

类型:简答题2026-05-12

铁路工程施工重大不良行为有()。

类型:单选题2026-05-12

某集团公司承建某客货共线Ⅱ级铁路(时速120km)第一标段电气化改造工程。该工程采用施工总价承包,对非责任事故的Ⅱ类变更

类型:简答题2026-04-02

某施工单位承建一座高速铁路桥梁工程。桥梁为钢管混凝土中承式拱桥,跨径140m,矢高28m。拱肋由4根钢管组成。钢管内灌注

类型:简答题2026-04-02

某集团公司先后中标电气化铁路新线站前工程6标和站后工程2标。站前工程主要工作内容有:路基、桥涵、隧道、轨道工程以及相应的

类型:简答题2026-04-02

某铁路工程项目根据工程量的分布情况,并考虑到铺轨前路基及桥隧工程施工期限短的特点,分为两个工区(区段),里程划分为DKO

类型:简答题2026-04-02
