案例分析

简答题【背景资料】某工程……

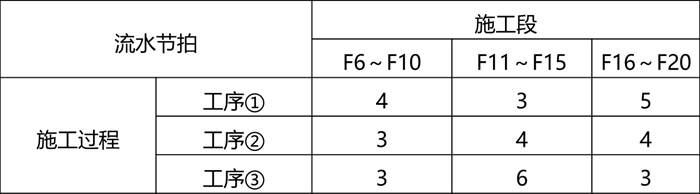

装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上均包含三个施工工序,其流水节拍如下表所示:

建设单位采购的材料进场复检结果不合格,监理工程师要求退场;因停工待料导致窝工,施工单位提出8万元费用索赔。材料重新进场施工完毕后,监理验收通过;由于该部位的特殊性,建设单位要求进行剥离检验,检验结果符合要求:剥离检验及恢复共发生费用4万元,施工单位提出4万元费用索赔。上述索赔均在要求时限内提出,数据经监理工程师核实无误。
【问题】
1.参照下图图示,在答题卡上相应位置绘制标准层装修的流水施工横道图。

2.分别判断施工单位提出的两项费用索赔是否成立,并写出相应理由。

参考答案:暂无进入在线模考

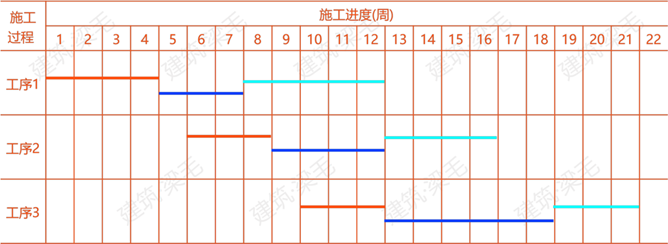

1.横道图如下图所示:

解题过程:根据流水节拍表的特征及题意可知,该流水节拍表标准形式如下:

可判断出流水施工组织形式为非节奏流水施工。所以应采用大差法计算步距,再计算工期。
1)累加数列:

2)错位相减:

3)取大差:K1,2=5;K2,3=4。
所以工期T=T= ∑K+∑tn+∑G+∑Z-∑C
=(5+4)+(3+6+3)+0+0-0
=21(周)
2.(1)因停工待料导致窝工,施工单位提出8万元费用索赔成立。
理由:因为是建设单位采购的材料进场复检结果不合格,造成施工单位窝工,属于建设单位的责任,而且损失8万元,所以施工单位提出8万元费用索赔成立。
(2)剥离检验及恢复共发生费用4万元的费用索赔成立。
理由:因为材料重新进场施工完毕后,监理验收通过,建设单位要求进行剥离检验,且检验结果符合要求,所以建设单位应承担由此增加的费用。

你可能感兴趣的试题

2【背景资料】
某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为预应力管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。

合同履行过程中,发生了如下事件。
事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位未按审查通过的工程设计文件施工对管桩进行封底施工,监理工程师上报总监理工程师,总监理工程师向施工总承包单位下达了暂停令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
事件二:在工程施工进行到第7个月末时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。
事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的一般的成倍节拍流水施工调整为加快的成倍节拍流水施工。原施工方案中H工作一般的成倍节拍流水施工横道图如下图所示(时间单位:月)。
H工作异节奏流水施工横道图

【问题】
1.施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?
2.事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。
3.事件二中,施工总承包单位可索赔的赶工费为多少万元?说明理由。
4.事件三中,流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?

最新试题

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编

类型:简答题2026-05-19

【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向

类型:简答题2026-05-19

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合

类型:简答题2026-05-19

【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程

类型:简答题2026-05-19

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清

类型:简答题2026-05-18

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施

类型:简答题2026-05-18

某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理

类型:简答题2026-05-17

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-17
