矿业工程

工程施工中发生了以下事件:
事件1:主副井贯通巷C施工中,由于工作面围岩突然变硬,爆破作业困难,施工单位调整了爆破设计方案,重新编制了爆破技术设计文件, C 工作作业时间因此延长15d。
事件2:建设单位提供的地质资料显示,泵房及变电所工程E的工作面围岩 稳定性较差,施工单位为加速施工,未及时采取相应的围岩支护措施,导致部分围岩冒落,处理冒落事故使E工作作业时间延长20d。
事件3:外水仓L施工时,由于通风系统故障导致工作面通风风量不足,解决该问题使L工作作 业时间延长了10d。

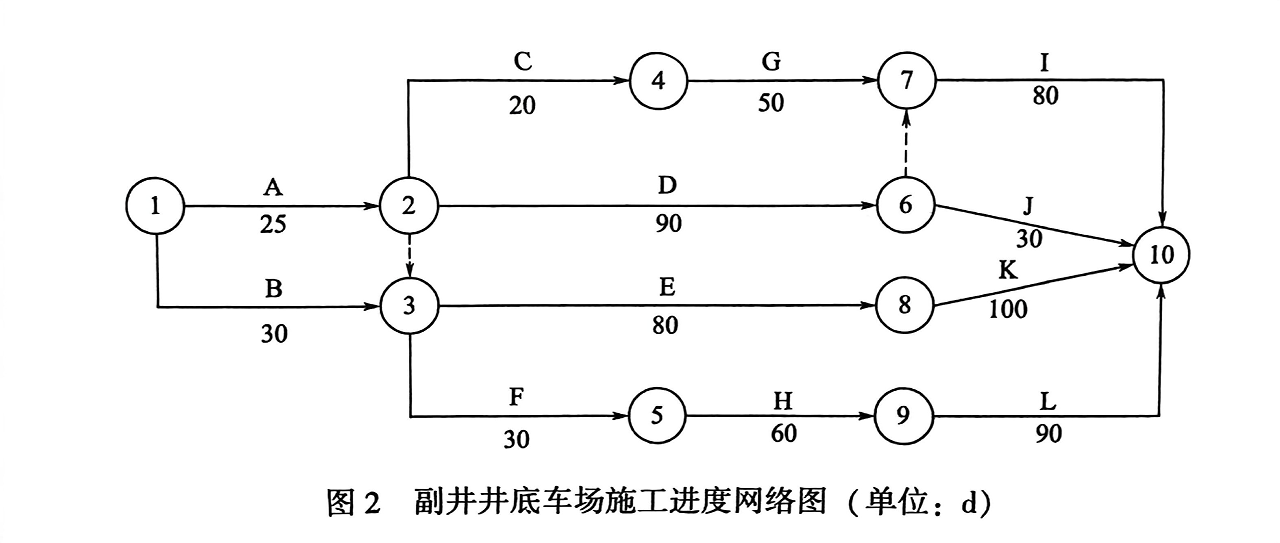

问题 1. 确定该副井井底车场的施工进度计划工期,指出关键线路。
2. 分别说明事件1~事件3对副井井底车场工期的影响。
3. 事件1中,施工单位编制的爆破技术设计文件应包含哪些具体内容?
4. 事件3中,工作面通风风量的确定依据是什么?
关键线路为:
(1)B→F→H→L(①→③→⑤→⑨→⑩);
(2)B→E→K(①→③→⑧→⑩)。
2.事件 1:C 工作不在关键线路上,且总时差大于 15d,故 C 工作延误 15d 不影响工期;
事件 2:E 工作为关键工作,延误会影响工期,会导致工期延误 20d;
事件 3:E 工作延误后,L 工作变为非关键工作,总时差为 20d,故 L 工作延误 10d,不影响总工期。
3.爆破技术文件应包括:
(1)工程概况;
(2)爆破技术方案;
(3)起爆网路设计及起爆网络图;
(4)安全设计及防护、警戒图。
4.工作面通风风量的确定依据,是按照下述各种条件计算,取其最大值作为用风地点供风量:
(1)按用风地点同时工作的最多人数计算,每人每分钟供给风量不得小于 4m³;
(2)瓦斯、CO2等有害气体浓度符合规定要求;
(3)风速、温度符合规定要求
你可能感兴趣的试题
A.普通法施工,总漏水量7m³/h
B.地面预注浆法施工,掘进漏水量5m³/h
C.工作面预注浆法施工,掘进漏水量5m³/h
D.全深冻结法施工,井筒漏水量2m³/h
E.钻井法施工,井筒漏水量0.4m³/h,有一处含砂漏水孔
最新试题
背景资料: 某施工单位承揽的一新建矿井主井与副井井筒、井底车场及主要硐室工程,井底车场及主要硐室布置如图3所示。井底车场
背景资料: 某矿井轨道大巷布置在煤层底板岩层中,所在岩层较稳定。设计巷道净断面积14.6m²,锚喷支护,锚杆长度2.0m
背景资料: 某矿井主井井筒净直径6.0m,深度616m;表土风化基岩层厚度25m,基岩主要为中等稳定的砂岩和泥岩层;井深
背景资料: 某地下金属矿山项目-260m水平水泵房硐室掘砌工程,长度84.1m,净断面62m²,断面为6.8m×9.4m
背景资料: 某施工单位承建一中型煤矿副井井筒施工任务,井筒设计深度605m,净直径6m。地质资料显示井筒表土层厚度17m
硐室施工方法中的全断面施工法的特点有()。
采矿方法中空场采矿法中应用较广泛的采矿方法有()。
建设项目的环境影响报告书的内容有()。
属于“瓦斯超限作业”重大事故隐患情形的有()。
关于岩石力学性质的说法,正确的有()。
