简答题某建设工程合同工期为25个月,经总监理工程师批准的施工总网络进度计划如图1所示。

图1施工总网络进度计划(单位:月)
当该计划执行至7个月末时,发现施工过程D已完成,而施工过程E拖后两个月。
由于E工作延误是承包人自身原因造成的,故应采取工期-成本优化方式压缩后续关键工作持续时间以保证目标工期。

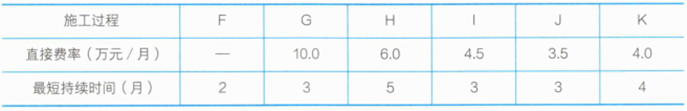

压缩某些施工过程的持续时间,各施工过程的直接费率及最短持续时间见表1。
表1各施工过程的直接费率及最短持续时间

【问题】
1.请说明施工过程E的实际进度是否影响原计划总工期?为什么?
2.在不改变各施工过程逻辑关系的前提下,采取工期-成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费将增加多少万元?

参考答案:暂无进入在线模考
1.关键线路为①→②→③→⑥→⑦→⑨。由于E为关键工作,原计划总时差为0,所以,拖后2个月,影响工期2个月。
2.进度计划调整(工期-成本优化):
根据背景,按工期费用优化方法调整7个月后的进度计划。

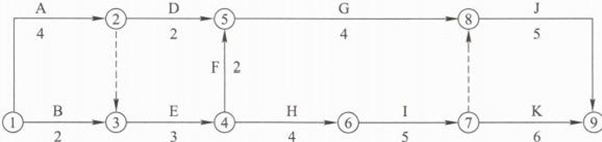

(1)执行7个月后的剩余网络进度计划如图3所示。

图3剩余网络进度计划(单位:月)
(2)确定缩短工作:可缩短的工作有H、I、K。△Cmin=4.0万元/月,即首先缩短K工作。
(3)确定缩短时间:△Dk个月。
(4)直接费增加值:C₁=4.0×1=4.0万元

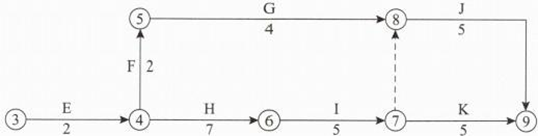

(5)绘出新的网络进度计划如图4所示。

图4新的网络进度计划(单位:月)
 (6)第二次调整:可缩短的工作有H、I、J+K。△Cmin=4.5万元/月,即缩短I工作:△D6-7=2个月。
因为达到原计划的工期只需缩短1个月,所以,只缩短1个月工作,直接费增加到:
C₂=C₁+4.5×1=8.5万元
故得出:缩短I、K两项工作各1个月为最优调整方案,既可满足工期要求,所增费用又最少,此时直接费增加8.5万元。

你可能感兴趣的试题

1某繁忙干线铁路增建二线隧道工程,长度4500m,起讫里程为DK85+000~DK89+500,位于西南多雨山区。新建隧道与营业线隧道均为单线隧道,净间距为7~30m。经调查,营业线经过近三十年运营,营业线隧道存在衬砌厚度不够、拱墙背后局部脱空、拱墙有裂缝和局部剥落等病害。新建隧道所穿地层为IV、V级软弱围岩,岩溶发育,有5条富水断层,洞口上方存在较厚松散坡积体。
施工中发生以下事件:
事件1:项目经理部工程部编制了洞口施工技术交底书,主要内容有:洞口边仰坡防护、超前支护、洞口开挖和锚喷支护。经项目总工审查,发现缺少一些关键内容,退回工程部补充完善。
事件2:项目经理部计划在新建隧道完工后,对营业线隧道与既有线路一起加固和大修。4月1日上午8时,新建隧道进行开挖爆破施工,营业线隧道拱顶发生掉块,砸到正通过该隧道的一列货车,导致该货车5节车辆脱轨;事故发生后,项目经理部果断设置防护,并自行组织救援;8时15分,铁路运营部门发现线路中断,立即通知本单位铁路救援队赶往现场救援;铁路救援队于9时20分赶到事发地点,13时50分,脱轨货车拖离现场,14时20分,另一货车限速慢行通过事发地段,随后逐渐恢复正常运营。事故造成直接经济损失达850万元。
【问题】
1.根据背景资料,列出本工程施工安全的主要重大危险源。
2.根据事件1,补充洞口施工技术交底书缺少的关键内容。
3.根据《铁路交通事故应急救援和调查处理条例》,指出事件2中的事故等级,并说明理由。
4.为了防止事件2中事故再次发生,应采取哪些施工安全措施?

2某集团公司承建某新建铁路工程,技术标准为单线I级铁路。工程内容包括:路基、桥梁、隧道及轨道工程(不含“三电”)。

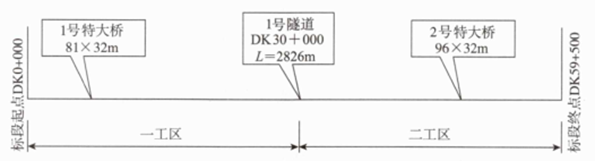

该工程投标书编制的施工方案为:全标段划分为两个工区并安排两个综合子公司平行组织施工;轨道采取人工铺轨,T梁预制分别在1号、2号特大桥桥头设置预制场,T梁采用架桥机架设,隧道采取进、出口相向作业;土建工程工期为30个月。工程分布与工区划分如图2所示。

图2工程分布与工区划分
项目经理部进场后,发生了以下事件:
事件1:项目经理部设立了工程管理部、财务部、物资设备部、中心试验室、综合办公室,并计划对两个工区按专业配备施工队伍。
事件2:施工队伍进场前,业主要求隧道工程必须由专业隧道公司承担施工,项目经理部据此对施工任务进行了重新划分。
事件3:项目经理部对轨道工程确定的主要控制工序有:循环整道、初步整道、人工布轨、路基(桥梁)上砟、轨枕道钉锚固、人工摆放轨枕、路基成型、路基(桥梁)补砟。
事件4:项目经理部在1号、2号特大桥桥头分别设置制梁场,并配备了装梁用龙门起重机等主要架梁机械。
【问题】
1.根据背景资料给出二工区所需的专业施工队伍名称及数量。
2.指出事件1中,项目经理部缺少设立的两个关键职能部门。
3.针对事件2,指出重新划分后合理的施工工区数量,并说明各工区施工范围。
4.针对事件3,列出正确的轨道工程施工流程。
5.针对事件4,现场架梁还应配备哪些主要机械?

3某段新建高速铁路路基工程,主要施工内容有路堑土方开挖和路堤填筑。路堤段长度为300m,最大填筑高度为8m,所经地段大部分为水田,设计判定为软弱地基;路堤基床底层设计采用改良土填筑,基床表层设计采用级配碎石填筑,路堤填筑完成后需要堆载预压。依据现行《高速铁路路基工程施工技术规程》Q/CR9602的规定,路基沉降观测频次见表1。
表1路基沉降观测频次

施工中发生了以下事件:
事件1:在进行路堑开挖前,施工队开挖了堑顶临时截水沟,并对沟底进行了夯实,以防止渗漏;当路堑开挖至基底底层时,发现有坑穴,局部软弱,施工队为了不影响现场施工,直接挖开坑穴,对其进行了分层夯填处理。
事件2:路堤填筑施工前,项目经理部编制的路基沉降观测方案为:观测内容包括地基沉降和侧向水平位移;沉降观测采用三等水准测量;观测断面设置的间距为150m。
事件3:在填筑路堤基床底层改良土施工前,项目经理部给施工队技术交底的内容为:基床底层进行分层填筑,分层的最大压实厚度不大于35cm,最小压实厚度不小于10cm;依据沉降观测数据控制填筑速率,边桩侧向水平位移量和路堤中心地面沉降量每天均不得大于10mm,沉降值一旦超过该指标时应放慢填筑速度。
【问题】
1.分别给出表1中A、B和C所代表的观测频次。
2.针对事件1中做法的不妥之处,给出正确做法。
3.针对事件2中路基观测方案的不妥之处,给出正确做法。
4.针对事件3中技术交底内容的不妥之处,给出正确做法。

最新试题

【案例17】 某新建电气化铁路,主跨为(56+100+56)m连续梁,主跨采用三跨预应力钢筋混凝土连续箱梁,两端边跨为后

类型:简答题2026-07-08

【案例16】 某集团公司承担新建电气化铁路综合第一标段施工任务。主要项目内容有:路基、桥涵、隧道、轨道、电力、电力牵引供

类型:简答题2026-07-08

【案例15】 某繁忙干线铁路增建二线隧道工程,长度4500m,起讫里程为DK85+000~DK89+500,位于西南多雨

类型:简答题2026-07-08

【案例14】 某集团公司承建某干线铁路扩能改造第一标段工程,主要内容有路基、桥涵及“四电”工程等。部分工程内容为: 路基

类型:简答题2026-07-08

【案例13】 某新建高速铁路标段,主要工程为CRTS双块式无砟轨道,线下工程包含路基、多座大跨桥梁,沿线夏季高温多雨、冬

类型:简答题2026-07-08

【案例12】 某新建高速铁路大桥,桥梁跨径组合为6-32+1-(40+56+56+40)+2-32m。7~10跨跨越河流

类型:简答题2026-07-08

【案例11】 某段普通铁路增建二线工程,主要工程项目有路堑、路堤和桥梁。其中路堑开挖紧邻既有线,最大高度为10m,开挖体

类型:简答题2026-07-08

【案例10】 某铁路客运专线K178+156~K181+580段为湿陷性黄土路基,其中包括路堑、路堤及过渡段。某日,铁路

类型:简答题2026-07-08

【案例09】 某新建高铁双线铁路,其中某段路基8.5km,设计填挖平衡,大部分填筑高度3~5m,挖方段坡度不大,山体除表

类型:简答题2026-07-08

【案例08】 某新建高速铁路站前工程项目,线路设计时速350km,正线采用CRTSⅠ型板式无砟轨道。本标段主要结构物包含

类型:简答题2026-07-08
