案例分析

简答题某工程,实施过程中发生如下事件:
事件1:项目监理机构发现某分项工程混凝土强度未达到设计要求。经分析,造成该质量问题的主要原因为:(1)工人操作技能差;(2)砂石含泥量大;(3)养护效果差;(4)气温过低;(5)未进行施工交底;(6)搅拌机失修。
事件2:对于深基坑工程,施工项目经理将组织编写的专项施工方案直接报送项目监理机构审核的同时,即开始组织基坑开挖。
事件3:施工中发现地质情况与地质勘察报告不符,施工单位提出工程变更申请。项目监理机构审查后,认为该工程变更涉及设计文件修改,在提出审查意见后将工程变更申请报送建设单位。建设单位委托原设计单位修改了设计文件。项目监理机构收到修改的设计文件后,立即要求施工单位据此安排施工.并在施工前组织了设计交底。
事件4:建设单位收到某材料供应商的举报,称施工单位已用于工程的某批装饰材料为不合格产品。据此,建设单位立即指令施工单位暂停施工,指令项目监理机构见证施工单位对该批材料的取样检测。经检测,该批材料为合格产品。为此,施工单位向项目监理机构提交了暂停施工后的人员窝工和机械闲置的费用索赔申请。
【问题】
1.针对事件1中的质量问题绘制包含人员、机械、材料、方法、环境五大要因的因果分析图,并将(1)~(6)项原因分别归入五大要因之中。
2.指出事件2中的不妥之处,写出正确做法。
3.指出事件3中项目监理机构做法的不妥之处,写出正确的处理程序。
4.事件4中,建设单位的做法是否妥当?项目监理机构是否应批准施工单位提出的索赔申请?分别说明理由。

参考答案:暂无进入在线模考
【第1问】
针对事件1中的质量问题绘制的五大要因的因果分析图如下图所示:

【第2问】
事件2中的不妥之处及其正确做法如下:
2-1.不妥之处:施工项目经理将深基坑工程专项施工方案直接报送项目监理机构。
正确做法:应组织专家论证,并应附具安全验算结果。
2-2.不妥之处:施工项目经理在将专项施工方案报项目监理机构审核的同时,即开始组织深基坑开挖。
正确做法:专项施工方案应经施工单位技术负责人、总监理工程师签认后方可实施。
【第3问】
3-1.不妥之处:收到修改的设计文件后,立即要求施工单位据此安排施工;
正确处理程序:
①收到设计文件后应对工程变更费用及工期影响作出评估;
②组织建设单位、施工单位等共同协商确定工程变更费用及工期变化;
③会签工程变更单;
④根据批准的工程变更监督施工单位实施。
3-2.不妥之处:组织设计交底;处理程序:应报请建设单位组织设计交底。
【第4问】
4-1.建设单位立即指令施工单位暂停施工不妥。理由:建设单位的停工指令应通过项目监理机构下达(或不能直接给施工单位下达)。
4-2.项目监理机构应当批准施工单位的索赔。理由:暂停施工属于建设单位(或非施工单位)的责任。

你可能感兴趣的试题

1某工程,签约合同价为30850万元,合同工期为30个月,预付款为签约合同价的20%,从开工后第5个月开始分10个月等额扣回。工程的质量保证金为签约合同价的3%,开工后每月按进度款的10%扣留,扣留至足额为止。施工合同约定,工程进度款按月结算:因清单工程量偏差和工程设计变更等导致的实际工程量偏差超过15%时,可以调整综合单价。实际工程量增加15%以上时,超出部分的工程量综合单价调值系数为0.9;实际工程量减少15%以上时,减少后剩余部分的工程量综合单价调值系数为1.1。
按照项目监理机构批准的施工组织设计,施工单位计划完成的工程价款见表6—1。

工程实施过程中发生如下事件:
事件1:由于设计差错修改图纸使局部工程量发生变化,由原招标工程量清单中的1320m³变更为1670m³,相应投标综合单价为378元/m³。施工单位按批准后的修改图纸在工程开工后第5个月完成工程施工,并向项目监理机构提出了增加合同价款的申请。
事件2:原工程量清单中暂估价为300万元的专业工程,建设单位组织招标后,由原施工单位以357万元的价格中标,招标采购费用共花费3万元。施工单位在工程开工后第7个月完成该专业工程施工,并要求建设单位对该暂估价专业工程增加合同价款60万元。
【问题】
1.计算该工程质量保证金和第7个月应扣留的预付款各为多少万元?
2.工程质量保证金扣留至足额时预计应完成的工程价款及相应月份是多少?该月预计应扣留的工程质量保证金是多少万元?
3.事件1中,综合单价是否应调整?说明理由。项目监理机构应批准的合同价款增加额是多少万元?(写出计算过程)
4.针对事件2,计算暂估价工程应增加的合同价款,说明理由。
5.项目监理机构在第3、5、7个月和第15个月签发的工程款支付证书中实际应支付的工程进度款各为多少万元?(计算结果保留2位小数)

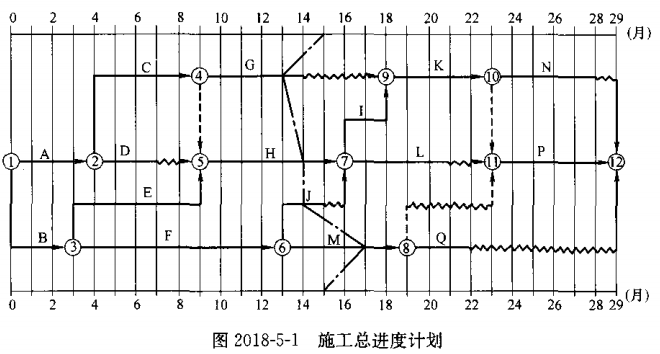

2某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF—2017—0201)签订了施工合同。经总监理工程师批准的施工总进度计划如图5—1所示(时间:月),各项工作均按最早开始时间安排且匀速施工。

事件1:为加强施工进度控制,总监理工程师指派总监理工程师代表:(1)制订进度目标控制的防范性对策;(2)调配进度控制监理人员。
事件2:工作D开始后,由于建设单位未能及时提供施工图纸,使该工作暂停施工1个月。停工造成施工单位人员窝工损失8万元,施工机械台班闲置费15万元。为此,施工单位提出工程延期和费用补偿申请。
事件3:工程进行到第11个月遇强台风,造成工作G和H实际进度拖后,同时造成人员窝工损失60万元、施工机械闲置损失100万元、施工机械损坏损失110万元。由于台风影响,到第15个月末,实际进度前锋线如图5-1所示。为此,施工单位提出工程延期2个月和费用补偿270万元的索赔。
【问题】
1.指出图5—1所示施工总进度计划的关键路线及工作F、M的总时差和自由时差。
2.指出事件1中总监理工程师做法的不妥之处,说明理由。
3.针对事件2,项目监理机构应批准的工程延期和费用补偿分别为多少?说明理由。
4.根据图5—1所示前锋线,工作J和M的实际进度超前或拖后的时间分别是多少?对总工期是否有影响?
5.事件3中,项目监理机构应批准的工程延期和费用补偿分别为多少?说明理由。

3背景资料:
某工程,实施过程中发生如下事件:
事件1:总监理工程师组织编写监理规划时,明确监理工作的部分内容如下:①审核分包单位资格;②核查施工机械和设施的安全许可验收手续;③检查试验室资质;④审核费用索赔;⑤审查施工总进度计划;⑥工程计量和付款签证;⑦审查施工单位提交的工程款支付报审表;⑧参与工程竣工验收。
事件2:在第一次工地会议上,总监理工程师明确签发《工程暂停令》的情形包括:①隐蔽工程验收不合格的;②施工单位拒绝项目监理机构管理的;③施工存在重大质量、安全事故隐患的;④发生质量、安全事故的;⑤调整工程施工进度计划的。
事件3:某专业工程施工前,总监理工程师指派监理员依据监理规划、工程设计文件和施工组织设计组织编制监理实施细则,并报送建设单位审批。
事件4:工程竣工验收阶段,建设单位要求项目监理机构将整理完成的归档监理文件资料直接移交城建档案管理机构存档。
【问题】:
1.针对事件1,将所列的监理工作内容按质量控制、造价控制、进度控制和安全生产管理工作分别进行归类。
2.指出事件2中总监理工程师的不妥之处,依据《建设工程监理规范》,还有哪些情形应签发《工程暂停令》?
3.针对事件3,总监理工程师的做法有什么不妥?写出正确做法,监理实施细则的编制依据还有哪些?
4.针对事件4,建设单位的做法有什么不妥?写出监理文件资料的归档移交程序。

最新试题

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编

类型:简答题2026-05-19

【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向

类型:简答题2026-05-19

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合

类型:简答题2026-05-19

【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程

类型:简答题2026-05-19

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清

类型:简答题2026-05-18

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施
