简答题
公路工程
2025-10-31

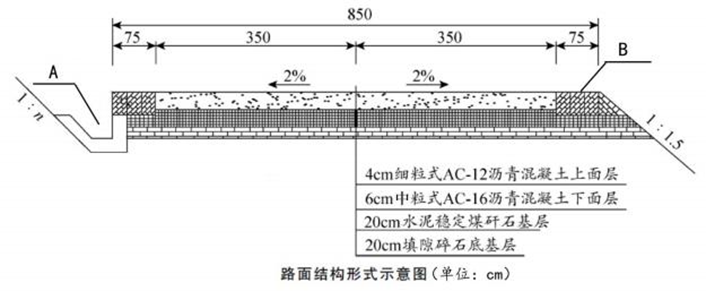

某施工单位承接某三级公路路面工程,起讫桩号K0+000~K8+380,路线附近有小河流,河流的常水位3~4m深,路面结构形式如图所示。
施工中发生如下事件:
事件一:在填隙碎石底基层的施工过程中,施工单位选择湿法施工。现将施工单位对湿法施工的部分技术要点摘录如下:
(1)在备料时,对集料的颗粒组成不做级配要求,集料最大粒径为铺筑厚度的0.5~0.7倍。
(2)采用单层铺筑,严格按填隙碎石施工工艺流程组织施工。
(3)集料层表面空隙全部填满后,立即用洒水车洒水,直达饱满。
(4)用轻型压路机跟在洒水车后碾压。
事件二:施工单位对水泥稳定煤矸石混合料进行了不同龄期条件下的强度和模量试验以及温度收缩和干湿收缩试验等,评价其性能。
事件三:为加快施工进度,施工单位编制施工组织设计时,通过分析各结构层的施工速度,得出前道工序速度快于后道工序速度,以此确定了工序之间的搭接类型。
事件四:因该公路不能中断交通,施工单位水泥稳定煤矸石基层施工完成后,不能及时铺筑沥青混凝土面层,在基层上喷洒粘层油后,采用乳化沥青稀浆封层施工下封层。稀浆封层两幅纵缝搭接的宽度不小于80mm,横向接缝宜做成对接缝。分2层摊铺时,第1层摊铺后至少应开放交通24h后方可进行第2层摊铺。
【问题】
1.写出图中A、B的名称。
2.写出施工单位选择的填隙碎石施工方法的理由。
3.逐条判断填隙碎石施工技术要点是否正确?并说明理由。
4.事件二中,施工单位在煤矸石使用前,还应做什么处理?
5.事件三中,施工单位确定了哪种搭接类型?
6.指出事件四中的错误之处并进行改正。下封层还可以采用哪种方法施工?
参考答案
暂无
答案解析
1.A:边沟(2分)。B:土路肩(2分)。
2.施工单位选择湿法的理由:因为本工程濒临河流,用水方便。(2分)
3.(1)正确。(1分)
(2)错误(0.5分)。理由:采用两层铺筑,严格按填隙碎石施工工艺流程组织施工。(0.5分)
(3)正确。(1分)
(4)错误(0.5分)。理由:宜用重型压路机跟在洒水车后碾压。(0.5分)
4.煤矸石在使用前还应崩解稳定。(2分)
5.选用开始到开始(STS)搭接类型。(2分)
6.(1)错误一:水泥稳定煤矸石基层施工完成后,不能及时铺筑沥青混凝土面层,在基层上喷洒粘层油。(1分)
改正:水泥稳定煤矸石基层施工完成后,不能及时铺筑沥青混凝土面层,在基层上喷洒透层油。(1分)
错误二:稀浆封层两幅纵缝搭接的宽度不小于80mm。(1分)改正:稀浆封层两幅纵缝搭接的宽度宜不超过80mm。(1分)
(2)下封层还可以采用层铺法表面处治施工。(2分)
2.施工单位选择湿法的理由:因为本工程濒临河流,用水方便。(2分)
3.(1)正确。(1分)
(2)错误(0.5分)。理由:采用两层铺筑,严格按填隙碎石施工工艺流程组织施工。(0.5分)
(3)正确。(1分)
(4)错误(0.5分)。理由:宜用重型压路机跟在洒水车后碾压。(0.5分)
4.煤矸石在使用前还应崩解稳定。(2分)
5.选用开始到开始(STS)搭接类型。(2分)
6.(1)错误一:水泥稳定煤矸石基层施工完成后,不能及时铺筑沥青混凝土面层,在基层上喷洒粘层油。(1分)
改正:水泥稳定煤矸石基层施工完成后,不能及时铺筑沥青混凝土面层,在基层上喷洒透层油。(1分)
错误二:稀浆封层两幅纵缝搭接的宽度不小于80mm。(1分)改正:稀浆封层两幅纵缝搭接的宽度宜不超过80mm。(1分)
(2)下封层还可以采用层铺法表面处治施工。(2分)
