公路工程

简答题某施工单位承建南方平原地区某二级公路土方路基工程(含支挡工程)施工项目,合同段起讫桩号为K0+000~K22+400,路线全场22.4km;路基宽度12m。该标段既有挖方也有填方,以填方居多。其中线路K7+200~K7+280段为填方路段,地形较为平坦。挡土墙设计为加筋土挡土墙,挡土墙横断

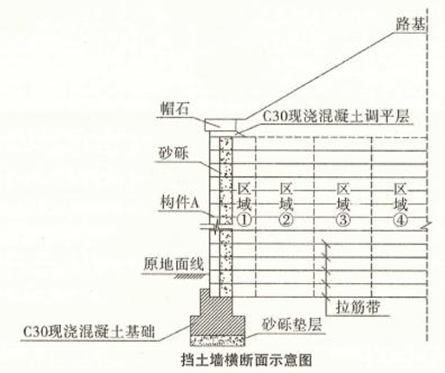

面示意图如图所示。

线路K16+800~K17+000段穿越一干涸废弃湖塘,地面以下有约5m深的软土层,施工单位拟采用浅层置换或塑料排水板进行处理,通过方案比选,最终选择塑料排水板方案进行软土层处理,塑料排水板采用插板机进行施工,塑料排水板按正三角形进行布置。
施工中发生如下事件:
事件一:填方路段路基施工采用分层填筑法,部分填筑施工技术要求如下:
(1)填料的松铺厚度应通过试验确定。
(2)填方分几个作业段施工时,接头部位如能交替填筑,应分层相互交替搭接,搭接长度应不小于1m。
(3)施工过程中,每一压实层均应进行压实度检测,检测频率为每1000㎡不少于2点。
(4)上路床和下路床压实度应大于等于95%,上路堤和下路堤压实度应大于等于92%。
事件二:针对线路K16+800~K17+000段软土层处理,施工单位确定的塑料排水板施工工艺流程:整平原地面→B→机具就位→C→插入套管→拔出套管→D→机具移位→摊铺上层砂垫层。塑料排水板施工完成后,施工单位检查了塑料排水板施工质量。
事件三:工程开工后,为协调当地关系,在业主的推荐下,甲公司项目部驻地所在村委会签订了
劳务分包合同,但合同价格已超出甲公司与业主合同中该部分的人工费,甲公司项目部向业主提出了调整人工费的申请。
【问题】
1.写出图中构件A的名称。写出区域①应该选择哪种填料,并对区域①②③④的摊铺、碾压顺序进行排序。(如①→②→……)
2.结合背景资料,请说明施工单位选择塑料排水板进行软土层处理的理由。
3.对事件一中4条技术要求逐条判断,若不正确写出正确做法。
4.写出事件二中塑料排水板施工工序B、C、D的名称,并写出塑料排水板的检查项目。
5.改为甲公司项目部与驻地所在村委会签订劳务分包合同的做法是否正确?甲公司项目部的调价申请是否支持?并分别说明理由。

参考答案:暂无进入在线模考
1.(1)构件A为墙面板。(2分)
(2)区域①宜采用具有一定级配、透水性好的砂类土或碎砾石土,土中的粗颗粒不应含有在压实过程中可能破坏拉筋的带尖锐棱角的颗粒。(1分)
(3)摊铺碾压的顺序:③→④→②→①。(2分)
2.理由:线路K16+800~K17+000段穿越一干涸废弃湖塘,地面以下有约5m深的软土层。塑料排水板适用于处理深度大于3m的软土地基处理,因此选择塑料排水板进行软土层处理。(2分)
3.(1)正确。(1分)
(2)不正确(0.5分)。改正:搭接长度应不小于2m。(0.5分)
(3)正确。(1分)
(4)不正确(0.5分)。
改正:上路堤的压实度应大于等于94%。(0.5分)
4.(1)B:摊铺下层砂垫层。(1分)C:塑料排水板穿靴。(1分)
D:割断塑料排水板。(1分)
(2)检查项目:板距(1分)、板长(1分)。
5.(1)甲公司项目部与驻地所在村委会签订劳务分包合同的做法不正确。(1分)
理由:由于村委会不具有劳务资质,违反下列规定。施工总承包、专业承包企业可以将劳务作业分包给具有施工劳务资质的企业;还可以将部分临时性、辅助性或者替代性的工作使用劳务派遣人员完成作业。(1分)
(2)甲公司项目部的调价申请不能获得支持。(1分)
理由:因为人工费的调整应当按照当地造价部门公布的信息价为调价基础。施工单位的劳务分包是自身行为,不涉及价格调整。(1分)

你可能感兴趣的试题

1某施工单位承接某三级公路路面工程,起讫桩号K0+000~K8+380,路线附近有小河流,河流的常水位3~4m深,路面结构形式如图所示。

施工中发生如下事件:
事件一:在填隙碎石底基层的施工过程中,施工单位选择湿法施工。现将施工单位对湿法施工的部分技术要点摘录如下:
(1)在备料时,对集料的颗粒组成不做级配要求,集料最大粒径为铺筑厚度的0.5~0.7倍。
(2)采用单层铺筑,严格按填隙碎石施工工艺流程组织施工。
(3)集料层表面空隙全部填满后,立即用洒水车洒水,直达饱满。
(4)用轻型压路机跟在洒水车后碾压。
事件二:施工单位对水泥稳定煤矸石混合料进行了不同龄期条件下的强度和模量试验以及温度收缩和干湿收缩试验等,评价其性能。
事件三:为加快施工进度,施工单位编制施工组织设计时,通过分析各结构层的施工速度,得出前道工序速度快于后道工序速度,以此确定了工序之间的搭接类型。
事件四:因该公路不能中断交通,施工单位水泥稳定煤矸石基层施工完成后,不能及时铺筑沥青混凝土面层,在基层上喷洒粘层油后,采用乳化沥青稀浆封层施工下封层。稀浆封层两幅纵缝搭接的宽度不小于80mm,横向接缝宜做成对接缝。分2层摊铺时,第1层摊铺后至少应开放交通24h后方可进行第2层摊铺。
【问题】
1.写出图中A、B的名称。
2.写出施工单位选择的填隙碎石施工方法的理由。
3.逐条判断填隙碎石施工技术要点是否正确?并说明理由。
4.事件二中,施工单位在煤矸石使用前,还应做什么处理?
5.事件三中,施工单位确定了哪种搭接类型?
6.指出事件四中的错误之处并进行改正。下封层还可以采用哪种方法施工?

2某施工单位承包了一跨湖大桥工程,上部结构为9×40m预应力混凝土连续箱梁,下部结构为盖梁及φ150cm圆柱式墩,基础采用φ200cm钢筋混凝土钻孔灌注桩;重力式U型桥台,是一座重要桥梁工程。桥跨布置为四跨一联,采用DXZ40/1500型下行式后悬挂自行移动模架施工,移动模架两主梁通过牛腿托架支撑在桥墩墩柱上,模板系统由两主梁支承。
施工中发生了如下事件:
事件一:首孔梁浇筑混凝土前,应做好各项准备工作,制定详细的施工方案、施工工艺、各项保障措施及应急预案,模架的支承系统应安全、可靠,具有足够的承载能力等。移动模架施工方案经项目经理审核后报驻地监理工程施工审查签字后实施。
事件二:钻孔灌注桩成桩后,向桩底、桩侧进行了压浆,施工技术要求如下:
(1)压浆作业应在桩身混凝土达到设计强度等级的50%后、桩身经无损检测合格后方可进行。
(2)对群桩基础的桩实施压浆作业时,宜按先中间、后周围的顺序,且宜按对称、间隔的原则依次进行。
(3)采取桩底和桩侧组合方式压浆时,应按先桩侧、后桩底的顺序进行。在桩的多个断面实施桩侧压浆时,应按先上、后下的顺序进行。
(4)对多根桩进行压浆时,各桩压浆的间隔时间宜不少于1h。压浆作业时,实际的压浆压力应不小于控制压力。
事件三:移动模架首孔梁施工工艺流程图如下图所示:

移动模架首孔梁施工工艺流程图
事件四:预应力加工所用锚具、夹具和连接器进场时,按出厂合格证和质量证明书检查了其锚固性能类别、型号、规格及数量。低松弛预应力筋采用夹片式具有自锚性能的锚具的张拉程序按照:0→初应力→1.05σcon→0→σcon(持荷5min锚固)。施工单位将张拉用的千斤顶与压力表购买回来后,经过目测检查无问题后及时用于张拉工作中。
【问题】
1.事件一中模架的支承系统还应满足哪些方面的要求?
2.事件一中关于施工方案的审批是否正确?如不正确请改正。并判断该专项施工方案是否需要召开专家论证会。
3.逐条判断事件二中的要求是否正确,不正确的请改正。
4.写出事件三中移动模架首孔梁施工工艺流程图中A、B、C的名称。
5.事件四中,锚具、夹具和连接器进场时,除背景资料中所做的检查外,还应做哪些检验或试验?预应力筋张拉程序是否正确?说明理由。
6.事件四中,张拉用的千斤顶和压力表在使用中是否有问题,如有问题请指出问题。

3某施工单位中标承接了南方一座双向四车道分离式隧道工程,起讫桩号为K17+260~K18+070。该工程最高投标限价为11067800元。隧道穿越的地层有石灰岩、页岩、泥灰岩,局部夹有煤层,另外该隧道穿越一向斜构造。隧道进出口围岩为Ⅴ级,洞内为Ⅲ级、Ⅳ级,呈间隔分布,局部为Ⅴ级。
施工中发生如下事件:
事件一:施工单位的投标文件中部分工程量清单摘录如下:

事件二:该施工单位中标后进入施工阶段,为保证施工安全,在隧道掘进过程中采用了地质雷达法进行地质超前预报,并成功预测出隧道中部存在一个较大的溶洞。
事件三:隧道施工前,施工单位项目部组织工程技术人员编制了隧道施工方案,部分做法如下:
(1)反坡排水时设置集水坑,采用水泵抽水,将水排出洞外。井下工作水泵的排水能力不小于1.1倍正常涌水量,并配置备用水泵。
(2)在开挖掌子面至仰拱之间设置逃生通道,随开挖进尺不断前移。
(3)型钢钢架在加工厂采用热弯法加工成形,与连接钢板焊接采用双面焊。
(4)防水板应无钉铺设,并留有余量,防水板与初期支护或岩面应密贴。
事件四:清单前言中规定,当工程量清单中工程量变化幅度在±15%以内时,其结算单价不作调整。当实际完成工程量超过清单工程量15%时,超出部分的结算单价在清单单价基础上下降10%,反之上涨10%。施工结束时,实际完成的“503-2-c”工程量为12500m³,“503-2-d”工程量为3365m³,并增加了“洞口C25喷射混凝土”124.6m³。
【问题】
1.按照跨度和长度分类,本隧道属于哪种类型?
2.计算工程量清单中的A值。(安全生产费费率安装1.5%计算)。
3.工程计量时,“超前地质预报”应计入工程量清单哪个“子目号”细目中?
4.按照地质超前预报长度划分,背景中的地质雷达属于哪一类?
5.逐条判断事件三中施工方案的做法是否正确,若不正确写出正确做法。
6.计算清单编号“503-2-c”和“503-2-d”的结算金额(计算结果保留小数点后2位)。
