港口与航道工程

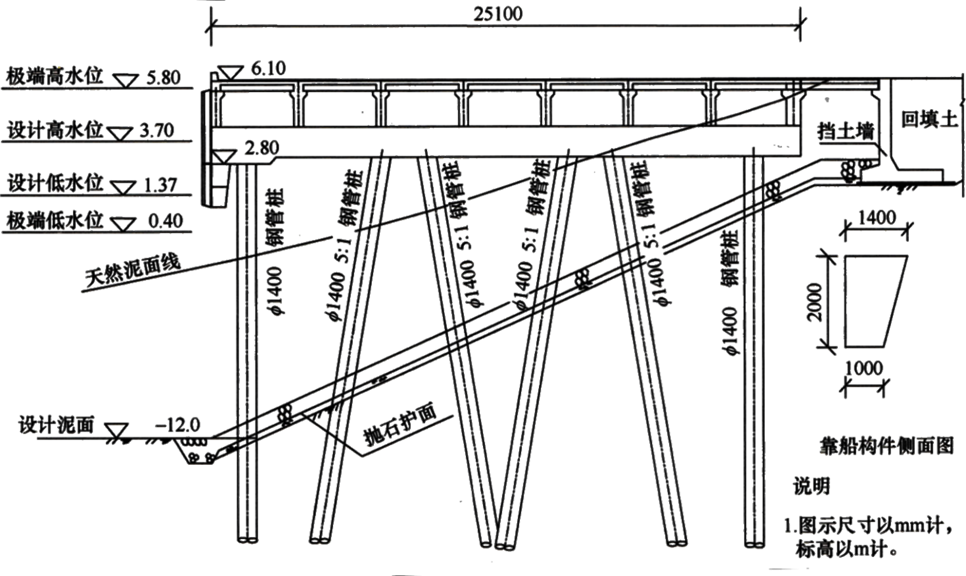

某沿海有掩护高桩码头,由42个排架构成,总长度为320m,宽度为25.1m。桩基采用钢管桩,钢管桩直径为Φ1400mm。桩基处上层土质为淤泥质黏土,下层土密实砂土作为持力层。预制靠船构件上端长1.4m,下端长1.0m,高2.0m,平行码头前沿方向宽1.2m,见图1。
施工单位跟建设单位按照《水运工程工程量清单计价规范》的计价规则,签订了施工总承包合同。合同中已标价工程量清单显示清单子目单价如下:靠船构件预制:480元/m³,桩基预制:4230元/t,水上打直桩:2660元/根;水上打斜桩:3350元/根。
开工前,项目部将本码头施工工序划分为:桩基施工、制安靠船构件、现浇下横梁、制安纵梁、现浇上横梁、制安面板、现浇挡土墙、挖泥、抛石护面、后方回填土等工序。后项目根据现场情况,编制以下施工方案:沉桩施工方案;靠船构件、纵梁、面板等构件预制及安装方案;岸坡抛石方案。其中,岸坡抛填方案中显示:挡土墙外侧水深较浅的部分,用挖掘机直接陆上抛填;坡面抛石则均采用现场租用小型民船,挖掘机陆上上料的方式进行抛填。
图1 高桩码头断面图
问题:
1.对于有掩护海港,钢结构应按照不同环境类别划分为哪几个区域?本工程中,码头前沿第1根钢管桩的腐蚀部位划分为哪些区域?写出各区域对应的范围。
2.按背景工序划分,绘制本工程施工工艺流程图。
3.沉桩方案中,通过试桩确定锤击沉桩贯入度时,应考虑哪些因素?沉桩方案和岸坡抛石施工方案中,应包含的岸坡稳定措施有哪些?
4.简述预制构件安装之前的准备工作。
5.写出《水运工程工程量清单计价规范》中对直桩和斜桩的定义。并计算单个靠船构件预制的合同清单价格,计算本码头桩基打设的清单价格。(计算结果四舍五入,保留1位小数)
根据图1:设计高水位为3.7m,设计低水位为1.37m,码头前沿第1根钢管桩裸露部分为2.8m及以下。则计算如下:
浪溅区上界=3.7+1.5=5.2m。
水变区上界=3.7-1=2.7m。
水变区下界=1.37-1=0.37m。
综上,码头前沿第1根钢管桩腐蚀分区如下:
(1)浪溅区:+2.7m~+2.8m;(2)水位变动区:+0.37m~+2.7m;(3)水下区:泥面~+0.37m;(4)泥下区:泥面以下的区域。
2.

根据题意,施工工艺流程图如下:
3.
确定锤击沉桩贯入度时,应考虑桩的承载力、持力层变化情况、锤的性能和桩身结构强度等因素。
为保证岸坡稳定,码头沉桩时应采取的措施有:
(1)合理安排沉桩顺序,间隔跳打,限制沉桩速率;
(2)采取重锤轻打、低频锤击的打桩方式;
(3)采用预钻孔沉桩;
(4)水上沉桩时,软土岸坡采取削坡减载,低潮位停打。
抛石方面岸坡稳定措施:由水域向岸(从下向上)、分层抛。
4.
预制构件安装前,应进行的工作:
(1)测设预制构件的安装位置线和标高控制点。
(2)对预制构件的类型编号、外形尺寸、质量、数量、混凝土强度、预留孔、预埋件及吊点等进行复查。
(3)检查支承结构的可靠性以及周围钢筋和模板是否妨碍安装。
(4)为使安装顺利进行,应结合施工情况,选择安装船机和吊索点,编制预制构件装驳和安装顺序图,按顺序图装驳及安装。
5.
单个靠船构件混凝土体积=(1.4+1)×2÷2×1.2=2.88m³
故单个靠船构件预制的合同清单价格=2.88×480=1382.4元
对于打入桩:斜度小于或等于8:1的桩基按直桩计算,斜度大于8:1 的桩基按斜桩计算;
根据图1,每个排架2根直桩,4根斜桩。
本工程共计直桩:42×2=84根,斜桩42×4=168根
本码头桩基打设的清单价格=84×2660+168×3350=786240元
你可能感兴趣的试题
最新试题
南方沿海某LNG码头工作平台为高桩墩台结构,墩台平面尺寸为30m×40m,顶标高+6.2m,底标高+4.2m,墩台中有两
某海港集装箱码头,采用沉箱重力式结构,码头基槽设计开挖断面如下图所示,采用抓斗式挖泥船施工,计算超深值取0.
某航道局承担某港3万吨级航道疏浚工程,采用1艘4500m³耙吸式挖泥船施工。开工前,施工单位和建设单位按同一浚前水深图计
某海港围填造地工程分两期实施,总投资约55亿元,一期工程由围堤和A区吹砂工程组成,二期工程为B区吹砂工程,其中一期工程已
某吹填工程,吹填区面积2.54万m2,吹填总容量2000万m³,分为ABC三个区。A区0.9km2,容量750万m³。B
某施工单位中标一项新建海港疏浚工程,工程内容包括港池与泊位疏浚,疏浚土全部用于吹填造地,疏浚土质为中密中粗砂。施工单位采
某20万吨级单向航道扩建工程。施工单位选用12000m³自航耙吸挖泥船采用单点定位方式将疏浚土全部吹填到码头后方的吹填区
某疏浚公司经过招投标成功承接某海港进港航道疏浚工程。该航道设计底标高-22.0m,设计底宽250m,设计边坡1:8,航道
航道整治工程,炸礁之后采用抓斗挖泥船清渣。在清理最后一层石渣时,抓斗需挖至-12.3m(理论深度基准面作为起算面,以下同
航道整治工程,采用水上抛枕的方式护底。抛填前测得抛填区泥面高程为-8.4m~-9.6m(理论深度基准面作为起算面,以下同
