公路工程

简答题【背景资料】
某施工单位承接了一段长66.8km,宽7m的水泥混凝土路面施工任务,该工程穿越人口密集区。根据现场实际情况,所需混凝土需由现场制备,并采用轨道式摊铺机施工。该工程合同约定工期为85d,经计算,摊铺机总工作量为320个台班。项目部将整个标段划分为两个工作量相等的施工区段,每段安排一台摊铺机,按每天两班组织平行施工。当工程量完成到一半时,由于业主原因,工程中止了10d,为赶工期,剩余摊铺工作拟安排三班倒施工,并另外备用一台设备。
为实现全面成本管理,项目部将施工成本目标层层分解,定期对相关人员和部门进行考核。

当施工完成1200m长的路面时,针对影响路面质量的水泥混凝土面板的弯拉强度、面板厚度、中线平面偏位、路面宽度、纵断高程和路面横坡6项指标,检测了已完的1200m长的路段,得到这6项指标不合格的频数见表2-7。通过分析,找到了影响质量的主要因素,并在此后的施工中加强了对这些因素的控制。

【问题】
 1.按背景资料所述情况,在采用三班倒后,施工单位能否按时完成路面摊铺任务?说明理由(列出分析计算过程)。
 2.当采用三班倒施工时,从环境保护角度分析施工单位需进行外部协调工作的原因,并提出外部协调工作的内容。
 3.项目部成本管理的做法体现了成本管理的哪条原则?该原则的核心是什么?
 4.背景资料中对路面质量分析采用的是什么方法?并计算表格中A1~A6和B1~B6的值。

参考答案:暂无进入在线模考
 1.根据公式:
当工程量完成到一半时,已完摊铺台班:320/2=160个台班,则剩余台班量为:320-160=160个台班。
由于分成两个工作量相等的区段进行平行施工,且每天安排两班施工,所以实际已用时间为:
当剩余一半工作采用三班倒施工时,还需的工作时间是:
所以:40+27+10=77<85
故能按期完工。
 2.原因:(1)工程位于居民密集区;(2)混凝土搅拌机、振捣棒属于强噪声作业。
需做工作:(1)昼夜施工时,应尽量采取降噪措施,并会同建设单位做好周围居民工作;(2)同时报工程所在地的环保部门备案。
 3.体现了成本责任制原则。其关键是划清责任,并要与奖惩制度挂钩,使各部门、各班组和个人都来关心施工项目成本(回答“成本分解,层层控制”,以及有责任表述的均可)。

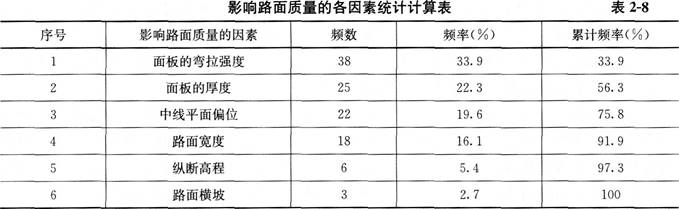

 4.这种分析方法叫因素分析法(或排列图法),具体数值见表2-8。

(注:频翠栏指标2分,累计频翠栏指标3分,每栏只要有一处错误则该栏为0分,小数点后的保留位数不作要求)。

你可能感兴趣的试题

1【背景资料】
某公路工程,合同约定:
(1)合同工期为130d;因施工单位原因造成工期延误的,违约赔偿金为5000元/d。
(2)按《建筑安装工程费用项目组成》(建标[2013]44号)规定,以直接费为计算基础的工料单价法进行计价,间接费率为15%,利润率为5%,综合计税系数为3.41%。
(3)部分工料机单价如下:人工费60元/工日,窝工补偿30元/工日;挖掘机租赁费900元/d;自有塔吊设备使用费1200元/台班,闲置补偿800元/台班。
工程实施过程中发生以下事件:

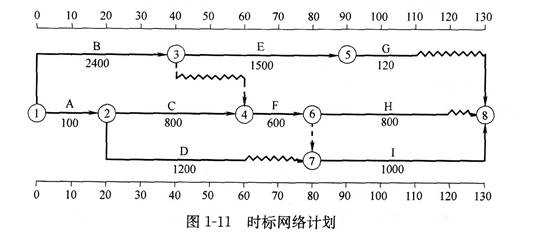

事件1:开工前,施工单位编制的时标网络计划如图1-11所示(时间单位:d;箭线下方数字为工作的计划消耗工日),各项工作均匀速进展。

项目监理机构审核施工单位提交的时标网络计划时发现:工作C、F和I需使用一台挖掘机,工作E和H需单独使用塔吊设备,而施工单位仅有一台塔吊设备,于是向施工单位提出调整工作进度安排的建议。
事件2:项目监理机构对施工单位调整后的计划安排进行风险分析,认为因施工单位原因使工作C持续时间延长5d的概率是15%,使工作D持续时间延长12d的概率是20%,使工作G持续时间延长10d的概率是5%。工作持续时间的延长会导致机械闲置和人员窝工。
事件3:建设单位要求对工作E进行设计变更,使工作E的持续时间延长5d,增加用工150工日、塔吊设备5台班、材料费18000元、相应的措施费7000元。施工单位向项目监理机构提出变更工程价款和延长工期的要求。
事件4:由于工作E的设计变更,使工作G、H进场的施工人员不能按期施工,施工单位向项目监理机构提出相应的窝工补偿要求。
【问题】
 1.事件1中,应如何调整工作进度安排?调整后的总工期是多少?
 2.事件2中,直接导致总工期延误5d的风险事件有哪些?说明理由。仅考虑直接导致总工期延误的风险事件,施工单位的风险量(以费用形式表示)是多少?
 3.事件3中,施工单位可以提出的变更价款和工期补偿分别是多少?说明理由。
 4.事件4中,施工单位可以提出的窝工补偿是多少?说明理由。

2【背景资料】
某施工单位承接了某山区二级公路4.5km的路基路面施工任务。合同段有一段长450m的两车道隧道和一座长20m的简支梁桥。隧道位于软弱围岩地段,桥梁采用重力式U形桥台,整个合同段均为沥青混凝土路面。
在隧道施工方案中有如下要求:
(1)在隧道施工期问,由专职安全员作为安全生产的第一责任人,对隧道施工安全生产全面负责;
(2)隧道的钻爆作业,必须由具有经过专业培训且持有钻孔操作合格证的专业人员作业;
(3)在隧道施工中,坚持“长进尺、强爆破、早喷锚、勤量测”的原则;
(4)采用干式凿岩机凿岩。
桥台基础采用明挖基础。开挖深度为2.5m,地下水位位于基底以下,土质为黏性土,为了方便开挖出的土方回填原处,民工队在开挖后的基坑南边距坑顶边缘1m内堆土(堆土高度 1.0m),在北边基坑顶边缘1.0~3.0m范围内堆土(堆土高度2.0m)。由于天气炎热,为防止太阳辐射,民工戴草帽在坑内作业。
为了满足施工需要,招聘了一批工人。在进行体检时,发现:2人患有轻度脂肪肝、2人患有皮肤病、3人患有乙肝、1人患有心脏病、1人患有高血压。
【问题】
 1.指出隧道施工方案中存在的错误,并予以改正。
 2.背景资料中的桥梁基础施工宜采用哪种排水方法排除基坑内的积水?说明理由。
 3.指出并改正基坑施工过程中民工队的错误做法。背景资料中的桥台基础开挖是否属于高处作业?说明理由。
 4.在招聘的工人中,患哪些病的人不宜从事沥青作业?患哪些病的人不得从事高处作业?
