公路工程

简答题【背景资料】
某公路工程,合同约定:
(1)合同工期为130d;因施工单位原因造成工期延误的,违约赔偿金为5000元/d。
(2)按《建筑安装工程费用项目组成》(建标[2013]44号)规定,以直接费为计算基础的工料单价法进行计价,间接费率为15%,利润率为5%,综合计税系数为3.41%。
(3)部分工料机单价如下:人工费60元/工日,窝工补偿30元/工日;挖掘机租赁费900元/d;自有塔吊设备使用费1200元/台班,闲置补偿800元/台班。
工程实施过程中发生以下事件:
事件1:开工前,施工单位编制的时标网络计划如图1-11所示(时间单位:d;箭线下方数字为工作的计划消耗工日),各项工作均匀速进展。

项目监理机构审核施工单位提交的时标网络计划时发现:工作C、F和I需使用一台挖掘机,工作E和H需单独使用塔吊设备,而施工单位仅有一台塔吊设备,于是向施工单位提出调整工作进度安排的建议。
事件2:项目监理机构对施工单位调整后的计划安排进行风险分析,认为因施工单位原因使工作C持续时间延长5d的概率是15%,使工作D持续时间延长12d的概率是20%,使工作G持续时间延长10d的概率是5%。工作持续时间的延长会导致机械闲置和人员窝工。
事件3:建设单位要求对工作E进行设计变更,使工作E的持续时间延长5d,增加用工150工日、塔吊设备5台班、材料费18000元、相应的措施费7000元。施工单位向项目监理机构提出变更工程价款和延长工期的要求。
事件4:由于工作E的设计变更,使工作G、H进场的施工人员不能按期施工,施工单位向项目监理机构提出相应的窝工补偿要求。
【问题】
 1.事件1中,应如何调整工作进度安排?调整后的总工期是多少?
 2.事件2中,直接导致总工期延误5d的风险事件有哪些?说明理由。仅考虑直接导致总工期延误的风险事件,施工单位的风险量(以费用形式表示)是多少?
 3.事件3中,施工单位可以提出的变更价款和工期补偿分别是多少?说明理由。
 4.事件4中,施工单位可以提出的窝工补偿是多少?说明理由。

参考答案:暂无进入在线模考

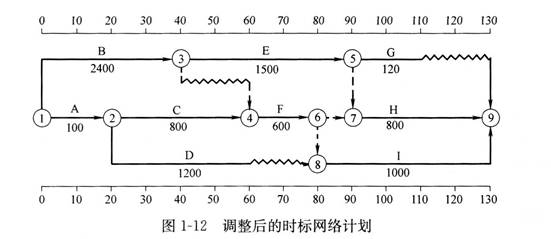

1.对施工单位编制的时标网络计划进行调整,结果如图1-12所示。

调整后的总工期是130d。
 2.直接导致总工期延误5d的风险事件有:工作C的持续时间延长。
理由:工作C为关键工作,其持续时间延长5d会直接导致总工期延长5d;工作D的总时差为20d,其持续时间延长12d未超过总时差,不会影响总工期;工作G的总时差为20d,其持续时间延长10d未超过总时差,不会影响总工期。以费用形式表示的施工单位的风险量=
 3.施工单位可申请的变更价款为49947.03元。应补偿的变更价款为:

施工单位可获得5d的工期补偿。
理由:调整网络计划后,工作E为关键工作,延长时间会影响总工期,即应给予补偿。
 4.施工单位可以提出的窝工补偿费为3900元。
理由:工作G的窝工补偿费=30×5×120/20=900元。
工作H的窝工补偿费=30×5X800/40=3000元。
施工单位可以提出的窝工补偿费=900+3000=3900元。

你可能感兴趣的试题

1【背景资料】
某施工单位承接了某山区二级公路4.5km的路基路面施工任务。合同段有一段长450m的两车道隧道和一座长20m的简支梁桥。隧道位于软弱围岩地段,桥梁采用重力式U形桥台,整个合同段均为沥青混凝土路面。
在隧道施工方案中有如下要求:
(1)在隧道施工期问,由专职安全员作为安全生产的第一责任人,对隧道施工安全生产全面负责;
(2)隧道的钻爆作业,必须由具有经过专业培训且持有钻孔操作合格证的专业人员作业;
(3)在隧道施工中,坚持“长进尺、强爆破、早喷锚、勤量测”的原则;
(4)采用干式凿岩机凿岩。
桥台基础采用明挖基础。开挖深度为2.5m,地下水位位于基底以下,土质为黏性土,为了方便开挖出的土方回填原处,民工队在开挖后的基坑南边距坑顶边缘1m内堆土(堆土高度 1.0m),在北边基坑顶边缘1.0~3.0m范围内堆土(堆土高度2.0m)。由于天气炎热,为防止太阳辐射,民工戴草帽在坑内作业。
为了满足施工需要,招聘了一批工人。在进行体检时,发现:2人患有轻度脂肪肝、2人患有皮肤病、3人患有乙肝、1人患有心脏病、1人患有高血压。
【问题】
 1.指出隧道施工方案中存在的错误,并予以改正。
 2.背景资料中的桥梁基础施工宜采用哪种排水方法排除基坑内的积水?说明理由。
 3.指出并改正基坑施工过程中民工队的错误做法。背景资料中的桥台基础开挖是否属于高处作业?说明理由。
 4.在招聘的工人中,患哪些病的人不宜从事沥青作业?患哪些病的人不得从事高处作业?

3【背景资料】
某实施监理的公路工程,项目业主与施工单位于2012年12月按《建设工程施工合同(示范文本)》签订了施工合同,合同工期为11个月,2013年1月1日开工。合同约定的部分工作的工程量清单见表1-6,工程进度款按月结算,并按项目所在地工程造价指数进行调整(此外没有其他调价条款)。

施工单位编制的施工进度时标网络计划,如图1—6所示。该项目的各项工作均按最早开始时间安排,且各项工作均按匀速施工。2013年1~5月工程造价指数见表1-7。


工程施工过程中,发生如下事件:
事件1:A工作因设计变更,增加工程量,经工程师确认的实际完成工程量为840m3,工作持续时间未变。
事件2:B工作施工时遇到不可预见的异常恶劣气候,造成施工单位的施工机械损坏,修理费用2万元;施工人员窝工损失0.8万元,其他损失费用忽略不计,工作时间延长1个月。
事件3:C工作施工时发现地下文物,导致C工作的工作时间延长1个月,施工单位自有设备闲置180个台班(台班单价为300元/台班,台班折旧费为100元/台班)。施工单位对文物现场进行保护,产生费用0.5万元。
【问题】
 1.分析上述事件发生后C、D、E工作的实际进度对总工期的影响,并说明理由。
 2.施工单位是否可以就事件2、3提出费用索赔?如果不可以索赔,说明理由。如果可以索赔,说明理由并计算可索赔多少费用?
