背景资料
某新建高速铁路站前施工标段,主要工程包括地基处理、路堤填筑和路堑开挖。工程地处淮河冲积平原,地表水发育。路堤地面以下50.0m深度内地层自上而下分别为粉质黏土、黏土、中砂、粉土;路堑地质主要由黏土、粉细砂组成;地下水类型为第四系孔隙潜水和孔隙承压水。

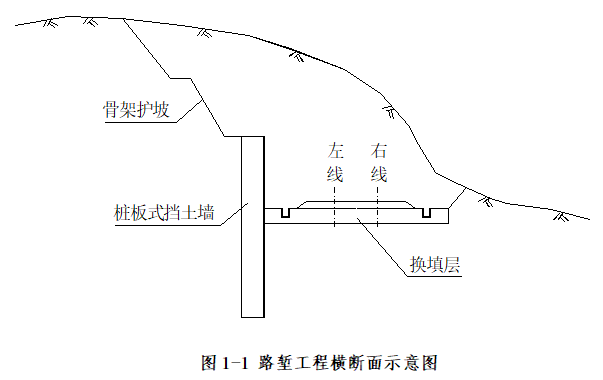

路堤地基处理采用混凝土预制管桩,桩长30.0m, 桩径0.4m, 桩间距2.2m,梅花形布置,桩顶设置0.5m厚钢筋混凝土筏板,路基堆载预压土柱高3.0m。路堑挖方最大深度20.0m, 路堑坡脚支挡结构采用桩板式挡土墙,桩长18.0m (穿越黏土层、粉细砂层),采用人工挖孔成桩,桩顶以上边坡防护采用混凝土骨架护坡。路堑工程横断面如图1-1所示。

施工过程中,发生以下事件:

事件一:路堤地基处理施工前,项目经理部编制了混凝土预制管桩锤击沉桩施工工艺流程,如图1-2所示。
事件二:路堑施工前,项目经理部编制了路堑施工方案,施工要点有:为加快施工进度和现场施工组织管理,土石方工程一次开挖完成,开挖至换填层底面设计标高后开始基底地质条件核查;人工挖孔桩设锁口及护壁,开挖分节高度均为2.0m;桩板式挡土墙完成后开始施工骨架护坡。
事件三:路基基床底层填筑完成后进行了堆载预压,经历了1个雨季。堆载预压6个月后,采用曲线回归法进行沉降预测,曲线回归相关系数为0.90;间隔2个月的两次预测的偏差为8mm;预测时实际发生的沉降与预测总沉降比值为0.75。评估单位认为路基沉降变形已趋于稳定,可卸载。

【问题】
1.针对事件一 ,写出A、B、C、D所代表的施工工序名称。
2.针对事件二中的不妥之处,写出正确做法。
3.针对事件三中的不妥之处,写出正确做法。
1.针对事件一 ,写出A、B、C、D所代表的施工工序名称。
2.针对事件二中的不妥之处,写出正确做法。
3.针对事件三中的不妥之处,写出正确做法。
参考答案
暂无
答案解析
第1问:
A:测量放样
B:桩垂直度调整
C:接桩
D:桩头处理
【依据:《高速铁路路基工程施工技术规程》(Q/CR 9602-2015)第52页】
第2问,事件二中不妥之处与正确做法如下:
(1)土石方工程一次开挖完成不妥,正确做法:路堑挖方最大深度20.0m,应分级开挖。
(2)开挖至换填层底面设计标高后开始基底地质条件核查不妥,正确做法:开挖至换填层的底面设计标高以上不小于0.5m时进行地质条件核查。
(3)人工挖孔桩开挖分节高度均为2.0m不妥,正确做法:开挖分节高度不得超过1.0m,穿越粉细砂层时分节高度不应超过0.5m。【依据:《铁路桥涵工程施工安全技术规程》(TB 10303-2020)第25页】
第3问:事件三中不妥之处与正确做法如下:
(1)曲线回归相关系数为0.90不妥,正确做法:曲线回归的相关系数不应低于0.92。
(2)间隔2个月的两次预测的偏差为8mm不妥,正确做法:间隔不少于3个月,两次预测最终沉降值的差不应大于5mm。
【依据:《铁路工程沉降变形观测与评估技术规程》(Q/CR 9230-2016)第30页】
A:测量放样
B:桩垂直度调整
C:接桩
D:桩头处理
【依据:《高速铁路路基工程施工技术规程》(Q/CR 9602-2015)第52页】
第2问,事件二中不妥之处与正确做法如下:
(1)土石方工程一次开挖完成不妥,正确做法:路堑挖方最大深度20.0m,应分级开挖。
(2)开挖至换填层底面设计标高后开始基底地质条件核查不妥,正确做法:开挖至换填层的底面设计标高以上不小于0.5m时进行地质条件核查。
(3)人工挖孔桩开挖分节高度均为2.0m不妥,正确做法:开挖分节高度不得超过1.0m,穿越粉细砂层时分节高度不应超过0.5m。【依据:《铁路桥涵工程施工安全技术规程》(TB 10303-2020)第25页】
第3问:事件三中不妥之处与正确做法如下:
(1)曲线回归相关系数为0.90不妥,正确做法:曲线回归的相关系数不应低于0.92。
(2)间隔2个月的两次预测的偏差为8mm不妥,正确做法:间隔不少于3个月,两次预测最终沉降值的差不应大于5mm。
【依据:《铁路工程沉降变形观测与评估技术规程》(Q/CR 9230-2016)第30页】
