全部题库 / 铁路工程 / 试题详情
简答题 铁路工程
2025-05-28

背景资料
某新建高速铁路站前工程第四标段正线长26km,主要工程内容包括路基、桥梁、隧道及轨道工程。
路基土石方共102万m³。其中1#路堑位于村庄附近,上方有高压线穿过;路堑段的地面横坡平缓,最大开挖深度为22.0m;路堑地层为强风化泥岩。本标段设有路基弃土场1处。
双线桥梁共3座。其中2#桥跨越一河流,施工期水面宽约120m,水深2.0~4.0m,不通航,河床覆盖层主要为砂性土;该桥采用钻孔桩基础,承台顶位于河床面以下1.5m,采用钢板桩围堰进行水中基础施工;上部结构为18-32m简支箱梁。
隧道3座,围岩级别为Ⅲ~V级。其中3#隧道内局部存在少量瓦斯、 一氧化碳等气体。
本工程正线设计为双块式无砟道床,采用拖拉法铺设长钢轨。铺轨分部针对拖拉法铺设长钢轨所配备的主要铺轨设备有:分轨推送车、顺坡小车、引导车及其他辅助部件。项目总工程师认为配备的主要铺轨设备不全。
开工前,项目经理部编制了实施性施工组织设计,其中,总体施工组织安排的内容有:施工总体目标;施工组织机构及职责分工;开竣工日期及总工期;施工准备、征地拆迁和建设协调方案;工程的接口及配合;关键线路及施工进度计划横道图、网络图。项目总工程师认为总体施工组织安排的内容不全,要求补充。
本标段施工进度计划横道图如图4所示。

【问题】
1.根据背景资料,写出1#路堑应采用的开挖方法。
2.写出2#桥水中基础主要施工步骤。
3.根据背景资料,补充拖拉法铺设长钢轨所需的主要设备名称。
4.根据背景资料,补充总体施工组织安排的内容。
5.根据图4,本标段线下工程的工期应为多少个月?
6.根据背景资料,写出本标段环境保护风险控制重点的项目名称。

参考答案

暂无

答案解析

第1问:1#路堑应采用横向台阶分层开挖,使用挖掘机、装载机配合自卸车施工。

第2问,水中基础的主要施工步骤如下:
(1)搭设施工栈桥与水上施工作业平台,进行钻孔桩基础施工;
(2)钢板桩围堰施工后进行基底开挖,达到设计高程后进行封底混凝土施工;
(3)围堰内抽水排干,钻孔桩钢护筒切割,桩头处理;
(4)承台、墩身施工完毕后拆除钢板桩围堰。

第3问:补充的主要设备为:机车、长轨运输车。

第4问:总体施工组织安排的内容补充如下:
(1)施工队伍部署与任务划分;
(2)总体施工安排和主要阶段工期;
(3)分项工程施工进度计划;
(4)施工总平面布置示意图与总体形象进度图。


第5问:本标段线下工程的工期为:24个月。

第6问:环境保护风险控制重点的项目名称如下:
路基的弃土场;扬尘;钻孔桩泥浆;隧道弃渣;废水排污;有毒有害气体;噪声污染。

你可能感兴趣的试题

1 背景资料
某集团公司承建某干线铁路扩能改造第三标段工程,主要内容有路基、桥涵及“四电”工程等。该项目实行施工总承包模式,合同条款内容执行《铁路建设项目标准施工招标资格预审文件和招标文件补充文本》(铁建设 〔2021〕47号〕。施工承包合同约定施工中发生的Ⅱ类变更设计,增减工程费用在300万元及以上的,相应调整施工合同额。该项目安排三个分部组织施工。
部分工程内容为:
路基工程,其中一段路堤长500m,需地基处理,设计采用振动碾压方式。

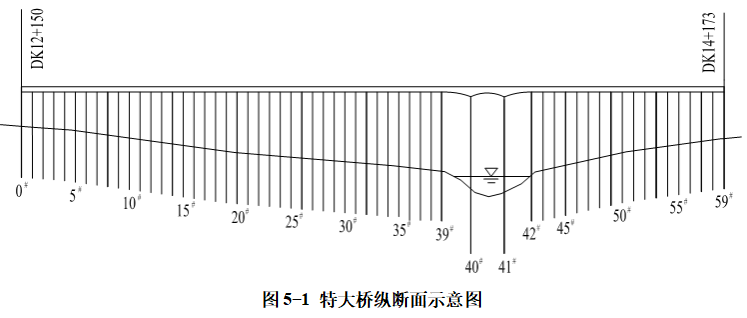

特大桥1座,桥跨为39-32m简支箱梁+(48+80+48)m连续梁+17-32m简支箱梁,墩身均为实体墩,每个悬臂段划分为10个节段,采用挂篮悬浇施工。特大桥纵断面如图5-1所示。

施工过程中,发生以下事件:
事件一:项目经理部编制了地基处理振动碾压施工方案,内容有:
(1)振动碾压施工前应选取代表性场地进行工艺性试验;
(2)振动碾压按弱振、静压、强振、弱振、静压顺序进行;
(3)振动碾压应控制碾压速度,施工应由地基处理中心向两侧碾压;
(4)相邻两段振动碾压搭接长度不宜小于5m。
事件二:建设单位对一分部发生的变更设计、新增工程及材料价差增加的造价批复情况为:桥梁工程发生两项Ⅱ类变更设计,金额分别为280万元和360万元;隧道工程发生一项Ⅱ类变更设计,金额为560万元;地方政府要求增加的框架涵1座,金额为260万元;审核确认的材料价差分别为:钢材增加850万元,水泥增加320万元,砂子增加80万元,碎石增加120万元。

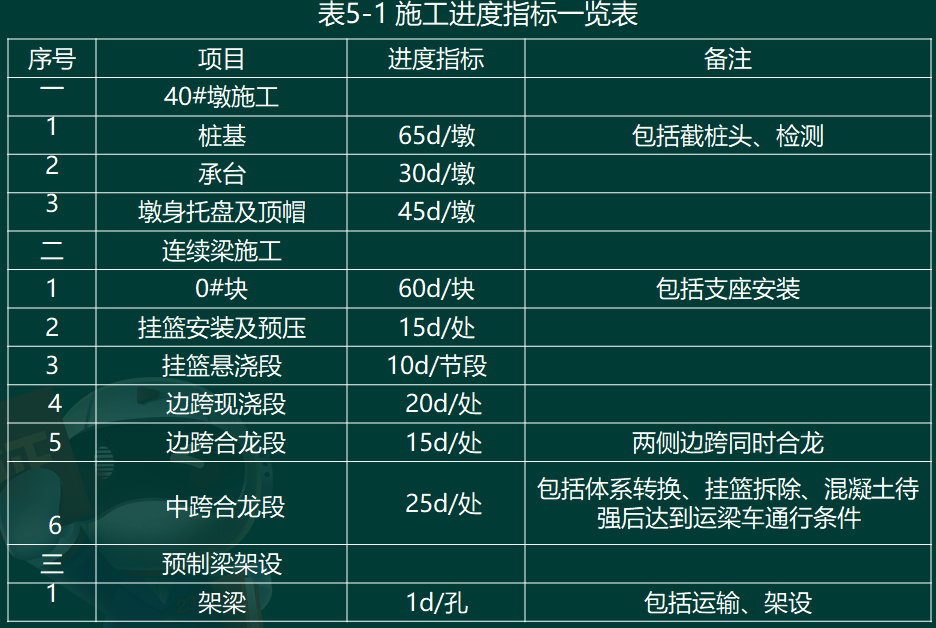

事件三:根据总体进度安排,计划特大桥40#墩桩基施工开始时间为2022年03月08日。架梁由特大桥0#台向59#台方向架设,特大桥架梁开始时间为2023年02月26日(2023年02月共28d),方案要求保证架梁连续进行。施工组织设计确定的施工进度指标如表5-1所示。

备注:从桩基施工开始至0#块施工结束工序之间无搭接时间。
事件四:项目经理部在开展事故隐患排查时,发现重大事故隐患1项,及时将事故隐患项目及治理初步方案按程序上报。
事故隐患治理方案内容包括:
(1)治理的目标和任务;
(2)采取的方法和措施;
(3)负责治理的机构和人员;
(4)隐患未消除前的安全措施和应急预案。

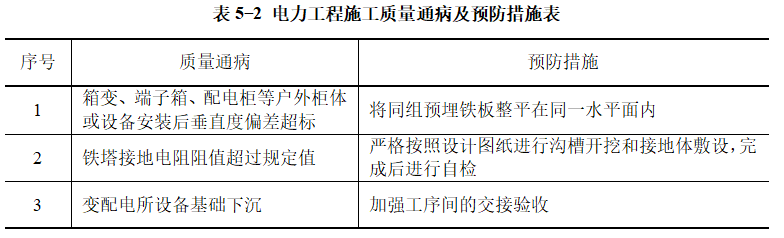

事件五:为避免施工中出现质量通病,三分部编制了电力工程施工质量通病预防措施表,内容见表5-2。项目总工程师审查后认为三项通病预防措施不完整,需补充完善。

事件六:项目经理部编制了信号电缆施工流程图,如图5-2所示。

【问题】
1.逐条判断事件一中方案是否正确,若不正确,写出正确做法。
2.针对事件二,写出一分部工程结算可调整的合同金额。(单位:万元)
3.根据背景资料及事件三,分别写出特大桥40#墩0#块最早完成时间和最迟完成时间(按日历天数计算、时间格式示例:2016年06月17日)。
4.针对事件四,补充重大事故隐患治理方案内容。
5.针对事件五中质量通病,补充预防措施内容。
6.针对事件六,写出图5 - 2中A 、B 、C所代表的工序名称。
A.综合护套信号电缆弯曲半径不得小于电缆外径的20倍
B.内屏蔽数字电缆弯曲半径不得小于电缆外径的15倍
C.应答器数据传输电缆弯曲半径不得小于电缆外径的20倍
D.应答器尾缆弯曲半径不得小于电缆外径的12倍
