通信与广电工程

简答题某施工单位承接一省级电信传输设备安装工程,包括三个站的设备安装、网元测试、系统测试等内容,6月20日签订合同,合同约定如下:
(1)建设单位负责负责将采购甲乙丙设备并将设备运至施工现场,甲站、乙站、丙站设备运至机房时间分别为7月5日、6月28日、7月13日
(2)施工负责采购材料。
(3)合同工期7月1日到8月1日。
施工单位在施工组织设计中制定了进度管理计划,包括进度管理的组织措施、技术措施和合同措施等。施工内容及持续时间见下表:

项目部在仪表连续使用的条件下,依据施工合同,相关法律法规,本单位的相关管理制度和程序,施工定额,以及类似项目的实际进度及经济指标等编制了施工进度计划,计算工期30天。
为了不设置临时仓库,项目部要求供应商按进度计划准时将材料运达现场。
施工单位于7月1日正式开工,并于当日向工信部质检中心进行了质量监督申报。工程发生事件如下:
事件一:因洪水造成交通中断,导致安装设备均比计划晚到5天;
事件二:由于采购部的失误,造成工程材料均比计划晚到2天;
事件三:测试仪表比计划使用时间延后2天送达
事件四:由于施工队员的原因,造成甲站设备安装持续时间延长1天。
问题:
1、补充进度管理计划缺失内容(每条1分,共4分)
2、补充进度计划编制缺失内容(每条1分,共4分)
3、画出单代号搭接网络计划(4分)
4、写出关键线路(2分)
5、指出质量监督申报不妥之处,并说明理由。(共6分)
6.上述事件分别影响工期多少天;分别索赔多少天;本工程最后完工是哪一天?

参考答案:暂无进入在线模考
1、答案:(1)逐级分解的阶段性进度目标;
(2)进度管理的组织结构及职责分工;
(3)进度的动态管理机制和特殊情况下的赶工措施;
(4)减少外部因素对进度影响的协调措施
2、答案:(1)批准的设计文件
(2)通信工程各专业施工工序之间的工艺关系
(3)现场摸底报告,或者已经掌握的施工现场具体环境条件。
(4)拟投入项目的人员、工器具仪表设备数量,材料和设备供应条件。

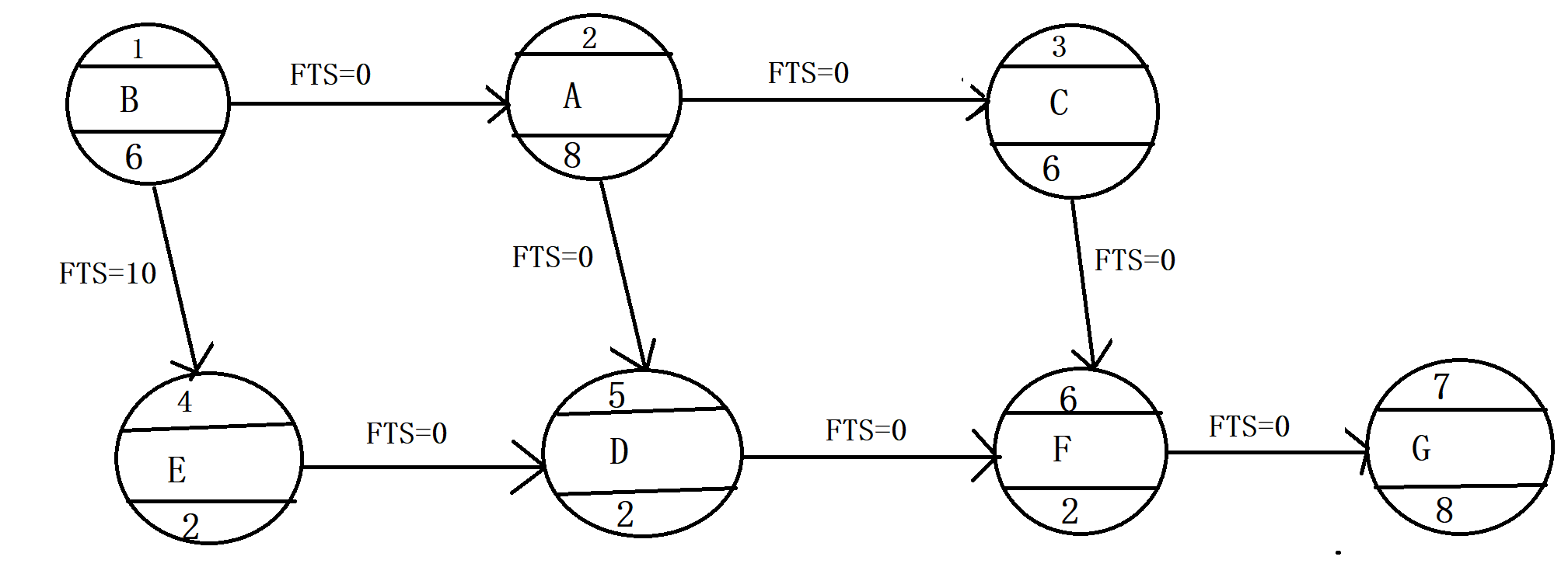

3、答案:

4、答案:B-A-C-F-G     B-E-D-F-G
5、答案:(1)不妥之处1:施工单位申报(1分)
理由:应由建设单位申报(1分)
(2)不妥之处2:当日申报(1分)
理由:应在开工前5个工作日申报(1分)
(3)不妥之处3:向工信部质检中心申报(1分)
理由:省级项目应向本省通信管理局通信工程质量监督机构申报(1分)
6、答案:(共计10分)

事件一:影响工期4天(2分)
事件二:不影响工期(0.5分)
事件三:影响工期2天(1分)
事件四:影响工期1天(1分)
事件一:可以索赔工期2天(2分)
事件二:不能进行工期索赔(0.5分)
事件三:不能进行工期索赔(0.5分)
事件四:不能进行工期索赔(0.5分)
工程最终完工日期:8月3日(2分)
