简答题 案例分析
2021-03-31

某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。

施工单位的报价单(部分)

工程施工到第4周时进行进度检查,发生如下事件:
事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840m3,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。
1 、根据第4周末的检查结果,在下图上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。
2 、若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?
3 、施工单位是否可以就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
4 、事件3中C工作发生的费用如何结算?
5 、前4周施工单位可以得到的结算款为多少元?

参考答案

暂无

答案解析

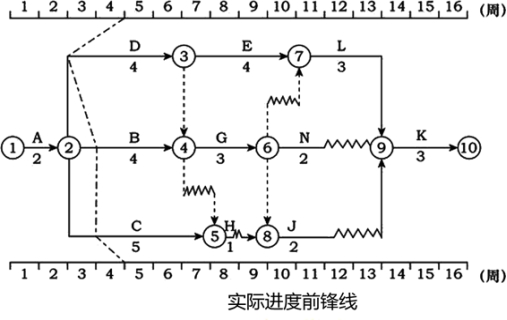

1、(1)实际进度前锋线如下图所示。

根据上图中实际进度前锋线,分析如下:
(1)工作B拖后1周,因工作B总时差为1周,所以不影响工期。
(2)工作C拖后1周,因工作C总时差为3周,所以不影响工期。
(3)工作D拖后2周,因工作D总时差为0(或D为关键工作),所以影响工期2周。
2、批准工程延期2周;
理由:施工中发现地下文物造成D工作拖延,不属于施工单位原因。
3、
(1)事件2不能索赔费用,因异常恶劣的气候造成施工单位机械损坏和施工人员窝工的损失不能索赔。
(2)事件4可以索赔费用,因施工中发现地下文物属非施工单位原因。
(3)可获得的费用为4台班×100元/台班+1200元=1600元。
4、不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已分摊到其它相应项目中。
5、施工单位可以得到的结算款为:
A工作:840m3×300元/m3=252000元
B工作:1200m3×25%×320元/m3=96000元
D工作:4台班×100元/台班+1200元=1600元
小计:252000元+96000元+1600元=349600元

你可能感兴趣的试题

1 某工程,建设单位委托监理单位承担施工阶段的监理任务,总承包单位按照施工合同约定选择了设备安装分包单位。在合同履行过程中发生如下事件:
[事件 1] :工程开工前,总承包单位在编制施工组织设计时认为修改部分施工图设计可以使施工更方便、质量和安全更易保证,遂向项目监理机构提出了设计变更的要求。
[事件 2]: 专业监理工程师检查主体结构施工时,发现总承包单位在未向项目监理机构报审危险性较大的预制构件起重吊装专项方案的情况下已自行施工,且现场没有管理人员。于是,总监理工程师下达了《监理工程师通知单》。
[事件 3] :专业监理工程师在现场巡视时,发现设备安装分包单位违章作业,有可能导致发生重大质量事故。总监理工程师随即向总承包单位下达了《工程暂停令》,总承包单位在向设备安装分包单位转发《工程暂停令》前,发生了设备安装质量事故。
问题:1、针对事件 1 中总承包单位提出的设计变更要求,写出项目监理机构的处理程序。
2、根据《建设工程安全生产管理条例》规定,事件 2 中起重吊装专项方案需经哪些人签字后方可实施?
3、指出事件 2 中总监理工程师的做法是否妥当?说明理由。
4、就事件 3 中所发生的质量事故,指出建设单位、监理单位、总承包单位和设备安装分包单位各自应承担的责任,说明理由。
2 某工程,建设单位和施工单位按《建设工程施工合同(示范文本)》 签订了施工合同,在施工合同履行过程中发生如下事件:
[事件 1]:工程开工前,总监理工程师主持召开了第一次工地会议。会后,项目监理机构起草了会议纪要,由总监理工程师签字后分发给有关单位;总监理工程师主持编制了监理规划,报送建设单位。
[事件 2] :施工过程中,由于施工单位遗失工程某部位设计图纸,施工人员凭经验施工,现场监理员发现时,该部位的施工已经完毕。监理员报告了总监理工程师,总监理工程师到现场后,指令施工单位暂停施工,并报告建设单位。建设单位要求设计单位对该部位结构进行核算。经设计单位核算,该部位结构能够满足安全和使用功能的要求,设计单位电话告知建设单位,可以不作处理。
[事件 3] :由于事件 2 的发生,项目监理机构认为施工单位未按图施工,该部位工程不予计量;施工单位认为停工造成了工期拖延,向项目监理机构提出了工程延期申请。
[事件 4] :主体结构施工时,由于发生不可抗力事件,造成施工现场用于工程的材料损坏,导致经济损失和工期拖延,施工单位按程序提出了工期和费用索赔。
[事件 5] :施工单位为了确保安装质量,在施工组织设计原定检测计划的基础上,又委托一家检测单位加强安装过程的检测。安装工程结束时,施工单位要求项目监理机构支付其增加的检测费用,但被总监理工程师拒绝。
问题:
1、指出事件 1 中的不妥之处,写出正确做法。
2、指出事件 2 中的不妥之处,写出正确做法。该部位结构是否可以验收?为什么?
3、事件 3 中项目监理机构对该部位工程不予计量是否正确?说明理由。项目监理机构是否应该批准工程延期申请?为什么?
4、事件 4 中施工单位提出的工期和费用索赔是否成立?为什么?
5、事件 5 中总监理工程师的做法是否正确?为什么?
3 某实施监理的工程,工程实施过程中发生以下事件:
[事件1]:甲施工单位将其编制的施工组织设计报送建设单位。建设单位考虑到工程的复杂性,要求项目监理机构审核该施工组织设计;施工组织设计经监理单位技术负责人审核签字后,通过专业监理工程师转交给甲施工单位。
[事件2]:甲施工单位依据施工合同将深基坑开挖工程分包给乙施工单位,乙施工单位将其编制的深基坑支护专项施工方案报送项目监理机构,专业监理工程师接收并审核批准了该方案。
[事件3]:主体工程施工过程中,因不可抗力造成损失。甲施工单位及时向项目监理机构提出索赔申请,并附有相关证明材料,要求补偿的经济损失如下:
(1)在建工程损失26万元;
(2)施工单位受伤人员医药费、补偿金4.5万元;
(3)施工机具损坏损失12万元;
(4)施工机械闲置、施工人员窝工损失5.6万元;
(5)工程清理、修复费用3.5万元。
[事件4]:甲施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单。项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
问题:
1、指出事件1中的不妥之处,写出正确做法。
2、指出事件2中专业监理工程师做法的不妥之处,写出正确做法。
3、逐项分析事件3中的经济损失是否应补偿给甲施工单位,分别说明理由。项目监理机构应批准的补偿金额为多少万元?
4、指出事件4中的不妥之处,写出正确做法。
