简答题
案例分析
2021-02-02
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》GF—2017—0201签订了合同,工程价款8000万元;工期12个月;预付款为签约合同价的15%。专用条款约定,预付款自工程开工后的第2个月起在每月应支付的工程进度款中扣回200万元,扣完为止;当实际工程量的增加值超过工程量清单项目招标工程量的15%时,超过15%以上部分的结算综合单价的调整系数为0.9;当实际工程量的减少值超过工程量清单项目招标工程量的15%时,实际工程量结算综合单价的调整系数为1.1;工程质量保证金每月按进度款的3%扣留。施工过程中发生如下事件:事件1:设计单位修改图纸使局部工程量发生变化,造价增加28万元。施工单位按批准后的修改图纸完成工程施工后的第30天,经项目监理机构向建设单位提交增加合同价款28万元的申请报告。事件2:为降低工程造价,总监理工程师按建设单位要求向施工单位发出变更通知,加大外墙涂料装饰范围,使外墙涂料装饰的工程量由招标时的4200m2增加到5400m2;相应的干挂石材幕墙由招标时的2800m2减少到1600m2。外墙涂料装饰项目投标综合单价为200元/m2,干挂石材幕墙项目投标综合单价为620元/m2。事件3:经招标,施工单位以412万元的总价采购了原工程量清单中暂估价为350万元的设备,花费1万元的招标采购费用。招标结果经建设单位批准后,施工单位于第7个月完成了设备安装施工,要求建设单位当月支付的工程进度款中增加63万元:施工单位前7个月计划完成的工程量价款见下表。
问题:1.事件1中,项目监理机构是否应同意增加28万元合同价款?说明理由。2.事件2中,外墙涂料装饰、干挂石材幕墙项目合同价款调整额分别是多少?调整外墙装后可降低工程造价多少万元?3.事件3中,项目监理机构是否应同意施工单位增加63万元工程进度款的支付要求?说明理由。4.该工程预付款总额是多少?分几个月扣回?根据上表计算项目监理机构在第2个月和第7个月可签发的应付工程款。
请作答(1)
参考答案
暂无
答案解析
1.事件1中,项目监理机构不同意施工单位增加28万元合同价款的申请。理由:施工单位未在合同规定的有效期内提出合同价款调增要求。2.事件2中,外墙涂料装饰、干挂石材幕墙工程合同价款调整额如下:(1)外墙涂料装饰工程:工程量增加:5400-4200=1200m2,1200/4200=28.6%>15%工程款增加额:4200×15%×200+[5400-4200×(1+15%)]×200×0.9=228600元(2)干挂石材幕墙工程:工程量减少:2800-1600=1200m2,1200/2800=42.9%>15%工程款减少额:2800×620-1600×620×1.1=644800元(3)降低工程造价:644800-228600=416200元3.事件3中,项目监理机构不应同意施工单位增加63万元工程进度款的支付要求。理由:招标采购费用已包含在签约合同价中,不应再支付招标采购费用1万元,只支付62万元的设备采购增加额。4.(1)该工程预付款总额=8000×15%=1200万元(2)分月扣回时间=1200/200=6月(3)项目监理机构第2个月可签发的应付工程款=360×(1-3%)-200=149.2万元(4)项目监理机构第7个月可签发的应付工程款=962×(1-3%)-200=733.14万元

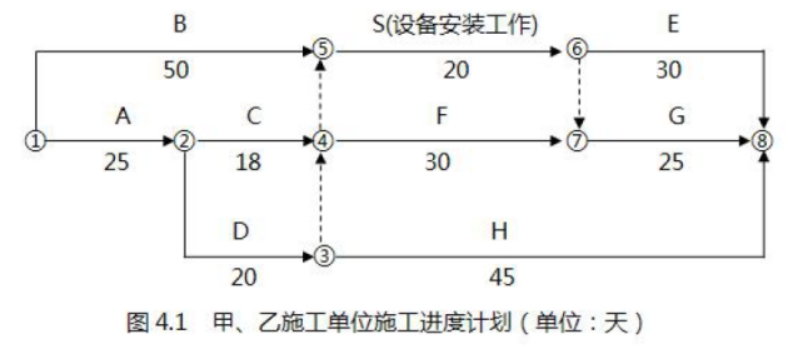

该工程实施过程中发生如下事件:事件1:基础工程A 工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改加大了基础埋深,该基础加深处理使甲施工单位增加用工50 个工日,增加机械10 个台班,A 工作时间延长3 天,甲施工单位及时向监理机构提出费用索赔和工期索赔。事件2:设备基础D 工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程未按合同约定的时限到现场验收,也未通知甲施工单位推迟验收事件,在此情况下,甲施工单位进行了隐蔽工序的施工,业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足,位置偏差过大,不符合设计要求。该重新检验导致甲施工单位增加人工30 工日,材料费1.2 万元,D 工作时间延长2 天,甲施工单位及时向监理机构提供了费用索赔和工期索赔。事件3:设备安装S 工作开始后,乙施工单位发现的业主采购的设备配件A 缺失,业主要求乙施工单位自行采购缺失配件A。经监理机构协商,乙施工单位答应购买,为此,乙施工单位发生材料费2.5 万元,人工费0.5 万元,S 工作时间延长2 天。乙施工单位向监理机构提出费用索赔和工期延长2 天的索赔,向甲施工单位提出受事件1 和事件2 影响工期延长5 天的索赔。事件4:设备安装过程中,由于配件A 不合格,导致安装设备故障和调试设备损坏,使S 工作延长施工工期6 天,窝工24 个工日。增加安装、调试设备修理费1.6 万元。并影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36 个工日,机械闲置6 个台班。为此,甲施工单位分别向监理机构和乙施工单位及时提出了费用和工期索赔。问题:1.分别指出事件1-4 中甲施工单位和乙施工单位的费用索赔和工期索赔是否成立?并分别说明理由。2.事件2 中,业主代表的做法是否妥当?说明理由。3.事件1-4 发生后,图4.1 中E 工作和G 工作实际开始工作时间分别为第几天?说明理由。4.计算业主应补偿甲、乙施工单位的费用分别为多少元。可批准延长的工期分别为多少天?(计算结果保留两位小数)

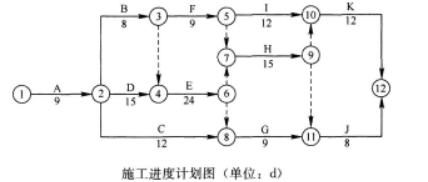

施工过程中发生如下事件:事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目经理机构提出延期开工的申请,总监理工程师审核后给予书面回复。事件2:施工准备完毕后,项目监理机构审查《工程开工报审表》及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需求,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发《工程开工报审表》。事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6d的工作量;D工作已完成5d的工作量;B工作未经监理人员验收的情况下,F工作已进行1d。问题:1.总监理工程师是否应批准事件1中施工单位提出的延期开工申请?说明理由。2.根据《建设工程监理规范》GB/T 50319-2013,该工程还应具备哪些开工条件,总监理工程师方可签发《工程开工报审表》?3.针对上图所示的施工进度计划,确定该施工进度计划的工期和关键工作。并分别计算C工作、D工作、F工作的总时差和自由时差。4.分析开工后第20天下班时刻施工进度计划的执行情况,并分别说明对总工期及紧后工作的影响,此时,预计总工期延长多少天?5.针对事件3中F工作在B工作未经验收的情况下就开工的情形,项目监理机构应如何处理?
