某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如下图所示,各项工作均按最早开始时间安排,匀速进行。
施工过程中发生如下事件:事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目经理机构提出延期开工的申请,总监理工程师审核后给予书面回复。事件2:施工准备完毕后,项目监理机构审查《工程开工报审表》及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需求,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发《工程开工报审表》。事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6d的工作量;D工作已完成5d的工作量;B工作未经监理人员验收的情况下,F工作已进行1d。问题:1.总监理工程师是否应批准事件1中施工单位提出的延期开工申请?说明理由。2.根据《建设工程监理规范》GB/T 50319-2013,该工程还应具备哪些开工条件,总监理工程师方可签发《工程开工报审表》?3.针对上图所示的施工进度计划,确定该施工进度计划的工期和关键工作。并分别计算C工作、D工作、F工作的总时差和自由时差。4.分析开工后第20天下班时刻施工进度计划的执行情况,并分别说明对总工期及紧后工作的影响,此时,预计总工期延长多少天?5.针对事件3中F工作在B工作未经验收的情况下就开工的情形,项目监理机构应如何处理?
请作答(1)
参考答案
暂无
答案解析
1.事件1中,总监理工程师不应批准施工单位提出的延期开工申请。理由:(1)施工单位自身原因不能按期开工。(2)根据《建设工程施工合同(规范文本)》规定,如果承包人不能按时开工,应在不迟于协议约定的开工日期前7d以书面形式向监理工程师提出延期开工的理由和要求,本案例是提前了5d,不符合规定,所以不应批准。2.根据《建设工程监理规范》GB/T 50319—2013,该工程还应具备以下开工条件,总监理工程师方可签发《工程开工报审表》:(1)设计交底和图纸会审已完成(2)施工组织设计已由总监理工程师签认;(3)施工单位现场质量、安全生产管理体系已建立,管理及施工人员已到位,施工机械具备使用条件,主要工程材料已落实;(4)进场道路及水、电、通信等已满足开工要求。3.该施工进度计划的工期75d,关键工作为A、D、E、H、K。C工作自由时差=9+15+24-9-12=27d,总时差=75-9-12-9-8=37d。D工作为关键工作,因此,自由时差为0,总时差为0。F工作的自由时差=26-9-8-9=0,总时差=75-9-8-9-15-12=22d。4.A工作已完成,对总工期及紧后工作无影响。B工作已完成,对总工期及紧后工作无影响。C工作已完成6d的工作量,拖延了5d,拖延的时间既没有超过总时差,也没有超过自由时差,对总工期及紧后工作的最早开始时间无影响。D工作已完成5d的工作量,拖延了6d,D工作为关键线路,预计会使总工期延长6d,影响紧后工作的最早开始时间6d。F工作推迟2d,不影响总工期,影响紧后工作的最早开始时间2d。施工总工期预计将延长6d。5.事件3中,B工作的完成是F工作开始的前提。项目监理机构应就B工作未经验收的情况下就开始F工作施工的情况,下达局部“工程暂停令”,经项目监理机构对B工作验收合格后,再进行F工作,并由施工单位承担所造成的费用及工期损失。

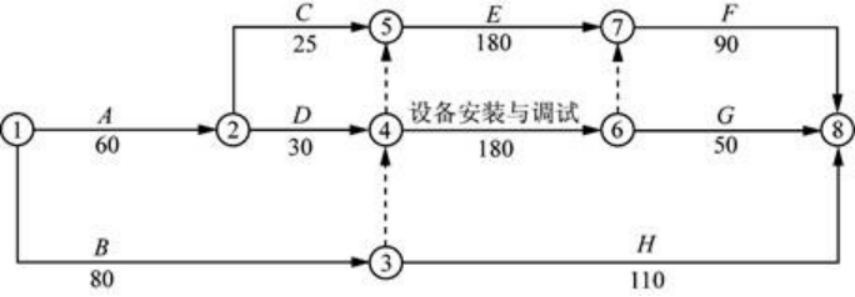

图5-1网络进度计划该工程在施工过程中发生了以下事件:事件1:基础工程施工时,业主负责的钢筋混凝土预制桩供应不及时,使A工作延误7天。事件2:B工作施工后进行检查验收时,发现一预埋件埋置位置有误,经核查,是由于设计图纸中预埋件位置标注错误所致。甲建筑公司进行了返工处理,损失5万元,且使B工作延误15天。事件3:甲建筑公司因人员与机械调配问题造成C工作增加工作时间5天,窝工损失2万元。事件4:乙安装公司进行设备安装时,因接线错误造成设备损坏,使乙安装公司安装调试工作延误5天,损失12万元。发生以上事件后,施工单位均及时向业主提出了索赔要求。问题:1.分析业主是否应给予甲建筑公司和乙安装公司工期和费用补偿。2.如果合同中约定,由于业主原因造成延期开工或工程延期,每延期一天补偿施工单位6000元,由于施工单位原因造成延期开工或工期延误,每延误一天罚款6000元。计算施工单位应得的工期与费用补偿各是多少?3.该项目采用预制钢筋混凝土桩基础,共有800根桩,桩长9米。合同规定:桩基分项工程的综合单价为180元/米;预制桩由业主购买供应,每根桩按950元计。计算甲建筑公司桩基础施工应得的工程款是多少?
