简答题 案例分析
2021-02-02

某工程,建设单位与甲施工单位签订了施工总承包合同,并委托一家监理单位实施施工阶段的监理。经建设单位同意,甲施工单位将工程划分为A、B标段,并将B标段分包给乙施工单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组六个职能管理部门,同时设立了A和B两个标段的项目监理组,并按专业分别设置了若干专业监理小组,组成直线职能制项目监理组织机构。为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制A、B标段两个监理规划。总监理工程师要求:①六个职能部门根据A、B标段的特点,直接对A、B标段的施工单位进行管理;②在施工过程中,A标段出现的质量隐患由A标段项目监理组的专业监理工程师直接通知甲施工单位整改,B标段出现的质量隐患由B标段项目监理组的专业监理工程师直接通知乙施工单位整改,如未整改,则由相应标段项目监理负责人签发《工程暂停令》,要求停工整改。总监理工程师主持召开了第一次工地会议。会后,总监理工程师对监理规划审核批准后报送建设单位。在报送的监理规划中,项目监理人员的部分职责分工如下:(1)投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监理工程师签认。(2)合同管理组负责调解建设单位与施工单位的合同争议、处理工程索赔。(3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期。(4)质量控制组负责人审批项目监理实施细则。(5)A、B两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。问题:1.绘制监理单位设置的项目监理机构的组织结构图,说明其缺点。2.指出总监理工程师工作中的不妥之处,写出正确做法。3.指出项目监理人员职责分工中的不妥之处,写出正确做法。
请作答(1)

参考答案

暂无

答案解析

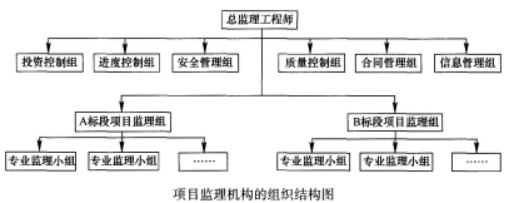

1.项目监理机构的组织结构图及其缺点如下:(1)监理单位设置的项目监理机构的组织结构图,如下图所示。(2)缺点:职能部门与指挥部门易产生矛盾,信息传递路线长,不利于互通信息。2.总监理工程师工作中的不妥之处及正确做法如下。(1)不妥之处:总监理工程师安排项目监理组负责人分别主持编制A、B标段两个监理规划。正确做法:A、B标段两个监理规划应由总监理工程师主持编制。(2)不妥之处:总监理工程师要求六个职能部门根据A、B标段的特点,直接对A、B标段的施工单位进行管理。正确做法:A和B两个标段的项目监理组直接对A、B标段的总承包单位进行管理。(3)不妥之处:由相应标段项目监理负责人签发《工程暂停令》要求停工整改。正确做法:《工程暂停令》应由总监理工程师签发。(4)不妥之处:总监理工程师主持召开了第一次工地会议。正确做法:应由建设单位主持召开第一次工地会议。(5)不妥之处:B标段项目监理组的专业监理工程师直接通知乙施工单位整改。正确做法:专业监理工程师应直接通知甲施工单位,由甲施工单位通知乙施工单位整改。(6)不妥之处:监理规划在第一次工地会议后报送建设单位。正确做法:监理规划应在第一次工地会议前报送建设单位。(7)不妥之处:监理规划由总监理工程师审核批准。正确做法:监理规划应由监理单位技术负责人审核批准。(8)不妥之处:按A和B标段分别编制两个监理规划。正确做法:监理规划应按监理项目进行编制,A、B两标段同属于一个监理项目,应编制在同一个监理规划中。3.项目监理人员职责分工中的不妥之处及正确做法如下。(1)不妥之处:投资控制组负责人审核工程款支付申请,并签发工程款支付证书。正确做法:应由总监理工程师审核工程款支付申请,并签发工程款支付证书。(2)不妥之处:合同管理组负责调解建设单位与施工单位的合同争议、处理工程索赔。正确做法:应由总监理工程师负责调解建设单位与施工单位的合同争议、处理工程索赔。(3)不妥之处:进度控制组负责人审批工程延期。正确做法:应由总监理工程师负责审批工程延期。(4)不妥之处:质量控制组负责人审批项目监理实施细则。正确做法:应由总监理工程师负责审批项目监理实施细则。(5)不妥之处:A、B两个阶段项目监理组负责人及时调换不称职的监理人员。正确做法:应由总监理工程师及时调换不称职的监理人员。

你可能感兴趣的试题

1 某工程分A、B两个监理标段同时进行招标,建设单位规定参与投标的监理单位只能选择A或B标段进行投标。工程实施过程中,发生如下事件:事件1:在监理招标时,建设单位提出:(1)投标人必须具有工程所在地域类似工程监理业绩;(2)应组织外地投标人考察施工现场;(3)投标有效期自投标人送达投标文件之日起算;(4)委托监理单位有偿负责外部协调工作。事件2:拟投标的某监理单位在进行投标决策时,组织专家及相关人员对A、B两个标段进行了比较分析,确定的主要评价指标、相应权重及相对于A、B两个标段的竞争力分值见下表。事件3:建设单位与A标段中标监理单位按《建设工程监理合同(示范文本)》GF—2012—0202签订了监理合同,并在监理合同专用条件中约定附加工作酬金为20万元/月。监理合同履行过程中,由于建设单位资金未到位致使工程停工,导致监理合同暂停履行,半年后恢复。监理单位暂停履行合同的善后工作时间为1个月,恢复履行的准备工作时间为1个月。事件4:建设单位与施工单位按《建设工程施工合同(示范文本)》GF—2017—0201签订了施工合同,施工单位按合同约定将土方开挖工程分包,分包单位在土方开挖工程开工前编制了深基坑工程专项施工方案并进行了安全验算,组织了专家论证,经分包单位技术负责人审核签字后,即报送项目监理机构。问题:1.逐条指出事件1中建设单位的要求是否妥当,并对不妥之处说明理由。2.事件2中,根据上表,分别计算A、B两个标段各项评价指标的加权得分及综合竞争力得分,并指出监理单位应优先选择哪个标段投标。3.计算事件3中监理单位可获得的附加工作酬金。4.指出事件4中有哪些不妥,分别写出正确做法。
请作答(1)
2 某施工单位在中标某高档办公楼工程后,与建设单位按照《建设工程施工合同(示范文本)》签订了施工总承包合同。合同中约定总承包单位将装饰装修、幕墙等分部分项工程进行专业分包。施工过程中,监理单位下发针对专业分包工程范围内墙面装饰装修做法的设计变更指令。在变更指令下发后的第10天,专业分包单位向监理工程师提出该项变更的估价申请。监理工程师审核时发现计算有误,要求施工单位修改。于变更指令下发后的第17天,监理工程师再次收到变更估价申请,经审核无误后提交建设单位,但一直未收到建设单位的审批意见。次月底,施工单位在上报已完工程进度款支付时,包含了经监理工程师审核、已完成的该项变更所对应的费用,建设单位以未审批同意为由予以扣除,并提出变更设计增加款项只能在竣工结算前最后一期的进度款中支付。该工程完工后,建设单位指令施工单位组织相关人员进行竣工预验收,并要求总监理工程师在预验收通过后立即组织参建各方相关人员进行竣工验收。建设行政主管部门提出验收组织安排有误,责令建设单位予以更正。在总承包施工合同中约定“当工程量偏差超出5%时,该项增加部分或剩余部分的综合单价按5%进行浮动”。施工单位编制竣工结算时发现工程量清单中两个清单项的工程数量增减幅度超出5%,其相应工程数量、单价等数据详见下表:

竣工验收通过后,总承包单位、专业分包单位分别将各自施工范围的工程资料移交到监理机构,监理机构整理后将施工资料与工程监理资料一并向当地城建档案管理部门移交,被城建档案管理部门以资料移交程序错误为由予以拒绝。问题:1.在墙面装饰装修做法的设计变更估价申请报送及进度款支付过程中都存在哪些错误之处?并分别写出正确做法。2.针对建设行政主管部门责令改正的验收组织错误,本工程的竣工预验收应由谁来组织?施工单位哪些人必须参加?本工程的竣工验收应由谁进行组织?3.分别计算清单项A、清单项B的结算总价(单位:元)。4.分别指出总承包单位、专业分包单位、监理单位的工程资料正确的移交程序。
请作答(1)

3 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》GF—2017—0201签订了合同,工程价款8000万元;工期12个月;预付款为签约合同价的15%。专用条款约定,预付款自工程开工后的第2个月起在每月应支付的工程进度款中扣回200万元,扣完为止;当实际工程量的增加值超过工程量清单项目招标工程量的15%时,超过15%以上部分的结算综合单价的调整系数为0.9;当实际工程量的减少值超过工程量清单项目招标工程量的15%时,实际工程量结算综合单价的调整系数为1.1;工程质量保证金每月按进度款的3%扣留。施工过程中发生如下事件:事件1:设计单位修改图纸使局部工程量发生变化,造价增加28万元。施工单位按批准后的修改图纸完成工程施工后的第30天,经项目监理机构向建设单位提交增加合同价款28万元的申请报告。事件2:为降低工程造价,总监理工程师按建设单位要求向施工单位发出变更通知,加大外墙涂料装饰范围,使外墙涂料装饰的工程量由招标时的4200m2增加到5400m2;相应的干挂石材幕墙由招标时的2800m2减少到1600m2。外墙涂料装饰项目投标综合单价为200元/m2,干挂石材幕墙项目投标综合单价为620元/m2。事件3:经招标,施工单位以412万元的总价采购了原工程量清单中暂估价为350万元的设备,花费1万元的招标采购费用。招标结果经建设单位批准后,施工单位于第7个月完成了设备安装施工,要求建设单位当月支付的工程进度款中增加63万元:施工单位前7个月计划完成的工程量价款见下表。问题:1.事件1中,项目监理机构是否应同意增加28万元合同价款?说明理由。2.事件2中,外墙涂料装饰、干挂石材幕墙项目合同价款调整额分别是多少?调整外墙装后可降低工程造价多少万元?3.事件3中,项目监理机构是否应同意施工单位增加63万元工程进度款的支付要求?说明理由。4.该工程预付款总额是多少?分几个月扣回?根据上表计算项目监理机构在第2个月和第7个月可签发的应付工程款。
请作答(1)
