某工程项目发包人与承包人签订了施工合同,工期5 个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1 所示;总价措施项目费用9 万元(其中含安全文明施工费3 万元);暂列金额12 万元。管理费和利润为人材机费用之和的15%。规费和税金为人材机费用与管理费、利润之和的10%。表5.1 分项工程和单价措施造价数据与施工进度计划表有关工程价款结算与支付的合同约定如下:1.开工前发包人向承包人支付签约合同价(扣除总价措施费与暂列金额)的20%作为预付款,预付款在3、4 个月平均扣除;2.安全文明施工费工程款于开工前一次性支付;除安全文明施工费之外的总价措施项目费用工程款在开工后的前3 个月平均支付;3.施工期间除总价措施项目费用外的工程款按实际施工进度逐月结算;4.发包人按每次承包人应得的工程款的85%支付;5.竣工验收通过后的60 天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付;6.C 分项工程所需的甲种材料用量为500m3,在招标时确定的暂估价为80 元/m3,乙种材料用量为400m3,投标报价为40 元/m3。工程款逐月结算时,甲种材料按实际购买价格调整,乙种材料当购买价在投标报价的±5%以内变动时,C 分项工程的综合单价不予调整,变动超过±5%以上时,超过部分的价格调整至C 分项综合单价中。该工程如期开工,施工中发生了经承发包双方确认的一下事项:(1)B 分项工程实的实际施工时间为2~4 月;(2)C 分项工程甲种材料实际购买价为85 元/m3,乙种材料的实际购买时50 元/m3;(3)第4 个月发生现场签证零星工作费用2.4 万元。问题:(计算结果均保留三位小数)1.合同价为多少万元?预付款是多少万元?开工前支付的措施项目款为多少万元?2.求C 分项工程的综合单价是多少元/m3?3 月份完成的分部和单价措施费是多少万元?3月份业主应付的工程款是多少万元?3.列式计算第3 月末累计分项工程和单价措施项目拟完工程计划费用、已完工程计划费用、已完工程实际费用,并分析进度偏差(投标额表示)与费用偏差。4.除现场签证费用外,若工程实际发生其他项目费用8.7 万元,试计算工程实际造价及竣工结算价款。
请作答(1)

参考答案

暂无

答案解析

问题1:合同价=(分部分项工程费+措施费+其他项目费)(1+规费税金率)=(76.6+9+12)×(1+10%)=107.360(万元)预付款= 76.6×(1+10%)×20%=16.852(万元)开工前支付的措施项目款(安全文明施工费)=3×(1+10%)×85%=2.805(万元)问题2:(1)乙种材料增加材料款计算:1)甲种材料实际购买价格为85 元/m3,暂估价80 元/m3甲种材料增加材料款=500×(85-80) =2500.000(元)2)乙种材料实际购买价格为50 元/m3,由于(50-40)÷40=25%>5%,乙种材料增加材料款=400×40×(25%-5%)×(1+15%)=3680.000(元)3)C 分项工程的综合单价=280+(2500+3680)÷1000=286.180(元/ m3)(2)3 月份完成的分部和单价措施费=(B 项目的1/3)32.4÷3+(c 项目的1/3)(1000×286.18÷3)÷10000=20.339(万元)(3)3 月份业主应支付的工程款=[20.339+(9-3)÷3]×(1+10%)×85%-16.852÷2=12.461(万元)问题3:第三月末分项工程和单价措施项目累计拟完工程计划费用=10.8+32.4+28×2÷3=61.867(万元)累计已完工程计划费用=10.8+32.4×2÷3+28×2÷3=51.067(万元)累计已完工程实际费用=10.8+32.4×2÷3+1000×2÷3×286.180÷10000=51.479(万元)进度偏差=累计已完工程计划费用-累计拟完成工程计划费用=51.067-61.867=-10.800(万元),实际进度拖后10.800 万元。费用偏差=累计已完工程计划费用-累计已完工程计划费用=51.067-51.479=-0.412(万元),实际费用增加0.412 万元。问题4:工程实际造价=[分部分项工程费76.6+C 分项工程甲乙材料调整费用(2500+3680)/10000+总价措施项目费用9+现场签证费用2.4+实际发生其他项目费用8.7]×规费税金(1+10%)=107.050(万元)竣工结算价=总造价107.050×(1-质保金3%-已经支付85%)=12.846(万元)

你可能感兴趣的试题

1 某国有资金投资建设项目,采用公开招标方式进行施工招标,业主委托具有相应招标代理编制了招标文件和招标控制价。并聘请监理机构做全过程监理。该项目招标文件包括如下规定;(1)招标人不组织项目现场勘查活动。(2)投标人对招标文件有异议的,应当在投标截止时间 10 日前提出,否则招标人拒绝回复。(3)投标人报价时必须采用当地建设行政管理部门造价管理机构发布的计价定额中分部分项工程人工、材料、机械台班消耗量标准。(4)招标人将聘请第三方造价咨询机构在开标后评标前开展清标活动。(5)投标人报价低于招标控制价幅度超过 30%的,投标人在评标时须向评标委员会说明报价较低的理由,并提供证据;投标人不能说明理由,提供证据的,将认定为废标。在项目的投标及评标过程中发生了以下事件;事件 1:投标人 A 为外地企业,对项目所在区域不熟悉,向招标人申请希望招标人安排一名工作人员陪同勘查现场,招标人同意安排一位普通工作人员陪同投标人勘查现场。事件 2:清标发现,投标人 A 和投标人 B 的总价和所有分部分项工程综合单价相差相同的比例。事件 3:通过市场调查,工程量清单中某材料暂估单价与市场调查价格有较大偏差,为规避风险,投标人 C 在投标报价计算相关分部分项工程项目综合单价时采用了该材料市场调查的实际价格。事件 4:评标委员会某成员认为投标人 D 与招标人曾经在多个项目上合作过,从有利于招标人的角度,建议优选选择投标人 D 为中标候选人。问题:1.请逐一分析项目招标文件包括的(1)~(5)项规定是否妥当,并分别说明理由。2.事件 1 中,招标人的做法是否妥当?并说明理由。3.针对事件 2,评标委员会应该如何处理?并说明理由。4.事件 3 中,投标人 C 的做法是否妥当?并说明理由。5.事件 4 中,该评标委员会成员的做法是否妥当?并说明理由
请作答(1)
2 某工程,建设单位与甲施工单位签订了施工总承包合同,并委托一家监理单位实施施工阶段的监理。经建设单位同意,甲施工单位将工程划分为A、B标段,并将B标段分包给乙施工单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组六个职能管理部门,同时设立了A和B两个标段的项目监理组,并按专业分别设置了若干专业监理小组,组成直线职能制项目监理组织机构。为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制A、B标段两个监理规划。总监理工程师要求:①六个职能部门根据A、B标段的特点,直接对A、B标段的施工单位进行管理;②在施工过程中,A标段出现的质量隐患由A标段项目监理组的专业监理工程师直接通知甲施工单位整改,B标段出现的质量隐患由B标段项目监理组的专业监理工程师直接通知乙施工单位整改,如未整改,则由相应标段项目监理负责人签发《工程暂停令》,要求停工整改。总监理工程师主持召开了第一次工地会议。会后,总监理工程师对监理规划审核批准后报送建设单位。在报送的监理规划中,项目监理人员的部分职责分工如下:(1)投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监理工程师签认。(2)合同管理组负责调解建设单位与施工单位的合同争议、处理工程索赔。(3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期。(4)质量控制组负责人审批项目监理实施细则。(5)A、B两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。问题:1.绘制监理单位设置的项目监理机构的组织结构图,说明其缺点。2.指出总监理工程师工作中的不妥之处,写出正确做法。3.指出项目监理人员职责分工中的不妥之处,写出正确做法。
请作答(1)

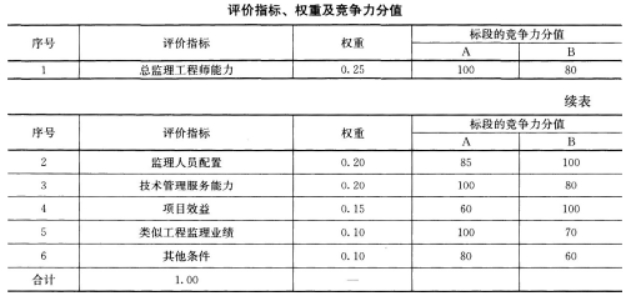

3 某工程分A、B两个监理标段同时进行招标,建设单位规定参与投标的监理单位只能选择A或B标段进行投标。工程实施过程中,发生如下事件:事件1:在监理招标时,建设单位提出:(1)投标人必须具有工程所在地域类似工程监理业绩;(2)应组织外地投标人考察施工现场;(3)投标有效期自投标人送达投标文件之日起算;(4)委托监理单位有偿负责外部协调工作。事件2:拟投标的某监理单位在进行投标决策时,组织专家及相关人员对A、B两个标段进行了比较分析,确定的主要评价指标、相应权重及相对于A、B两个标段的竞争力分值见下表。事件3:建设单位与A标段中标监理单位按《建设工程监理合同(示范文本)》GF—2012—0202签订了监理合同,并在监理合同专用条件中约定附加工作酬金为20万元/月。监理合同履行过程中,由于建设单位资金未到位致使工程停工,导致监理合同暂停履行,半年后恢复。监理单位暂停履行合同的善后工作时间为1个月,恢复履行的准备工作时间为1个月。事件4:建设单位与施工单位按《建设工程施工合同(示范文本)》GF—2017—0201签订了施工合同,施工单位按合同约定将土方开挖工程分包,分包单位在土方开挖工程开工前编制了深基坑工程专项施工方案并进行了安全验算,组织了专家论证,经分包单位技术负责人审核签字后,即报送项目监理机构。问题:1.逐条指出事件1中建设单位的要求是否妥当,并对不妥之处说明理由。2.事件2中,根据上表,分别计算A、B两个标段各项评价指标的加权得分及综合竞争力得分,并指出监理单位应优先选择哪个标段投标。3.计算事件3中监理单位可获得的附加工作酬金。4.指出事件4中有哪些不妥,分别写出正确做法。
请作答(1)
