简答题
公路工程
2026-09-20

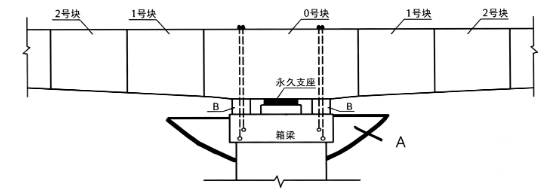

悬臂浇筑中跨合龙施工流程图:吊架及模板安装→C→普通钢筋及预应力管道安装→D→解除连续梁墩顶临时固结,完成体系转换→浇筑合龙段混凝土→预应力施工→拆除模板及吊架。
两区三场,给了办公区,预制场。满足(A)、实用、环保的要求,以工作方便为原则,具备通路(道通畅或连通)。
悬臂浇筑梁的实测项目:混凝土强度、轴线偏位、顶面高程、合龙后同跨对称点高程差、顶面横坡、相邻梁段间错台。
事件:(1)主要受力钢筋应采用焊接连接。主钢筋焊接接头受拉区,配置在接头长度区段内的受力钢筋,其接头截面面积占总截面面积的百分率不大于 50%。
(2)管道与普通钢筋重叠时,应移动普通钢筋。
(3)锚具、夹具和连接器进场时,应进行外观检查、尺寸检验、伸长量检验、静载锚固性能试验。
(4)挂篮在浇筑混凝土状态和行走时的抗滑移安全系数、锚固系统的安全系数、斜拉水平限位系统的安全系数及上水平限位的安全系数均应不小于 2。
事件:组成应急小组成员,成立编制工作小组由项目或合同段主要负责人牵头,技术负责人参与,由安全、工程技术、设备、物资、财务、计划合同等相关部门人员组成。项目综合应急预案还应与本单位的上级部门,项目属地负有安全生产监督管理职责的交通运输管理部门和应急管理部门等相关单位的应急预案相衔接,合同段施工专项应急预案应与( )的应急预案相衔接。
(1)施工单位负责人为公路工程施工合同段安全生产管理的第一责任人,对落实带班生产制度负全面领导责任。
(2)公路工程施工合同段项目经理部,应根据项目施工特点,建立项目负责人施工现场轮流带班生产制度,项目负责人在现场蹲点带班。
(3)项目负责人因其他事务不能带班生产时,项目经理应指定其他项目负责人承担其带班工作,并提前向项目建设单位报备。
问题
1、写出图中 A、B 名称。
2、补充悬臂浇筑流程中 C 和 D 内容。
3、补充两区三场。
4、写出 A 内容,补充四通。
5、补充悬臂浇筑实测项目的漏项。混凝土强度检测合格率 90%,顶面高程检测合格率 89%,分别判断是否合格。逐条判断技术要点的正误,错误的请改正。
6、项目经理带班制度除了蹲点还有哪种方式?组成应急小组成员除了项目技术负责人外还需要有哪些负责人?应与哪个单位相衔接。指出哪 2 条错误,并改正。
参考答案
暂无
答案解析
1. A:扇形托架(或托架)(1分);B:临时混凝土垫块(或临时支座)(1分)。
2. C:设置平衡重(2分);D:合龙锁定。(2分)
3. 生活区(1分)、钢筋加工厂(或钢筋加工场)(1分)、拌合厂(或拌合场、或拌合站)(1分)
4.(1)E:安全;(0.5分)
(2)通水(0.5分)、通电(0.5分)、通信(0.5分)。
5.(1)补充:断面尺寸(1分)、平整度(1分)。
(2)①混凝土强度不合格(合格率95)(1分);②顶面高程合格(合格率80%)。(1分)(3)逐条判断:
①正确。(1分)②正确。(1分)③错误:(1分)改正:应进行外观检查、尺寸检验、硬度检验、静载锚固性能试验。(1分)④错误:(1分)改正:挂篮在浇筑混凝土状态和行走时的抗倾覆安全系数。(1分)
6.(1)现场巡视检查。(2分)
(2)生产负责人(1分)、安全负责人(1分)。
(3)本企业(或本单位)(1分)。
(4)①错误。(1分)改正:项目经理为公路工程施工合同段安全生产管理的第一责任人,对落实带班生产制度负全面领导责任。(1分)
③错误。(1分)改正:项目负责人因其他事务不能带班生产时,项目经理应指定其他项目负责人承担其带班工作,并提前向项目监理单位报备。(1分)
2. C:设置平衡重(2分);D:合龙锁定。(2分)
3. 生活区(1分)、钢筋加工厂(或钢筋加工场)(1分)、拌合厂(或拌合场、或拌合站)(1分)
4.(1)E:安全;(0.5分)
(2)通水(0.5分)、通电(0.5分)、通信(0.5分)。
5.(1)补充:断面尺寸(1分)、平整度(1分)。
(2)①混凝土强度不合格(合格率95)(1分);②顶面高程合格(合格率80%)。(1分)(3)逐条判断:
①正确。(1分)②正确。(1分)③错误:(1分)改正:应进行外观检查、尺寸检验、硬度检验、静载锚固性能试验。(1分)④错误:(1分)改正:挂篮在浇筑混凝土状态和行走时的抗倾覆安全系数。(1分)
6.(1)现场巡视检查。(2分)
(2)生产负责人(1分)、安全负责人(1分)。
(3)本企业(或本单位)(1分)。
(4)①错误。(1分)改正:项目经理为公路工程施工合同段安全生产管理的第一责任人,对落实带班生产制度负全面领导责任。(1分)
③错误。(1分)改正:项目负责人因其他事务不能带班生产时,项目经理应指定其他项目负责人承担其带班工作,并提前向项目监理单位报备。(1分)
