全部题库 / 公路工程 / 试题详情
单选题 公路工程
2026-09-13

隧道光面爆破的爆破顺序正确的是()。

A.周边孔一掏槽孔一辅助孔
B.周边孔一辅助孔一掏槽孔
C.掏槽孔一辅助孔一周边孔
D.辅助孔一掏槽孔一周边孔

参考答案

C

答案解析

[|||][|||][|||][|||][|||]

你可能感兴趣的试题

A.摊铺、碾压从拉筋中部开始平行于墙面进行,先向墙面方向拉筋尾部逐步摊铺、压实,然后再向拉筋尾部进行
A.摊铺、碾压从拉筋中部开始平行于墙面进行,先向墙面方向拉筋尾部逐步摊铺、压实,然后再向拉筋尾部进行
B.摊铺、碾压从拉筋中部开始平行于墙面进行,先向拉筋尾部逐步摊铺、压实,然后再向墙面方向进行
B.摊铺、碾压从拉筋中部开始平行于墙面进行,先向拉筋尾部逐步摊铺、压实,然后再向墙面方向进行
C.***
C.摊铺、碾压从中部垂直于墙面
D.***
D.摊铺、碾压从中部向拉筋尾部
2 某施工单位中标某高速公路工程,并参照《公路工程标准施工招标文件》通用及专用合同条款与建设单位签定了合同。合同中约定:人工单价 120 元/工日,人工窝工费、机械闲置补偿费均按其单价的 60%计算,除税费外,企业管理费、利润等综合费率为25%(以直接费为计算基数)。该工程路面结构自上而下依次为:4cm SMA-13 沥青表面层、6cm AC-20沥青中面层、10cm ATB-25 下面层、36cm 水稳基层、18cm 水稳底基层。

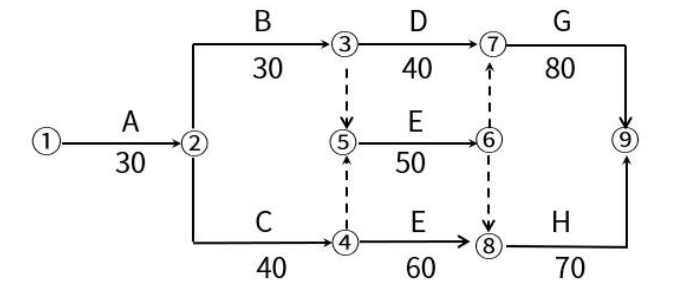

工程开工前,施工单位编制了该工程的施工组织设计,其中路基的分部工程M的施工进度网络图如图 5 所示:

施工过程事件:
事件一:分部工程 M 施工中,出现了以下情形:
(1)A 工作施工中,因施工现场挖出大量古铜钱,文物行政部门进行了考古发掘。经监理、施工单位共同核实:考古造成 A 停 10 天,人工窝工 150 工日,机械闲置20台班(机械台班单价 1500 元/台班),施工单位配合考古发掘用工共计80 工日。
(2)D 工作施工中,建设单位要求施工单位对其构件进行破坏性试验,经监理、施工单位共同核实,该试验使施工单位增加直接费 3 万元,同时使 D 工作停滞10 天,人工窝工费120/工日。
上述情形出现后施工单位提出了索赔。

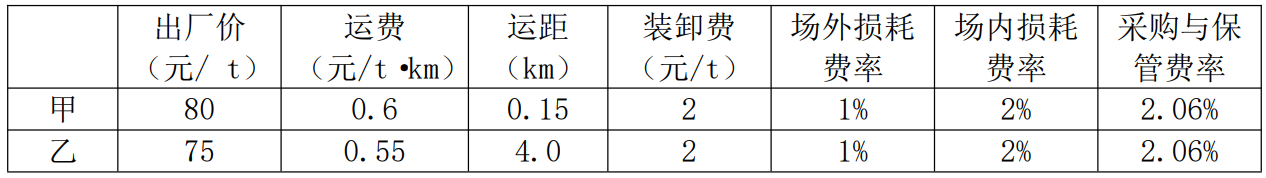

事件二:由于本工程碎石使用量大,所以采取甲、乙两家单位供货,供货比例分别是60%、40%。

【问题】
1.确定本工程关键线路和计算工期。(用 A→B→C 表示)
2.计算碎石采购加权平均预算单价。

A.基础变位作用
B.汽车荷载
C.人群荷载
D.风荷载
E.汽车撞击作用
