简答题 机电工程
2026-08-24

某钢铁企业计划新建一座现代化大型高炉,设计容积为3200m³,采用全钢结构体系,由炉体框架、炉壳、冷却设备及附属设施组成。该项目地处沿海工业区,地质条件复杂,施工期间需考虑季风气候影响,同时需确保高精度安装以满足高炉长期稳定运行的要求。
施工过程中,项目部采用分段吊装与模块化拼装相结合的施工方案。炉体框架分为下部框架、上部框架和炉顶钢架三部分,采用高强度螺栓连接与焊接混合工艺。
施工过程中,项目部采用分段吊装与模块化拼装相结合的施工方案。炉体框架分为下部框架、上部框架和炉顶钢架三部分,采用高强度螺栓连接与焊接混合工艺。
炉壳与风口装置进风系统的安装示意图如下。

炉壳安装选用正装法,自下而上分段吊装,每带炉壳就位后需进行严格的几何尺寸检测。由于炉壳直径较大(炉腰段直径达12.5m),施工时需设置临时支撑结构,并同步安装测量塔架和活动测量桥,以确保安装精度。
在冷却设备安装阶段,发现部分冷却壁预组装时存在水管对接偏差,监理单位要求对所有冷却壁管道进行通球试验和压力试验。此外,炉底板焊接后出现局部变形,需重新调整水平度后方可进行炉壳安装。施工团队需在保证质量的前提下,优化工序以追赶受天气影响的工期。
【问题】
1.炉体框架安装时,下部框架立柱的二次灌浆应在什么条件下进行?若灌浆后立柱垂直度仍不满足要求,可能的原因是什么?
2.逐带组装炉壳应分别测量哪些参数?
3.识别炉壳与风口装置进风系统的安装示意图中123456的部位名称。123应如何吊装?
4.冷却壁通球试验时,若试验球无法通过某段管道,但目测无明显堵塞,可能是什么原因?应如何进一步排查和处理?

参考答案

暂无

答案解析

1.二次灌浆条件:立柱的纵横向中心线、标高、对角线长度差及垂直度均调整至允许偏差范围内,并经监理验收合格后,方可进行二次灌浆。
垂直度不达标的原因:
灌浆料收缩不均匀或养护不当;
灌浆前立柱临时固定不牢固,在灌浆过程中发生位移;
基础表面清理不彻底,影响灌浆层密实度。
2.应分别测量炉壳半径、炉壳带中心相对炉底中心的同心度。架设水准仪测量炉壳钢板带上口高度差等。
3.(1)1.大套。2.中套。3.小套。4.直吹管。5.补偿器。6.鹅颈管。
(2)风口大套、中套及小套,可采用高炉热风环管下的电动单轨吊并辅以链式起 重机吊装就位,中套及小套可采用配重平衡法吊装。
4.可能原因:【开放题】
管道内部存在毛刺或局部凹陷;
试验球尺寸接近上限(球的材质一般为木球或尼绒球,球径为水管内径的76%±0.2mm,),与管道公差叠加导致卡阻;
管道焊接处内壁焊瘤未彻底清理。
排查与处理措施:
采用内窥镜检查管道内部状况;
更换偏下限的试验球(如76%-0.2mm)重新测试;
对问题管段进行局部剖切修复或更换。
[|||][|||][|||][|||][|||]

你可能感兴趣的试题

1 某施工单位承建某南方沿海城市的大型体育馆机电安装工程。合同工期为12个月,于2016年11月10日开工,2017年11月10日竣工。工程主要内容包括:建筑给排水、建筑电气、通风空调、建筑智能化和消防等工程。由于南方沿海空气湿度高、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。
安装公司项目部进场后,依据合同和设计要求,编制了施工组织设计。项目部编制施工组织设计并报安装公司审批,安装公司以施工组织设计中缺少施工准备与资源配置计划为由,要求项目部修改后重新报送,施工组织设计修改后得到安装公司批准。

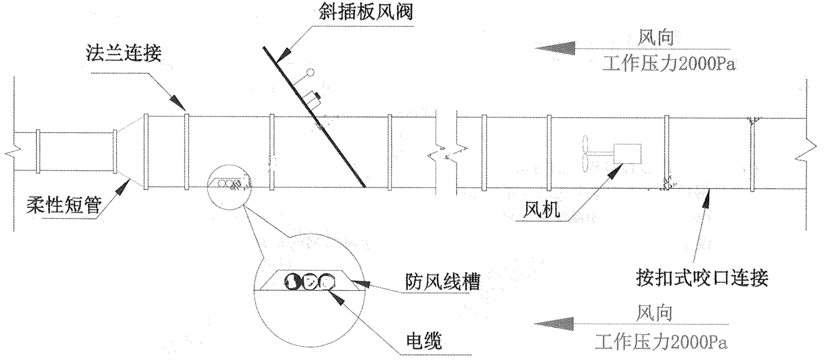

通风与空调系统的风管工作压力为2000Pa。项目部决定风管及部件在现场加工,某段室外金属风管的施工示意图如下图所示,监理工程师机电认为图中的做法存在多处不妥,要求施工单位改正后实施。

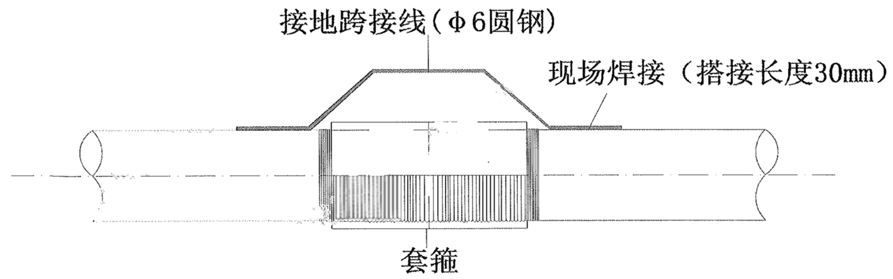

空气处理机组现场组合完毕后,进行了风管的严密性检测,主要检验了风管、部件制作加工后的咬口缝、铆接孔等部位。监理工程师机电在对电气工程进行现场检查时发现,部分电线保护套管(DN25镀锌钢管)的跨接线(如下图所示)不符合规范的要求,要求施工单位进行返工整改。

【问题】
1.施工组织设计中的施工准备包含哪些内容?并分别举例;
2.风管强度试验的试验压力为多少?还应对哪些部位的连接严密性进行检测?
3.指出风管施工示意图中存在的错误并改正。
4.指出电线保护套管的跨接线在设置中存在的错误。如何整改?
2 某厂办公楼的新建工程在招标时,业主要求本工程按综合单价法计价,建筑中水系统按200万元专业工程暂估价计入机电安装工程报价。经过竞标,A公司中标机电安装工程,B公司中标土建工程,两公司分别与业主签订了施工合同。
A公司中标后,考虑工期紧,劳动力资源不足,征得业主同意,经资格审查和招标,将电梯安装工程分包给C公司。
在施工过程中还发生了以下事件:

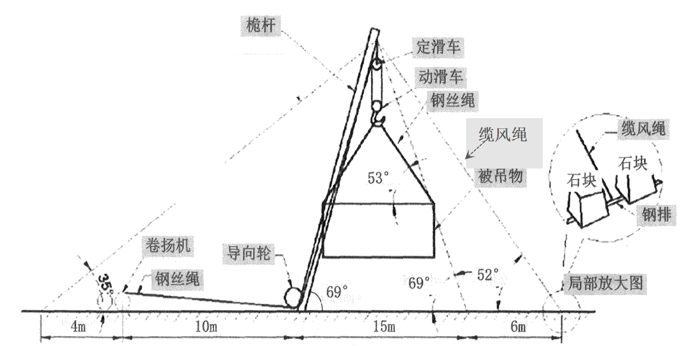

事件1:由于施工条件的限制,现场的大量设备均采用桅杆吊装系统进行吊装,某被吊物的吊装方案如下图所示,在对桅杆系统吊装专项方案进行论证时,遭到了专家的质疑,与会专家提出了针对性的整改意见,要求A单位进行整改。

事件2:电梯安装过程中,因为建设单位采购的一部电梯导轨型号到货错误,需要退换。因此C单位向A单位的项目经理提出了索赔申请,要求补偿因退换导轨造成的经济损失。A单位项目经理回答:“设备是建设单位采购的,与我们无关,你们直接找建设单位要钱”。
【问题】
1.建筑中水系统安装工程暂估价属于什么类型的工程量清单?本工程造价还包括哪些类型的工程量清单?
2.为了预防此吊装系统的失稳,A公司项目部应采取哪些预防措施?
3.指出桅杆吊装示意图中的错误之处,并说明理由。
4.A单位项目经理对于C单位提出索赔的回答是否恰当?说明理由。

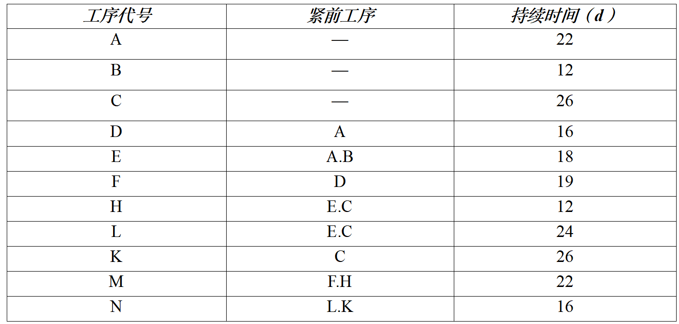

3 某机电安装工程项目,业主与机电安装公司签订了工程合同。在合同中规定:工期提前一天奖励一万元,每拖后一天罚款一万元。通过双方协调编制了网络计划,计划工作逻辑关系及持续时间见下表,并经业主同意。

在计划执行过程中,出现了下列一些情况:
(1)因业主不能及时供应设备,使B延误3天,E延误2天,H延误3天。
(2)因机械发生故障检修,使F延误2天,N延误2天,M延误1天。
(3)因土建设备基础部分重捣,使C延误3天。
(4)因总厂全部停电,使N延误1天。
(5)安装单位在L施工过程中采取了加快施工的技术措施(技术措施费1万元),使L施工缩短了4天。
该工程顺利通过竣工验收以后,项目部留存了一套完整的施工技术档案,另一套施工技术档案移交给了技术档案管理部门进行长期保管。
在项目保修期间,机电安装公司组织技术、质量、经营等有关方面人员对LED泛光照明分部工程进行了技术回访,并做了回访记录,得到了业主的充分认可。
【问题】
1.为机电安装公司绘制双代号网络计划图。计算B、C、H的总时差。
2.分别分析各情况,计算可以补偿的工期。
3.简述施工技术档案的汇编依据。本项目的施工技术档案移交存在什么不足?
4.工程回访的参加人员还应包括哪些?简述技术性回访的作用。
5.竣工档案的保管期限有几种?分别保存多久?
