某机电安装工程项目,业主与机电安装公司签订了工程合同。在合同中规定:工期提前一天奖励一万元,每拖后一天罚款一万元。通过双方协调编制了网络计划,计划工作逻辑关系及持续时间见下表,并经业主同意。

在计划执行过程中,出现了下列一些情况:
(1)因业主不能及时供应设备,使B延误3天,E延误2天,H延误3天。
(2)因机械发生故障检修,使F延误2天,N延误2天,M延误1天。
(3)因土建设备基础部分重捣,使C延误3天。
(4)因总厂全部停电,使N延误1天。
(5)安装单位在L施工过程中采取了加快施工的技术措施(技术措施费1万元),使L施工缩短了4天。
该工程顺利通过竣工验收以后,项目部留存了一套完整的施工技术档案,另一套施工技术档案移交给了技术档案管理部门进行长期保管。
在项目保修期间,机电安装公司组织技术、质量、经营等有关方面人员对LED泛光照明分部工程进行了技术回访,并做了回访记录,得到了业主的充分认可。
【问题】
1.为机电安装公司绘制双代号网络计划图。计算B、C、H的总时差。
2.分别分析各情况,计算可以补偿的工期。
3.简述施工技术档案的汇编依据。本项目的施工技术档案移交存在什么不足?
4.工程回访的参加人员还应包括哪些?简述技术性回访的作用。
5.竣工档案的保管期限有几种?分别保存多久?

参考答案

暂无

答案解析

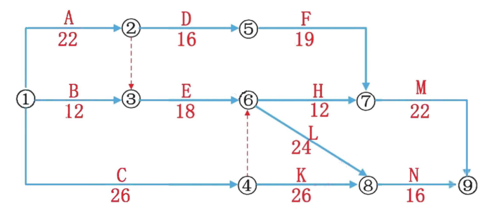

1.

工期=80天,关键线路A→E→L→N
B的总时差=80-(12+18+24+16)=10
C的总时差=80-(26+26+16)=12
H的总时差=80-(22+18+12+22)=6
2.情况1,业主不能及时供应设备,是业主的责任,因为只有E工作在关键线路上,B、H不在关键线路上,旦延误时间没有超过其总时差,所以可以补偿工期2d。
情况2,因机械发生故障检修是施工单位的责任,不能索赔.
情况3,因土建设备基础部分重捣,是业主的责任,但C工作不在关键线路上,且延误3天没有超过总时差,因此不能提出工期补偿要求
情况4,因总厂全部停电是业主应承担的风险责任,且N工作在关键线路上,所以可以补偿工期1d
情况5,采取加快施工的技术措施是施工单位的责任(因为保证进度是施工单位的责任,且工期提前有奖励),不能索赔
可以补偿的工期=2+1=3d
3.1)施工技术档案应按照规范要求及建设、监理单位的要求汇编。
2)本工程的施工技术档案还需要移交给建设单位或运行单位;若份数不足,应优先满足工程移交的需要。
4.1)工程回访的参加人员还应包括机电安装工程项目负责人。
2)技术性回访的作用:主要了解在工程施工过程中所采用的新材料、新技术、新工艺、新设备等的技术性能和使用后的效果,发现问题及时加以补救和解决;便于总结经验,获取科学依据,不断改进完善,为进一步推广创造条件。
5.永久、长期、短期。
永久保管指工程档案无限期地、尽可能长久地保存下去;长期保管指工程档案保存到该工程被彻底拆除;短期保管 指工程档案保存10年以下

你可能感兴趣的试题

1 某机电工程公司施工总承包了一项大型原油储备库工程,该工程主要包括3台50000m³内浮顶原油储罐、1台1000m,小型固定拱顶储罐、配套系统和设施。工程公司项目部制定的施工方案中,对50000m³内浮顶罐采用外搭脚手架正装法进行施工,1000m³小型固定拱顶储罐采用边柱倒装法进行施工。确定主体施工方案后,项目部编制了单位工程施工组织设计,并按规定程序进行了审批。
项目部在开工前才发现脚手架的数量不足,项目又急于开工,因此50000m³内浮顶罐需要采用内挂脚手架正装法进行施工,项目部修改了施工组织设计之后随即准备进行施工组织设计交底,遭到了监理工程师机电的制止,报请总监理工程师下达了工程暂停令,要求机电工程公司完善相关手续后再组织交底。
施工过程中,还发生了如下事件:
事件1:为了预防罐底、罐壁、罐顶的焊接变形超标,项目部采取了预防焊接变形的预控措施,在进行技术交底时,发现预控措施的不足:
(1)缺乏控制罐底与罐壁的角焊缝的预控措施;
(2)底板边缘板的对接采用同等间隙,不符合要求。
事件2:在对第一台安装完毕的50000m³内浮顶罐进行了抽真空试验和充水试验。试验记录如下:罐底焊缝采用真空箱法进行严密性试验,试验负压值为40kPa;
【问题】
1.单位工程施工组织设计应由谁审批?说明监理工程师制止的理由。
2.施工组织设计交底的内容有哪些?
3.储罐施工,常见的倒装法还有哪些?
4.事件1中,针对预控措施的不足,项目部应该如何改进?
5.事件2中,罐底严密性试验的做法是否合理?说明理由。严密性试验的合格标准是什么?
A.流量计外壳,被测流体和管道连接法兰之间应等电位接地连接
B.流量计上游直管段长度和安装支撑方式应符合设计文件规定
C.在水平管道上安装时,两个测量电极不应在管道的正上方和正下方位置
D.在垂直管道上安装时,被测流体的流向应自上而下
A.当保温层厚度大于等于80mm时,应分两层或多层逐层施工
B.硬质绝热制品用作保温层时,拼缝宽度应小于等于2mm
C.水平管道的纵向接缝位置,宜布置在管道垂直中心线45°范围内
D.绝热层施工时,每层及层间接缝应错开,其搭接的长度宜大于等于100mm
