全部题库 / 公路工程 / 试题详情
简答题 公路工程
2026-08-09

背景资料

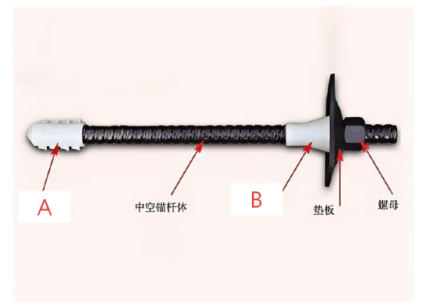

某单洞两车道二级公路岩质隧道,起讫桩号为K1+000~K1+985,地下水不发育,其中K1+200~K1+300段岩体修正质量指标【BQ】值为457,K1+450~K1+600段岩体修正质量指标【BQ】值227,隧道采用钻爆法施工,对向掘进,贯通点桩号为K1+520,隧道采用复合式衬砌结构,系统锚杆为中空注浆锚杆,结构示意图如图4所示,其施工工序包括:①注水疏通锚杆②安装构件A③插入中空锚杆④注浆⑤安装构件B⑥安装垫板、拧紧螺母。

施工过程中发生以下事件:
事件一:监理单位在检查中发现施工单位存在以下做法:
(1)对向掘进两开挖面间距达到1倍隧道跨度时,改为单向开挖。
(2)对超挖超过80cm的边墙地段,超挖部分采用片石混凝土回填。
(3)喷射混凝土采用干喷工艺分层施工,初喷混凝土厚度控制为4cm。
事件二:施工单位对喷射混凝土质量开展了五项检验项目,喷射混凝土厚度、喷射混凝土强度、喷射混凝土平整度、喷射混凝土支护净空、喷层与围岩接触状况。
事件三:建设单位在安全检查中,发现存在以下事故隐患:
(1)未经审批擅自改变开挖方法。
(2)挂布台车临边防护措施不全。
(3)连续5榀钢拱架拱脚悬空。
(4)监控量测超过预警值未采取有效措施。
(5)未设置逃生通道。
事件四:该工程被认定为危大工程,项目部编写了专项施工方案,并组织了专家论证。
【问题】
1.按照长度分类,该隧道属于什么类型?根据【BQ】值,分别答出K1+200-K1+300和K1+450-K1+600段的围岩级别?
2.分别答出图4中构件A、B的名称。答出中空注浆锚杆施工工序的正确顺序,(答出数字顺序即可,如①②③④⑤或者12345)
3.逐条判断事件一中的做法是否正确,若不正确答出正确做法。
4.指出事件二中喷射混凝土质量检验实测项目中的两项关键项目。
5.根据《公路水运工程生产安全重大事故隐患判定标准》指出事件三中的两项重大事故隐患(答出数字序号即可,如(1)、(2)或者1、2)
6.请给出专项论证会应该由哪个单位组织召开,并给出专家论证的主要内容。

参考答案

暂无

答案解析

【第1问】
①按照长度分类,该隧道长985米属于中隧道。(2分)
②K1+200~K1+300段岩体修正质量指标【BQ】值为457,属于Ⅱ级围岩。(2分)
K1+450~K1+600段岩体修正质量指标【BQ】值227,属于V级围岩。BQ值:≤250属于V级围岩。(2分)
【第2问】
(1)A:锚头,(2分)B:止浆塞(2分)
(2)②③①④⑤⑥(2分)
其施工工序包括:①注水疏通锚杆②安装构件A③插入中空锚杆④注浆⑤安装构件B⑥安装垫板、拧紧螺母。
【第3问】
(1)不正确。(1分)正确做法:隧道对向开挖的两工作面相距达到4倍隧道跨度时,两端施工应加强联系,统一指挥;两工作面不得同时起爆。土质和软弱破碎围岩,两开挖面间距达到3.5倍隧道跨度时,应改为单向开挖;围岩条件较好地段,两开挖面间距达到2.5倍隧道跨度时,应改为单向开挖。(2分)
(2)正确。(1分)边墙部位超挖,可采用混凝土或片石混凝土回填。(2分)
(3)不正确(1分)。正确做法:喷射混凝土应采用湿喷工艺,分层施工。(1分)
【第4问】
关键项目为:喷射混凝土强度(2分)和喷层与围岩接触状况(2分)
【第5问】
(1)(4)属于重大事故隐患。(2分)
【第6问】
专家论证会应当由施工单位组织召开(1分),实行施工总承包的,由施工总承包单位组 织召开。专家论证主要内容为:
(1)专项方案内容是否完整、可行。(1分)
(2)专项方案计算书和验算依据是否符合有关标准规范。(1分)
(3)安全施工的基本条件是否满足现场实际情况。(1分)

你可能感兴趣的试题

1 案例五:背景资料
施工单位承接了某国道的交通安全设施施工项目,起讫桩号K296+400~K316+600。该工程参照《公路工程标准施工招标文件》签订合同,合同约定:针对变更工程,投标报价中若无适用清单项目,可重新拟定价格;企业管理费和利润均以直接费为计算基数,企业管理费费率为7%,利润率为6%;针对小型变更项目,监理工程师有权要求施工单位按计日工施工。
根据施工图设计,中央分隔带护栏为混凝土护栏,采用预制安装施工工艺;K300+210~K300+250临崖路段路侧护栏为混凝土护栏,其构造型式如图5所示。


;
施工中发生如下事件:

事件一:施工单位在工地附近设置了小型构件预制场,用于混凝土护栏、里程碑等构件的预制。小型构件预制场采用封闭式管理,平面布置图中将场地划分为构件生产区、废料处理区等4个主要功能区。
事件二:混凝土护栏预制、安装时,施工单位采取了如下做法:
①混凝土护栏预制采用木模板,入模前进行了模板拼缝检查,并选用优质隔离剂,保证混凝土外观。
②K298+300~K299+900中央分隔带混凝土护栏安装时,施工人员同时从两端向中间施工。
③在吊装、堆放混凝土护栏过程中,个别混凝土护栏构件的边角出现了破损,护栏安装就位后,施工人员及时采用M10水泥砂浆进行了修补。
事件三:由于设计变更导致部分已安装完成的混凝土护栏需拆除,经监理工程师现场核查,拆除工作共持续两天,每天1个施工技术员和1个工长现场指挥拆除,20个工人参与护栏拆除,另有1台1m3/斗装载机配合1辆8t自卸汽车运输,每日工作10小时(不含午餐午休时间)。以上拆除工作所增加费用,监理工程师要求施工单位按计日工清单结算,合同中部分计日工劳务和计日工施工机械清单报价见表4。

事件四,混凝土护栏完工后,项目部做了质量检测,检测了护栏断面尺寸、钢筋骨架尺寸、横向偏位等项目。
问题
1.图5中,混凝土护栏按构造划分属于什么类型?混凝土护栏的基础为哪种方式?
2.写出事件一中小型构件预制场内另外2个功能区的名称。
3.逐条判断事件二中施工单位的做法是否正确?若不正确写出正确做法。
4.事件三中,施工单位可计量计日工劳务多少个工日?计日工装载机和自卸汽车各多少个台班?计日工劳务费和计日工施工机械费分别为多少元?(计算结果保留小数点后1位)
5.请补充事件四混凝土护栏的质量实测项目并给出关键项目。
