背景资料:
某施工项目发承包双方依据24清单计价标准签订了单价合同,工期6个月。有关工程内容及其价款约定如下:
1.分项工程项目4项,有关数据如表4-1所示。
2.安全生产措施费按不含安全生产措施费的税前造价的3%(该费用随计取基数变化在竣工结算时统一调整),其余措施费为15万元(该费用固定不予调整)。
3.其他项目费用包括:暂列金额18万元,分包专业工程暂估价20万元,另计总承包服务费5%。
4.管理费和利润为不含税人材机费用之和的12%,增值税税率为9%。

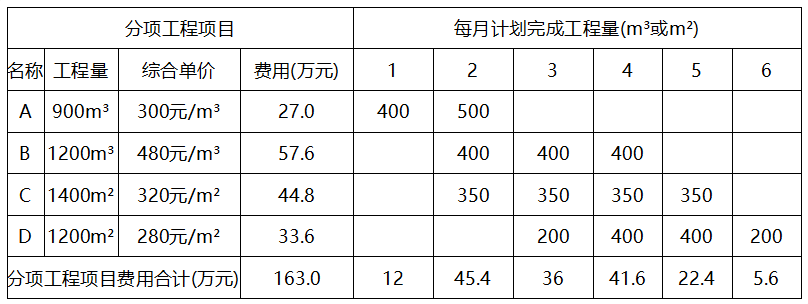

表4-1分项工程项目相关数据与计划进度表

有关工程价款调整与支付条款约定如下:
1.开工日期10日前,发包人按分项工程项目签约合同价的20%支付给承包人作为工程预付款,在施工期间2~5个月的每月工程款中等额扣回。
2.安全生产措施费工程款分2次支付,在开工前支付签约合同价的70%,其余部分在施工期间第3个月支付。
3.除安全生产措施费之外的措施项目工程款,按签约合同价在施工期间第1~5个月分5次平均支付。
4.竣工结算时,安全生产措施费工程款根据计取基数变化调整。
5.分项工程项目工程款按施工期间实际完成工程量逐月支付,当分项工程项目累计完成工程量增加(或减少)超过计划总工程量15%以上时,管理费和利润降低(或提高)50%。
6.其他项目工程款在发生当月支付。
7.开工前和施工期间,发包人按承包人每次应得工程款的90%支付。
8.发包人在承包人提交竣工结算报告后20天内完成审查工作,并在承包人提供所在开
户行出具的工程质量保函(额度为工程竣工结算总造价的3%)后,一次性结清竣工结算款。
该工程如期开工,施工期间发生了经发承包双方确认的下列事项:
1.因设计变更,分项工程B的工程量增加300m³,第2、3、4个月每月实际完成工程量均比计划完成工程量增加100m³。
2.因招标工程量清单的项目特征与工程设计文件不符,分项工程C的综合单价调整为330元/m²。
3.分包专业工程在第3、4个月平均完成,工程费用不变。
4.第5月增加计日工工程款1.8万元。
其他工程内容的施工时间和费用均与原合同约定相符。
【问题】
1.安全生产措施费为多少万元?不含税的签约合同价为多少万元?含税签约合同价为多少万元?开工前发包人应支付给承包人的工程预付款和安全生产措施费工程款分别为多少万元?
2.截止第2个月末,分项工程项目的拟完工程计划投资、已完工程计划投资,已完工程实际投资分别为多少万元?投资偏差和进度偏差分别为多少万元?(不考虑措施项目费用的影响)
3.第3个月,承包人完成分项工程项目费用为多少万元?该月发包人应支付给承包人的工程款为多少万元?
4.分项工程B按调整后的综合单价计算费用的工程量为多少m³?调整后的综合单价为多少元/m³?分项工程项目费用、安全生产措施费用分别增加多少万元?竣工结算时,发包人应支付给承包人的竣工结算款为多少万元?
(计算过程和结果以万元为单位的保留三位小数,以元为单位的保留两位小数)
参考答案
答案解析
问题1:
安全生产措施费=(163+15+20/1.09×5%)×3%=5.368万元
不含税签约合同价=163+15+5.368+18+20/1.09×1.05=220.634万元
含税签约合同价=220.634×1.09=240.491万元
工程预付款=163×1.09×20%=35.534万元
开工前应支付安全生产措施费=5.368×1.09×70%×90%=3.686万元
问题2:
拟完工程计划投资=(12+45.4)×1.09=62.566万元
已完工程计划投资=(27+500×480/10000+350×320/10000)×1.09=67.798万元
已完工程实际投资=(27+500×480/10000+350×330/10000)×1.09=68.180万元
投资偏差=67.798-68.180=-0.382万元,即,投资超支0.382万元
进度偏差=67.798-62.566=5.232万元,即,进度超前5.232万元
问题3:
承包商完成分项工程项目费用=(500×480+350×330+200×280)/10000=41.150万元
发包人应付工程款
[41.15+15/5+5.368×30%+10/1.09×1.05]×1.09×90%-35.534/4=45.457万元
问题4:
(1)分项工程B按调整后综合单价计算费用的工程量为:300-1200×15%=120m
(2)原人材机:480/1.12=428.57元/m
调整后管利:428.57×12%×(1-50%)=25.71元/m
调整后综合单价:428.57+25.71=454.28元/m
(3)B分项工程费用增加:[(300-120)×480+120×454.28]/10000=14.091万元
C分项工程费用增加1400×(330-320)/10000=1.400万元
分项工程费用增加:14.091+1.4=15.491万元
安全生产措施费增加:(15.491+1.8/1.09)×3%=0.514万元
实际总造价:240.491-18×1.09+15.491×1.09+0.514×1.09+1.8=240.116万元
竣工结算款:(240.116-0.514×1.09)×(1-90%)+0.514×1.09=24.516万元
你可能感兴趣的试题
该工程施工过程中发生如下事件:
事件1:A工作施工开始5天后,由于受到持续3天的台风天气影响,导致无法施工。造成施工单位办公室损坏(损失20万元),施工待用材料损失40万元,专业队30名工人窝工,2台机械闲置(单价500元/台班)。台风结束后,修复工作发生人材机费用合计30万元,持续2天。A工作恢复施工10天后,又因供电中断5天,造成全部人员窝工,全部施工机械闲置。
事件2:B工作开始时,由于业主进行设计变更,重新准备作业导致增加人员30个工日,增加设备2个台班(单价450元/台班),作业时间推迟5天。
事件3:6月1日-6日C工作因施工单位机械设备故障导致停工6天,6月3日-10日因业主未能提供图纸导致停工8天。造成施工单位人员窝工100工日,租赁的机械闲置10个台班(单价600元/台班),作业时间延长10天。
事件4:考虑到上述1~3项事件对工期的影响,施工单位为了提前完工获得工期奖励,对进度计划进行了调整,将E、G、K工作的顺序施工组织方式改变为流水作业组织方式以缩短施工工期,各个施工过程的作业队数量均为1个。并得到了业主的批准。组织流水作业的流水节拍见表3-1。
表3-1流水节拍(单位:天)
|
施工过程 |
流水段 |
|
|
① |
② |
|
|
E |
10 |
10 |
|
G |
15 |
15 |
|
K |
10 |
10 |
上述事件发生后,承包人均在合同规定的时间内向发包人提出索赔,并提交了相关索赔资料。
【问题】
1、针对事件1,施工单位能否获得工期和费用索赔,分别是多少。
2、针对事件2,施工单位能否获得工期和费用索赔,分别是多少。
3、针对事件3,施工单位能否获得工期和费用索赔,分别是多少。
4、针对事件4,绘制流水施工横道图,并计算流水工期,实际工期,工期奖罚。
(计算结果以元为单位取整)
背景资料(一):
某省属高校投资建设一幢建筑面积为20000m²的普通教学楼,拟采用工程量清单以公开招标方式进行施工招标。业主委托某造价咨询企业编制招标文件和最高投标限价(该项目的最高投标限价为5800万元)。
招标人将数据电文形式的招标文件加载至电子招标投标交易平台,供潜在投标人下载或者查阅。投标人应当通过招标公告载明的电子招标投标交易平台递交数据电文形式的投标文件。
咨询企业编制招标文件和最高投标限价过程中,发生如下事件:
事件1:为了响应业主对潜在投标人择优选择的高要求,咨询企业的项目经理在招标
文件中设置了以下几项内容:
(1)投标人资格条件之一为:投标人近5年必须承担过高校教学楼工程;
(2)投标人近5年获得过鲁班奖、本省省级质量奖等奖项作为加分条件;
(3)项目的投标保证金为50万元,且投标保证金必须从投标企业的基本账户转出;
(4)中标人的履约保证金为最高投标限价的10%。
事件2:项目经理认为招标文件中的合同条款是基本的粗略条款,只需将政府有关管理部门出台的施工合同示范文本添加项目基本信息后附在招标文件中即可。
事件3:在招标文件编制人员研究该项目的评标办法时,项目经理认为所在咨询企业以往代理的招标项目更常采用综合评估法,遂要求编制人员采用综合评估法。
事件4:为控制投标报价的价格水平,咨询企业和业主商定,以代表省内先进水平的A施工企业的企业定额作为主要依据,编制了该项目的最高投标限价。此外,由于某分项工程使用了一种新型材料,定额及造价信息均无该材料消耗量和价格的信息。编制人员按照理论计算法计算了材料净用量,并以此净用量乘以向材料生产厂家询价确认的材料出厂价格,得到该分项工程综合单价中新型材料的材料费。
事件5:该咨询企业技术负责人在审核项目成果文件时发现项目工程量清单中存在漏项,要求作出修改。项目经理解释认为第二天需要向委托人提交成果文件且合同条款中已有关于漏项的处理约定,故不用修改。
事件6:该咨询企业的负责人认为最高投标限价不需保密,因此,又接受了某拟投标人的委托,为其提供该项目的投标报价咨询。
背景资料(二):
某建设单位通过招标与某施工单位签订了施工合同,该合同中部分条款如下:
1.合同总价为5880万元,其中基础工程1600万元,上部结构工程2880万元,装饰装修工程1400万元;
2.合同工期为15个月,其中基础工程工期为4个月,上部结构工程工期为9个月,装饰装修工程工期为5个月;上部结构工程与装饰装修工程工期搭接3个月;
3.工期提前奖为30万元/月,误期损害赔偿金为50万元/月,均在最后1个月结算时一次性结清;
4.每月工程款于次月初提交工程款支付申请表,经工程师审核后于第3个月末支付。施工企业在签订合同后,经企业管理层和项目管理层分析和计算,基础工程和上部
结构工程均可压缩工期1个月,但需分别在相应分部工程开始前增加技术措施费25万元和40万元。
假定各分部工程每月完成的工作量相同且能及时收到工程款,基准收益月利率按1%考虑,现值系数见表1-1。
表1-1现值系数表
|
系数 |
n |
|||||||||||
|
|
2 |
3 |
4 |
5 |
6 |
8 |
9 |
10 |
11 |
13 |
15 |
16 |
|
(P/A,1%,n) |
1.970 |
2.941 |
3.902 |
4.853 |
5.796 |
7.625 |
8.566 |
9.471 |
10.368 |
12.134 |
13.865 |
14.718 |
|
(P/F,1%,n) |
0.980 |
0.971 |
0.961 |
0.951 |
0.942 |
0.923 |
0.914 |
0.905 |
0.896 |
0.879 |
0.861 |
0.853 |
在电子招标投标中,投标截止时间前未完成投标文件传输的,视为( )。
