简答题 水利水电工程
2026-07-30

某堤防除险加固工程签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:
(1)当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;

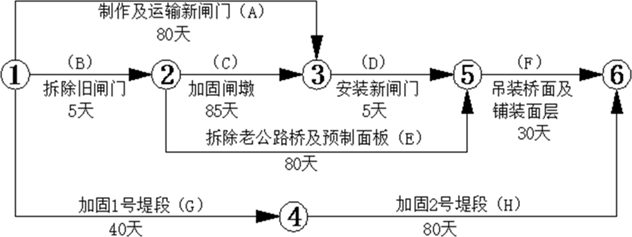

(2)工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。经监理单位批准的施工进度计划如下图(假定各项工作均衡施工)。

在施工过程中发生了如下事件:
事件一:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10天运抵现场。
事件二:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5天完成。
事件三:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6天完成。
事件四:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48天完成。
事件五:在F工作中,承包人采取赶工措施,F工作20天完成。
针对于上述事件为此承包人与发包人发生了合同争议。
【问题】
1.确定施工进度计划的工期,并指出关键工作。
2.分别指出事件一、事件二、事件三、事件四承包人是否有权提出延长工期,并说明理由。
3.根据施工中发生的上述事件,确定该工程的实际完成时间是多少天,以及承包人因工期提前得到的奖励或因逾期应支付的违约金是多少?
4.指出合同争议的处理方法?

参考答案

暂无

答案解析

1.
施工进度计划工期为125天;关键工作为B、C、D、F(或拆除旧闸门、加固闸墩、安装新闸门、吊装桥面及铺装面层)。
2.
事件一:无权。理由:该事件为不可抗力,且未影响工期。
事件二:无权。理由:造成延期是承包人的责任。
事件三:无权。理由:造成延期是承包人的责任。
事件四:有权。理由:延期由发包人承担责任,根据合同约定,可向发包人提出2天的延期要求。
3.
该工程的实际完成时间为128天,承包人应支付逾期违约金10000元。
4.
合同争议的处理方法有:①友好协商解决;②提请争议评审组评审;③仲裁;④诉讼。
[|||][|||][|||][|||][|||]

你可能感兴趣的试题

1 某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:
1.水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖;⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。
2.岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如下图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.5Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。

施工过程中发生如下事件:
事件1:某天装药作业时因现场阴暗,爆破作业班长亲自拉线接电安装照明设施,照明灯置于距爆破作业面10m处。作业中发生安全事故,造成1人死亡、2人重伤。
事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。
事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂,并有逐渐加剧的趋势。
【问题】
1.指出施工方案1中①~⑦工作的合理施工顺序。

2.指出图中参数Wp、L1、L2、h的名称;改正施工方案2中关于爆破作业的不妥之处。
3.改正事件1中的错误做法;根据《水利部生产安全事故应急预案》的规定,确定事件1的事故等级。
4.判断事件2的基坑险情类型,指出其抢护原则。
2 某河道整治工程包括3km新建堤防和1座排水闸工程,其中堤防级别为3级,堤身采用黏性土填筑,排水闸工程共3孔,每孔净宽8m,闸室底板为三孔一联整体式结构,根据项目划分,每个闸墩为一个单元工程。
工程施工过程中发生如下事件:
事件1:工程开工后,施工单位采购了同一批号直径Ф22mm的钢筋28t,同一批号直径Ф16mm的钢筋30t,进场后对钢筋进行抽样检测,其中试样的抽样频率、截取位置,根据《水工混凝土钢筋施工规范》DL/T5169-2013进行,检测结果表明直径Ф22的钢筋有一项指标不合格。
事件2:闸墩混凝土浇筑完成后,施工单位依据《水利水电工程单元工程施工质量验收标准—混凝土工程》SL631.2-2025,对闸墩混凝土单元工程质量及其包含的混凝土浇筑等工序质量进行了评定。
事件3:堤防填筑施工时,受降雨等因素影响,部分土方压实质量经检验不合格,经返工处理,造成直接经济损失110万元,间接经济损失32万元,影响工期20d。
事件4:穿堤涵洞第五节涵身施工过程中,止水片(带)施工工序施工质量检验表见表1。
止水片(带)施工工序质量检验表

【问题】
1.事件1中,钢筋试样的抽样频率和截取位置分别有哪些要求?施工单位应如何处理这批直径Ф22mm的钢筋。
2.事件2中,除混凝土浇筑工序外,闸墩混凝土单元工程中还包括哪些工序?,
3.根据《水利工程质量事故处理暂行规定》(水利部令第57号),指出事件3中的质量事故类别,并说明理由。
4.根据《水利水电工程单元工程施工质量验收标准》SL/T631-2025,指出表1中A、B、C、D、E所代表的名称或数据。
3 某大型引调水工程位于Q省X市,第5标段河道长10km。主要工程内容包括河道开挖、现浇混凝土护坡以及河道沿线生产桥。工程沿线涉及黄庄村等5个村庄。根据地质资料,沿线河道开挖深度范围内均有膨胀土分布,地面以下1~2m地下水丰富且土层透水性较强。本标段土方1100万m3,合同价约4亿元,计划工期2年,招标文件按照《水利水电工程标准施工招标文件》(2009年版)编制,评标办法采用综合评估法,招标文件中明确了最高投标限价。建设管理过程中发生如下事件:
事件一:评标办法中部分要求见表4-1。

招标文件约定,评标委员会在对实质性响应招标文件要求的投标进行报价评估时,对投标报价中算术性错误按现行有关规定确定的原则进行修正。
事件二:投标人甲编制的投标文件中,河道护坡现浇混凝土配合比材料用量(部分)见表4-2。
表4-2河道护坡现浇混凝土配合比材料用量(部分)

主要材料预算价格:水泥0.35元/kg,砂0.08元/kg,水0.05元/kg。
【问题】
1.事件一中,对投标报价中算术性错误进行修正的原则是什么?
2.针对事件一,指出表4-1中评审标准的不合理之处,并说明理由。
3.根据背景材料,合理分析本标段施工的重点和难点问题。
4.分别指出事件二表4-2中A、B、C、D、E、F所代表的含义。
5.计算事件二中每m3水泥砂浆M10的预算单价。
