某河道整治工程包括3km新建堤防和1座排水闸工程,其中堤防级别为3级,堤身采用黏性土填筑,排水闸工程共3孔,每孔净宽8m,闸室底板为三孔一联整体式结构,根据项目划分,每个闸墩为一个单元工程。
工程施工过程中发生如下事件:
事件1:工程开工后,施工单位采购了同一批号直径Ф22mm的钢筋28t,同一批号直径Ф16mm的钢筋30t,进场后对钢筋进行抽样检测,其中试样的抽样频率、截取位置,根据《水工混凝土钢筋施工规范》DL/T5169-2013进行,检测结果表明直径Ф22的钢筋有一项指标不合格。
事件2:闸墩混凝土浇筑完成后,施工单位依据《水利水电工程单元工程施工质量验收标准—混凝土工程》SL631.2-2025,对闸墩混凝土单元工程质量及其包含的混凝土浇筑等工序质量进行了评定。
事件3:堤防填筑施工时,受降雨等因素影响,部分土方压实质量经检验不合格,经返工处理,造成直接经济损失110万元,间接经济损失32万元,影响工期20d。

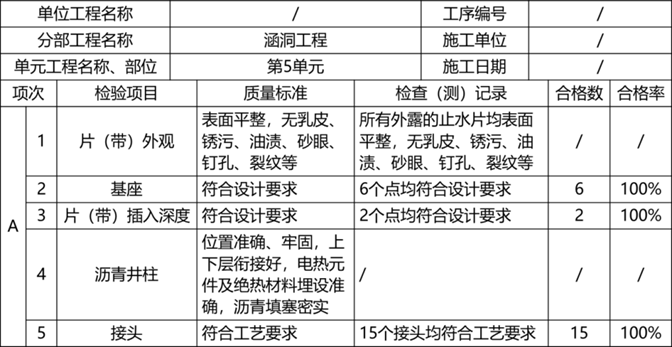

事件4:穿堤涵洞第五节涵身施工过程中,止水片(带)施工工序施工质量检验表见表1。
止水片(带)施工工序质量检验表

【问题】
1.事件1中,钢筋试样的抽样频率和截取位置分别有哪些要求?施工单位应如何处理这批直径Ф22mm的钢筋。
2.事件2中,除混凝土浇筑工序外,闸墩混凝土单元工程中还包括哪些工序?,
3.根据《水利工程质量事故处理暂行规定》(水利部令第57号),指出事件3中的质量事故类别,并说明理由。
4.根据《水利水电工程单元工程施工质量验收标准》SL/T631-2025,指出表1中A、B、C、D、E所代表的名称或数据。
参考答案
暂无
答案解析
1.
钢筋试样的抽样频率和截取位置要求:同一批号直径Ф22mm的钢筋抽样两根,同一批号直径Ф16mm的钢筋抽样两根。钢筋取样时,钢筋端部应先截去500mm再取试样。
对于钢筋检测有一项试验结果不符合要求时,则从同一批钢筋中另取双倍数量的试件重做各项试验。如仍有一个试件不合格,则该批钢筋为不合格。
2.
除混凝土浇筑工序外,闸墩混凝土单元工程中还包括的工序:基础面或施工缝处理、模板安装、钢筋制作及安装、预埋件制作及安装、外观质量检查等。
3.
事件3中的质量事故是一般质量事故。
理由:直接经济损失费在100~1000万元;事故处理所需合理工期在15日~1月。
4.
A为主控项目;B为一般项目;C为100%(全部);D最小为80.0%;E为合格。
钢筋试样的抽样频率和截取位置要求:同一批号直径Ф22mm的钢筋抽样两根,同一批号直径Ф16mm的钢筋抽样两根。钢筋取样时,钢筋端部应先截去500mm再取试样。
对于钢筋检测有一项试验结果不符合要求时,则从同一批钢筋中另取双倍数量的试件重做各项试验。如仍有一个试件不合格,则该批钢筋为不合格。
2.
除混凝土浇筑工序外,闸墩混凝土单元工程中还包括的工序:基础面或施工缝处理、模板安装、钢筋制作及安装、预埋件制作及安装、外观质量检查等。
3.
事件3中的质量事故是一般质量事故。
理由:直接经济损失费在100~1000万元;事故处理所需合理工期在15日~1月。
4.
A为主控项目;B为一般项目;C为100%(全部);D最小为80.0%;E为合格。
