简答题 水利水电工程
2026-07-30

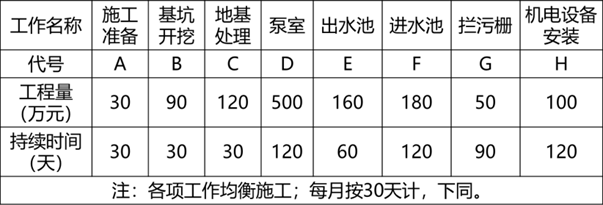

施工单位承包某中型泵站,建筑安装工程内容及工程量见表1,签订的施工合同部分内容如下:
签约合同价1230万元;工程预付款按签约合同价的10%一次性支付,从第3个月起,按完成工程量的20%扣回,扣完为止;质量保证金按5%的比例在月进度款中扣留。
表1 泵站建筑安装工程内容及工程量表

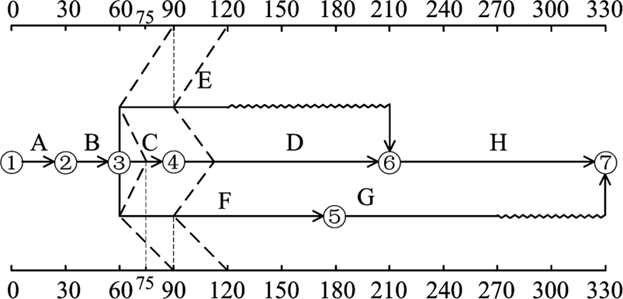

开工前,项目部提交并经监理工程师审核批准的施工进度计划如图1。施工过程中,监理工程师把第90天及第120天的工程进度检查情况分别用进度前锋线记录在图1中。

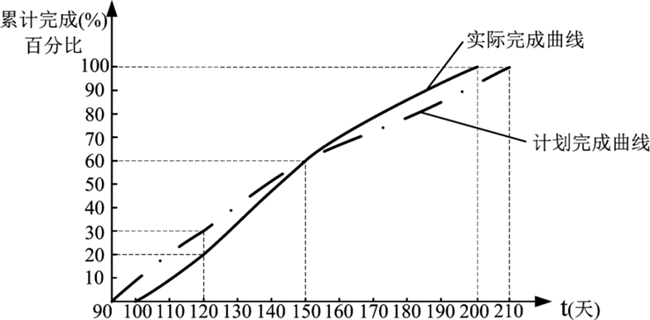

项目部技术人员对进度前锋线进行了分析,并从第四个月起对计划进行了调整。D工作的工程进度曲线见图2。

在机电设备安装期间,当地群众因征地补偿款未及时兑现,聚众到工地阻挠施工,并挖断施工进场道路,导致施工无法进行,监理单位未及时作出暂停施工指示。经当地政府协调,事情得到妥善解决。施工单位在暂停施工1个月后根据监理单位通知及时复工。
【问题】
1.根据图1,分析C、E和F工作在第90天的进度情况(分别按“×工作超额或拖欠总工程量的×%,提前或拖延×天”表述);说明第90天的检查结果对总工期的影响。
2.指出图2中D工作第120天的进度偏差和总赶工天数。
3.计算第4个月的已实施工程的价款、预付款扣回、质量保证金扣留和实际工程款支付金额。
4.针对背景资料中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),承包人在暂停施工指示方面应履行哪些程序?

参考答案

暂无

答案解析

1.
C工作拖欠总工程量的50%,拖延15天;
E工作拖欠总工程量的50%,拖延30天;
F工作拖欠总工程量的25%,拖延30天;
影响总工期15天。
2.
第120天,D工作拖欠10%的工程量;
总赶工20天。
3.
实际完成工程量:E工作80万元、C工作60万元、D工作100万元、F工作45万元。
已实施工程的价款:80+60+100+45=285万元
预付款扣回:285×20%=57万元
质量保证金扣留:285×5%=14.25万元
实际工程款支付:285-57-14.25=213.75万元
4.
针对该情况,承包人应先暂停施工,并及时向监理人提出暂停施工的书面申请,承包人按监理人答复意见处理,若监理人在接到申请的24小时内未答复,视为同意承包人的要求。
[|||][|||][|||][|||][|||]

你可能感兴趣的试题

2 临南段河道疏浚工程,疏浚河道总长约5km,设计河道底宽150m,边坡1:4,底高程7.90~8.07m。该河道疏浚工程划分为一个单位工程,包含7个分部工程(河道疏浚水下方为5个分部工程,排泥场围堰和退水口各1个分部工程)。其中排泥场围堰按3级堤防标准进行设计和施工。该工程于2012年10月1日开工,2013年12月底完工。工程施工过程中发生以下事件:
围堰横断面分层填筑示意图

事件1:工程具备开工条件后,项目法人向主管部门提交了本工程开工申请报告。
事件2:排泥场围堰某部位堰基存在坑塘,施工单位进行了排水、清基、削坡后,再分层填筑施工,如上图所示。
事件3:河道疏浚工程施工中,施工单位对某单元工程进行了质量评定,如下表所示。
河道疏浚单元工程施工质量验收评定表

事件4:本工程建设项目于2013年12月底按期完工。2015年5月,竣工验收主持单位对本工程进行了竣工验收。
【问题】
1.指出事件1中的不妥之处;说明主体工程开工的报告程序和时间要求。
2.根据《堤防工程施工规范》指出并改正事件2图中坑塘部位在清基、削坡、分层填筑方面的不妥之处。
3.根据《水利水电工程单元工程施工质量验收评定标准—河湖整治工程》SL/T 631.4—2025,指出事件3表中A、B、C、D所代表的名称或数据。
4.根据《水利水电建设工程验收规程》SL/T 223—2025,事件4中竣工验收时间是否符合规定?说明理由。
3 某河道疏浚工程批复投资1500万元,项目法人按照《水利水电工程标准施工招标文件》编制了施工招标文件,招标文件规定不允许联合体投标。某投标人递交的投标文件部分内容如下:
1.投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。
2.施工组织设计采用80m³/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。
3.拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料。
该投标人中标,并签订合同。施工期第1月完成的项目和工程量(或费用)如下:
1.完成的项目有:
①5km河道疏浚;②施工期自然回淤清除;③河道疏浚超挖;④排泥管安装拆除;⑤开工展布;⑥施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程。
2.完成的工程量(或费用)情况如下:
河道疏浚工程量按示意图计算(假设横断面相同);排泥管安装拆除费用5万元;开工展布费用2万元;施工辅助工程费用60万元。

【问题】
1.根据背景资料,指出该投标文件的组成文件中其他两项文件名称。
2.根据《关于建立水利建设工程安全生产条件市场准入制度的通知》投标文件中资格审查资料需提供的企业和人员证书有哪些?
3.排水渠清理分包中,分包人需提供的项目负责人等有关人员属于本单位人员的证明材料有哪些?
4.根据背景资料,施工期第1月可以计量和支付的项目有哪些?施工辅助工程中,其他辅助工程包括哪些内容?
5.按挖泥船单价为12元/m³,每月工程质量保证金按工程款的5%扣留,计算施工期第1月应支付的工程款和扣留的工程质量保证金。
