某新建住宅楼,框剪结构,地下2层,地上18层,建筑面积2.5万平方米。甲公司总承 包施工。

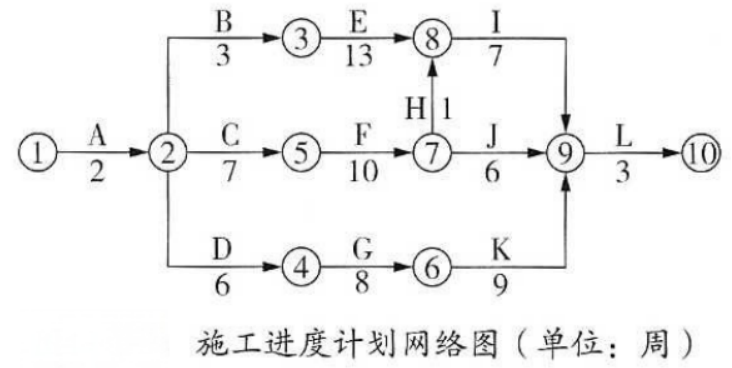

项目部进场后,项目技术负责人编制了相应施工进度安排,如下图所示。

假设各工作均匀速进展,其中,工作箭线下方的数学为该工作每月完成的投资额(单 位:万元)。
由于E工作的延误,项目召开进度专题会,建设单位要求仍按原计划时间竣工。项目

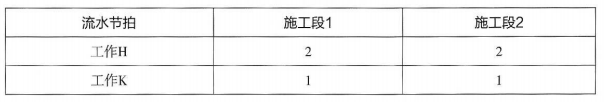

部依据原有施工进度计划,按照分析检查结果、确定调整对象等调整步骤,调整施工进 度。施工单位拟将工作H 、K划分为两个流水段组织流水施工(每个施工过程由一个专业 队完成)。具体数据见下表。

【问题】

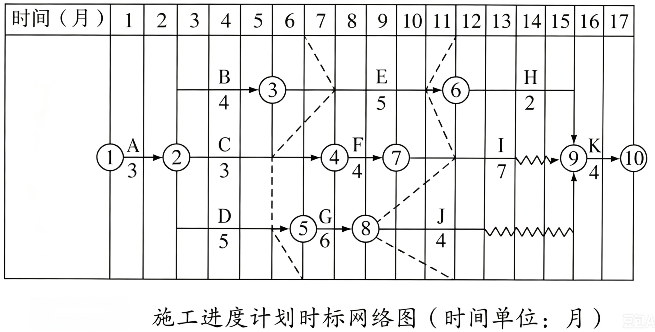

1.根据时标网络图进度前锋线分析6月、11月底工程的实际进展情况。
2.根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。
3.试从投资角度分析6月、11月底的进度偏差及实际进展情况。
4.调整施工进度还包括哪些步骤?按照此流水施工方案能否满足业主提出的按原计划 日期竣工的要求。并说明理由。
根据时标网络图上进度前锋线,可知:
(1)6月底检查结果:工作E进度超前一个月,工作C进度滞后一个月,工作D进度滞后一个月。(每项1分,满分3分)
(2)11月底检查结果:工作E进度滞后一个月,工作I进度与原计划一致,工作J进度滞后三个月。(每项1分,满分3分)
2.(本小题共3分)

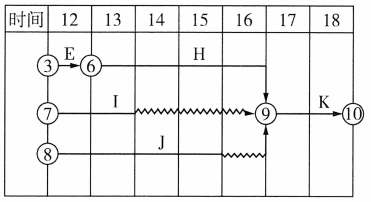

从12月开始,E工作剩余一个月,J工作刚刚开始,其时标网格计划如下:
(3分)3.(本小题共6分)
从投资角度分析进度偏差,其计算公式为:
进度偏差=已完工程计划投资-拟完工程计划投资,
(1)6月底拟完工程计划投资为:3x2+4x3+5x1+3x4+5x4=55万元;
6月底已完工程计划投资为:3x2+4x3+5x2+3x3+5x3=52万元。
则6月底进度偏差为:52-55=-3万元,(2分)即实际进度拖延3万元。(1分)
(2)11月底拟完工程计划投资为:
3x2+4x3+5x6+3x5+4x2+7x2+5x4+6x2+4x3=129万元:
11月底已完工程计划投资为:
3x2+4x3+5x5+3x5+4X2+7x2+5x4+6x2=112万元。
则11月底进度偏差为:112-129=-17万元,(2分)即实际进度拖延17万元。(1分)
4.(本小题共5分)
(1)调整施工进度还包括的步骤:分析进度偏差的影响并确定调整的目标,选择适当的调整方法,编制调整方案,对调整方案进行评价和决策,调整,确定调整后付诸实施的新施工进度计划。(每项1分,共3分)
(2)满足。(1分)
(3)理由:总工期延误1个月,组织流水施工后,工作H和工作K的持续时间为5个月,缩短了1个月。(1分)
你可能感兴趣的试题
最新试题
【背景资料】 某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工期,项目技术负责人编制了相应施工
【背景资料】 某新建住宅楼,框剪结构,地下2层,地上18层,建筑面积2.5万平方米。甲公司总承 包施工。
【背景资料】 某教学楼工程,建筑面积1.7万m2,地下1层,地上6层,高25.2m,主体为框架结构,砌筑及抹灰用砂浆采用
【背景材料】 某施工单位承接一工程,采用工程量清单计价模式,报价执行《建设工程工程量清单计价规范》(GB50500
【背景材料】 某综合楼工程,地下三层,地上二十层,总建筑面积68000m², 地基基础设计等级
【背景材料】 某办公楼工程,建筑面积45000m², 地下二层,地上二十六层,框架一剪力墙结
【背景资料】 某新建商业综合体项目,包含甲、乙、丙楼三栋建筑。其中丙楼为剪力墙结构, 地下二层,地上二十
【背景资料】 某文创园区工程,办公楼两层及以下为钢筋混凝土现浇框架结构,以上为装配式结构,建筑面积30000平方米
【背景资料】 某住宅楼,地下建筑面积500m2 ,地上面积2000m2 ,预制装配整体式结构,
【背景资料】 某商业综合体工程共包含甲、乙、丙、丁四栋楼。 甲楼为框架结构,在主体工程施工验收中,发现
