简答题【背景资料】

某河道整治工程主要内容有河道疏浚、老堤加固、新堤填筑。发包人与承包人依据《水利水电工程标准施工招标文件(2009 年版) 》签订了施工合同,合同约定:合同工期10个月,2022年12月1日开工。经监理人批准的施工进度计划如图1所示(每月按30天计),各项工作均按最早时间安排且匀速施工。施工过程中发生如下事件:

事件一:开工前,承包人向监理人提交了工程开工报审表,监理人发现其内容仅包括按合同计划正常施工所需的材料、设备和施工人员等施工组织措施落实情况,监理人要求承包人将开工报审表的附属资料补充完整。

事件二:承包人按施工进度安排,组织施工人员及设备进场, 由于发包人未按合同约定的时间提供施工用地,导致B工作延迟30天开始,承包人提出了延长工期30天的索赔要求。

事件三:截至2023年3月30日,C工作完成总工程量的50%。

事件四:合同工程完工验收后,施工单位及时向项目法人递交了工程质量保修书,保修书中明确了合同工程完工验收情况等有关内容。
【问题】

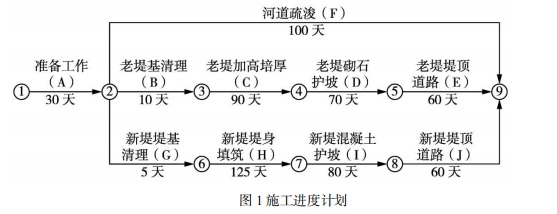

1.指出该工程施工进度计划的关键线路和计划工期。

2.事件一中,完整的开工报审表的主要内容包括哪些?

3.事件二中,监理人应批准延长工期多少天?说明理由。

4.事件三中,截至2023年3月30  日,C 工作计划完成工程量多少天? 实际完成工程量多少天? 分析C工作对工期的影响。
5.事件四中, 除合同工程完工验收情况外,工程质量保修书还应包括哪些方面的内容?

参考答案:暂无进入在线模考

1.(本小题3 分)

关键线路:①→②→⑥→⑦→⑧→⑨ ;( 2 分)

计划工期:30+5+125+80+60=300天。( 1 分)

2.(本小题3 分)

完整的开工报审表的主要内容包括:施工道路、临时设施、工程的进度安排。

3.(本小题 3 分)

监理人应批准延长工期0天。(1 分)

理由:工作B 为非关键工作,并且有40天总时差。发包人原因延误了30 天并未超过工作B 的总时差 ,所以工期不予索赔。(2 分)

4.(本小题6 分)

C 工作计划完成工程量80天;实际完成工程量45天。对总工期影响0天。(每项两分)

【解题思路】从2022 年 12 月 1  日至2023年3月30日,每月按30 天计,共 120 天。工作C 计划完成的工程量=120-(30+10)=80 天

工作C 实际完成的工程量=90 ×50%=45 天

工作C 进度延误=80-45=35 天

工作C 的总时差为40天,而事件3 中,工作C延误了35 天,

所以对总工期的延误时间为0 天。

5.(本小题5 分)

除合同工程完工验收情况外还包括:质量保修范围及 内容、质量保修期 、质量保修责任 、质量保修费用、其他相关约定。

你可能感兴趣的试题

1【背景资料】

某山区河道新建混凝土重力坝工程,设计坝高28m。设计年引调水量1.2 × 108m³工程主要施工项目内容包括岩石开挖、基础固结灌浆、帷幕灌浆、坝体混凝土浇筑,施工工期3年。工程施工过程中发生如下事件:

事件 1 :施工单位把坝体某坝段混凝土分为Ⅰ、Ⅱ、Ⅲ层浇筑施工;固结灌浆在Ⅰ层混凝土浇筑完成后进行。混凝土重力坝结构及施工方案示意图如图2 所示。

事件2:施工单位根据《大中型水电工程建设风险管理规范》(GB/T50927),将本工程可能存在的项目风险,按照风险大小及影响程度并结合处置原则制定了相应的处置方法,具体包括风险利用、风险缓解、风险规避、风险自留和风险转移等,项目风险与处置方法对应关系见表2。

事件3 :施工单位在施工现场设置的安全标志牌有①必须戴安全帽、②禁止跨越、③当心坠落等。

事件4 :施工单位编制的大体积混凝土施工方案部分内容如下:

(1)水平施工缝采用风砂枪打毛处理,纵缝表面不作处理;

(2)夏季混凝土温控采取了降低混凝土出机口温度和浇筑后温度控制措施;

(3)坝体混凝土应在终凝后开始养护,养护时间不少于28d。

某坝段浇筑完成后,验收时发现了一条冷缝,需进行处理。

【问题】

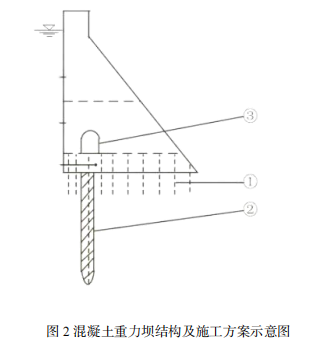

1.根据《水利水电工程等级划分及洪水标准》(SL252),判定该引调水工程的工程等别和主要建筑物级别。指出图2-1 中①、②、③对应的工程部位或施工项目名称。

2.根据事件2,指出表 1 中字母A 、B 、C 、D 分别代表的风险处置方法。

3.分别指出事件3 中①、②、③三个标志牌对应的安全标志类型。

4.改正事件4 中大体积混凝土施工方案的不妥之处。事件4 中, 降低混凝土出机口温度和浇筑后温度控制措施的具体温控方法分别有哪些?

5指出事件4 中冷缝产生的原因和处理措施。

2【背景资料】

某泵站土建工程招标文件依据《水利水电工程标准施工招标文件》(2009 年版)编制。招标文件约定:

1.模板工程费用不单独计量和支付,摊入到相应混凝土单价中;

2.投标最高限价2800万元 ,投标最低限价2100万元;

3.若签约合同价低于投标最高限价的20%时 ,履约保证金由签约合同价的10%提高到15%;

4.永久占地应严格限定在发包人提供的永久施工用地范围内,临时施工用地由承包人负责 ,费用包含在投标报价中;

5.承包人应严格执行投标文件承诺的施工进度计划,实施期间不得调整;

6.工程预付款总金额为签约合同价的10% ,以履约保证金担保。

依据水利部现行定额及编制规定 ,某投标人编制了排架C25 混凝土单价分析表如下:

投标截止后,该投标人发现排架混凝土单价分析时未摊入模板费用, 以投标文件修改函向招标人提出修改该单价分析表,否则放弃本次投标。

问题:

1.指出招标文件约定中的不妥之处。

2.指出排架C25 混凝土单价分析表中 ,A 、B 、C 、D 所代表的名称(或型号规格) 。

3.若排架立模系数为0.8 ㎡ /m³,模板制作、安装、拆除综合单价的直接费为40 元/㎡。计算每立方米排架C25 混凝土相应模板直接费和摊入模板费用后排架C25混凝土单价直接费 。(计算结果保留小数点后两位)

4.对投标人修改排架C25混凝土单价分析表的有关做法 ,招标人应如何处理?

5.评标委员会能否要求投标人以投标文件澄清答复方式增加模板费用?说明理由。

3【背景资料】

某堤防工程,堤防级别为1级。现需要在该堤防上修建一取水闸,某施工单位承担了该工程的土建和安装任务,在施工过程中发生如下事件:

事件1:为了保证水闸混凝土的施工质量,施工单位按照有关标准、规范和合同要求分别对原材料、新拌合混凝土和浇筑过程中的混凝土进行了检测和控制,并对混凝土抗压强度,抗拉强度进行了检测。

事件2:闸门拟采用固定卷扬式启闭机。施工单位按照批准的施工组织设计进行了设备安装、调试,包括:①埋设基础螺栓及支撑垫板、②浇筑基础二期混凝土、③安装机架、④在机架上安装提升机构、⑤安装电气设备和保护元件、⑥做启闭机操作试验等步骤。后由于设计变更, 闸门变更为液压式启闭机开启的弧形闸门。

事件3:为了便于导轨的安装,在浇筑闸墩时,根据导轨的设计位置预留凹槽,槽内埋设两排钢筋,用焊接方法固定导轨。安装时,将校正好的导轨分段与预埋的钢筋焊接数点,按设计坐标位置逐一校正无误,根据垂直平面控制点,用样尺检验调整导轨垂直度后,再焊接牢固,最后浇筑二期混凝土。弧形闸门侧轨安装示意图如下图4所示。(图中: 1-垂直平面控制点 ;6-样尺)

事件4 :取水闸基单元工程经施工单位自评合格,监理单位抽检后, 由项目法人等单位组成的联合小组共同核定其质量等级,并填写签证表。

【问题】

1.分别指出该取水闸的级别和闸门的合理使用年限。

2.根据事件1,指出施工单位对原材料砂和石的检测项目包括哪些?影响混凝土强度的因素有哪些?抗拉强度的测定方法有哪些?

3.说明事件2中固定卷扬式启闭机的安装顺序。

4.根据事件3,写出图4 中2、3、4、5、7所代表的内容;简述浇筑二期混凝土时应采用什么样的混凝土浇筑。

5.事件4中联合小组除项目法人外 ,还应包括哪些单位?

最新试题

【背景资料】 某新建大(2)型水利枢纽工程由面板堆石坝、溢洪道、引水发电系统等主要建筑物组成。承包人甲中标承担该水

类型:简答题2026-07-03

【背景资料】 某堤防工程,堤防级别为1级。现需要在该堤防上修建一取水闸,某施工单位承担了该工程的土建和安装任务,在

类型:简答题2026-07-03

【背景资料】 某泵站土建工程招标文件依据《水利水电工程标准施工招标文件》(2009 年版)编制。招标文件约定:

类型:简答题2026-07-03

【背景资料】 某山区河道新建混凝土重力坝工程,设计坝高28m。设计年引调水量1.2 × 108m³

类型:简答题2026-07-03

【背景资料】 某河道整治工程主要内容有河道疏浚、老堤加固、新堤填筑。发包人与承包人依据《水利水电工程标准施工招标文件

类型:简答题2026-07-03

绿色施工专项评价是指对工程建设项目( )等进行的评价。

类型:多选题2026-07-02

根据《水电水利工程施工监理规范》( DL/T5111),水力发电工程项目划分为( )。

类型:多选题2026-07-02

下列工作,属于发包人义务的有( )。

类型:多选题2026-07-02

防止爆破公害,在保护对象上采取的措施有( )。

类型:多选题2026-07-02

根据《水利工程建设项目管理规定》(水建〔1995〕128 号) ,水利工程可行性研究报告重点解决项目的( )

类型:多选题2026-07-02
