机电工程

多选题关于耐火喷涂料施工说法正确的是(  )

A.喷涂料应采用干法喷涂
B.喷涂方向应垂直于受喷面,喷嘴与喷涂面的距离宜为1~1.5m
C.喷嘴应不断地进行平行移动,使粗细颗粒分布均匀
D.喷涂应连续进行,一次喷到设计厚度,内衬较厚需分层喷涂时,应在前层喷涂料凝结后喷完次层
E.喷涂完毕后,应及时开设膨胀缝线,可用1~3mm厚的楔形板压入30~50mm而成

参考答案:B,E进入在线模考
耐火喷涂料施工技术要求
1.喷涂料应采用半干法喷涂,喷涂料加入喷涂机之前,应适当加水润湿,并搅拌均匀。A选项错误。
2. 喷涂时,料和水应均匀连续喷射,喷涂面上不允许出现干料或流淌。
3. 喷涂方向应垂直于受喷面,喷嘴与喷涂面的距离宜为1 - 1 .5 mB选项正确;喷嘴应不断地进行螺旋式移动,使粗细颗粒分布均匀,C选项错误。
4.大面积喷涂应分单元连续进行,且在本单元内应一次达到设计厚度。喷涂内衬厚度超过300mm需分层喷涂时,应在前层耐火喷涂料凝结前喷完次层。D选项错误。
5.喷涂完毕后应及时开设膨胀缝线,用1~3mm厚的楔形板压人30~50mm 而成。E选项正确。

你可能感兴趣的试题

1下列检查内容中,属于临时用电工程检查内容的有( )。

A.照明装置
B.电缆线路
C.架空线路
D.消防设施
E.变压器

2[背景资料]
某安装公司承接一条生产线的机电安装工程,项目范围包括工艺线设备、管道、电气安装和一座35kV变电站施工(含室外电缆敷设)。合同明确工艺设备、钢材、电缆由业主提供。
项目开工前,安装公司对项目质量管理策划结果进行了交底,采用书面的形式。交底的内容包括:施工部位、质量要求和目标、工艺流程及标准、使用的材料、操作要点等。
项目部在进行电缆敷设前,采取了积极的措施,减少了电缆的接头,从而一定程度上节约了成本、缩短了项目工期。安装公司提交的埋地电缆施工图(如下图,单位:mm)遭到了监理工程师的否定,要求安装公司进行整改后方可开展施工。

施工过程中,有一段电缆的型号为YJY-26/35-3×240,项目部用兆欧表测量了电缆的绝缘电阻并做了记录,电缆敷设前遭到了监理工程师的制止,要求施工单位根据要求对电缆做绝缘试验合格后方可实施。
各项准备工作就位之后,变电站进入试运行阶段,35kV变压器在试运行过程中,项目部记录了相关参数,经过24h空载试运行合格后,未发现异常情况,随即进入了负荷试运行。
[问题]
1、项目质量管理策划结果的交底内容至少还应包括哪些?项目质量管理策划交底的方式还可采用哪些?
2、指出电缆施工图中存在的错误并改正。
3、说明电缆电力(YJY-26/35-3×240) 绝缘层材料。电缆敷设前为何遭到监理工程师的制止?
4、35kV 变压器空载试运行过程中,需要记录哪些参数?应进行几次空载全压冲击合闸?

3背景资料:
某安装公司承包一商场的建筑电气施工,工程内容有变电所、供电干线、室内配线和电气照明。主要设备有电力变压器、配电柜、插接式母线槽(供电干线)、照明电器(灯具、开关、插座和照明配电箱),合同约定设备、材料均由安装公司采购。

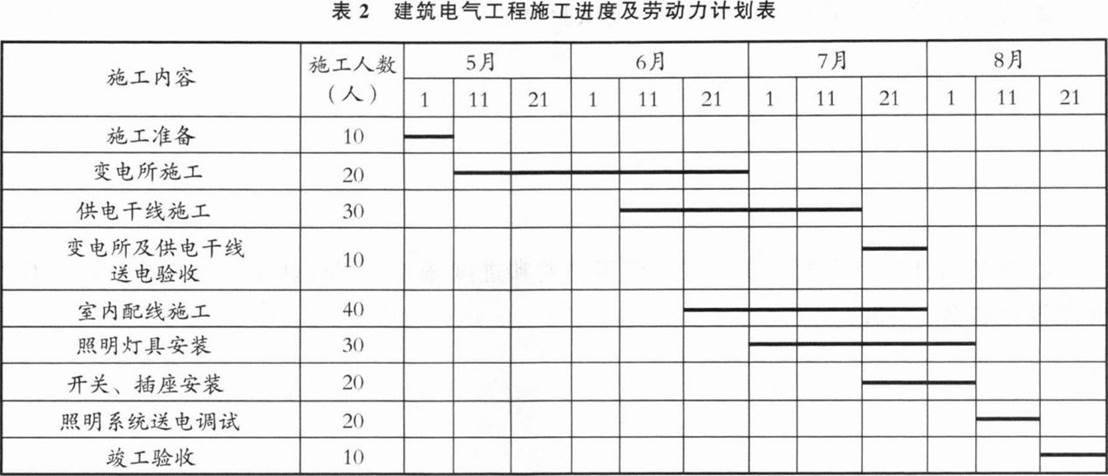

安装公司项目部进场后,编制了建筑电气工程的施工方案、施工进度及劳动力计划,见表2。

采购的变压器、配电柜及插接式母线槽在5月11目送达施工现场,经二次搬运到安装位置,施工人员依据施工方案制定的施工程序进行安装。项目部对施工项目动态控制,及时调整施工进度计划,使工程按合同要求完成。
在施工过程中,发生了以下三个事件:
事件一:室内配线施工时,由于对劳动力优化配置认识不足,人力资源调配出现短缺,现场只能安排30人。班组加班加点,赶在8月20日才完成配线施工。
事件二:在进行母线槽施工时,监理单位发现室内配电母线槽的圆钢吊架直径为6mm,水平度与垂直度为5‰,全长偏差为10mm;要求施工单位改正;
事件三:项目部将2000m供电干线施工分包给B公司,预算单价为150 元/m。在7月3日结束前检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达250000元。项目部对B公司提出了警告,要求加快进度。
问题:
 1.施工方案的内容包括哪些?事件一发生后,7月下旬现场有多少工人?
 2.事件一的发生是否影响施工进度?说明理由。
 3.写出事件二的正确做法;
 4.计算事件三中供电干线施工的费用偏差和进度偏差?该事件是否会影响后续工作?是否影响总施工进度?

最新试题

背景资料: 某项目建设单位与A公司签订了氢气压缩机厂房建筑及机电工程施工总承包合同。工程包括:设备及钢结构厂房基础,配电

类型:简答题2026-07-06

【背景资料】 A公司承包了一台带换热段的分离塔和附属容器、钢制工艺管道(设计压力6.0MPa,工作温度为450°C)及自

类型:简答题2026-07-02

【背景资料】 某商业中心有15栋多层建筑,该商业中心的建筑智能化工程包括:建筑设备监控体系、安全技术防范系统、公共广播系

类型:简答题2026-07-02

背景资料: 某安装公司中标一机床厂的钢结构厂房制作安装及机电安装工程,在编制质量预控措施时,安装公司重点进行工序质量控制

类型:简答题2026-07-01

真空断路器交接试验项目不包括()。

类型:单选题2026-07-01

某安装公司承接了一地下商场给排水、建筑电气和消防系统安装工程,工程总面积15000m2,地下3层。主要设备有:高、低压配

类型:简答题2026-06-30

[背景资料] 某机电安装公司承接一大型系统机电设备安装工程,合同总价达1.2亿元,系统安装的主要机电设备包括破碎机、透平

类型:简答题2026-06-30

[背景资料] 某机电安装公司承包了一液化天然气工厂管道安装工程,管道压力范围为0.8~1.2MPa。工程包括管道的安装、

类型:简答题2026-06-30

背景资料: 某安装公司承包一商场的建筑电气施工,工程内容有变电所、供电干线、室内配线和电气照明。主要设备有电力变压器、配

类型:简答题2026-06-30

[背景资料] 某安装公司承接一条生产线的机电安装工程,项目范围包括工艺线设备、管道、电气安装和一座35kV变电站施工(含

类型:简答题2026-06-30
