多选题下列检查内容中,属于临时用电工程检查内容的有( )。

A.照明装置
B.电缆线路
C.架空线路
D.消防设施
E.变压器

参考答案:A,B,C,E进入在线模考
临时用电工程检查内容包括:架空线路(C选项、电缆线路(B选项、室内配线、照明装置(A选项)、配电室与自备电源、各种配电箱及开关箱、配电线路、变压器(E选项、电气设备安装、电气设备调试、接地与防雷、电气防护等。B选项不属于;

你可能感兴趣的试题

1[背景资料]
某安装公司承接一条生产线的机电安装工程,项目范围包括工艺线设备、管道、电气安装和一座35kV变电站施工(含室外电缆敷设)。合同明确工艺设备、钢材、电缆由业主提供。
项目开工前,安装公司对项目质量管理策划结果进行了交底,采用书面的形式。交底的内容包括:施工部位、质量要求和目标、工艺流程及标准、使用的材料、操作要点等。

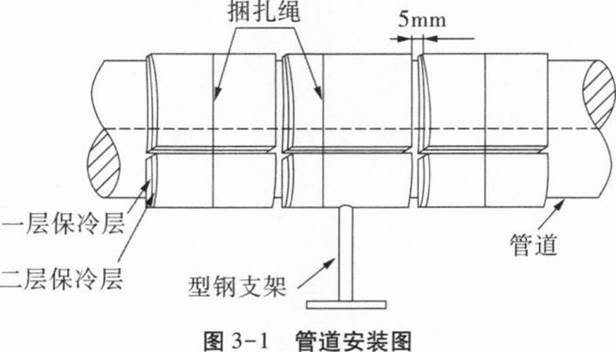

项目部在进行电缆敷设前,采取了积极的措施,减少了电缆的接头,从而一定程度上节约了成本、缩短了项目工期。安装公司提交的埋地电缆施工图(如下图,单位:mm)遭到了监理工程师的否定,要求安装公司进行整改后方可开展施工。

施工过程中,有一段电缆的型号为YJY-26/35-3×240,项目部用兆欧表测量了电缆的绝缘电阻并做了记录,电缆敷设前遭到了监理工程师的制止,要求施工单位根据要求对电缆做绝缘试验合格后方可实施。
各项准备工作就位之后,变电站进入试运行阶段,35kV变压器在试运行过程中,项目部记录了相关参数,经过24h空载试运行合格后,未发现异常情况,随即进入了负荷试运行。
[问题]
1、项目质量管理策划结果的交底内容至少还应包括哪些?项目质量管理策划交底的方式还可采用哪些?
2、指出电缆施工图中存在的错误并改正。
3、说明电缆电力(YJY-26/35-3×240) 绝缘层材料。电缆敷设前为何遭到监理工程师的制止?
4、35kV 变压器空载试运行过程中,需要记录哪些参数?应进行几次空载全压冲击合闸?

2背景资料:
某安装公司承包一商场的建筑电气施工,工程内容有变电所、供电干线、室内配线和电气照明。主要设备有电力变压器、配电柜、插接式母线槽(供电干线)、照明电器(灯具、开关、插座和照明配电箱),合同约定设备、材料均由安装公司采购。
安装公司项目部进场后,编制了建筑电气工程的施工方案、施工进度及劳动力计划,见表2。

采购的变压器、配电柜及插接式母线槽在5月11目送达施工现场,经二次搬运到安装位置,施工人员依据施工方案制定的施工程序进行安装。项目部对施工项目动态控制,及时调整施工进度计划,使工程按合同要求完成。
在施工过程中,发生了以下三个事件:
事件一:室内配线施工时,由于对劳动力优化配置认识不足,人力资源调配出现短缺,现场只能安排30人。班组加班加点,赶在8月20日才完成配线施工。
事件二:在进行母线槽施工时,监理单位发现室内配电母线槽的圆钢吊架直径为6mm,水平度与垂直度为5‰,全长偏差为10mm;要求施工单位改正;
事件三:项目部将2000m供电干线施工分包给B公司,预算单价为150 元/m。在7月3日结束前检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达250000元。项目部对B公司提出了警告,要求加快进度。
问题:
 1.施工方案的内容包括哪些?事件一发生后,7月下旬现场有多少工人?
 2.事件一的发生是否影响施工进度?说明理由。
 3.写出事件二的正确做法;
 4.计算事件三中供电干线施工的费用偏差和进度偏差?该事件是否会影响后续工作?是否影响总施工进度?
