【背景资料】
工程实施过程中发生如下事件:
事件1:工程施工至第6个月末,建设单位采购的设备未能按时进场导致工作F、G持续时间各延长3个月,并造成施工单位工效降低损失15万元。施工单位向项目监理机构提出工程延期3个月,费用补偿15万元的申请。

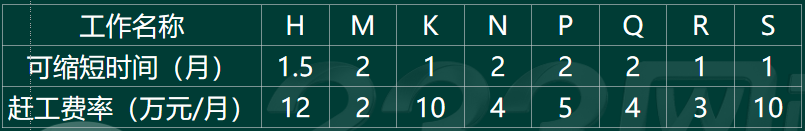

事件2:工程施工至第9个月末,建设单位要求按原合同工期完工,为此,项目监理机构签发监理通知单要求施工单位采取赶工措施。各工作可缩短时间及相应赶工费率(缩短单位持续时间增加的直接费)见表


【问题】
1.针对事件1,工作F、G的实际进度是否会影响其紧后工作的最早开始时间?且影响的时间分别是多少?
2.针对事件1,项目监理机构应批准的工程延期和费用补偿各为多少?分别说明理由。
3针对事件2,截至第9个月末尚未进行的工作中,关键工作有哪些? 为使增加的直接费减少,施工单位应缩短哪些工作的持续时间? 说明理由,这些工程持续时间缩短后,直接费共增加多少万元?


【问题】
1.针对事件1,工作F、G的实际进度是否会影响其紧后工作的最早开始时间?且影响的时间分别是多少?
2.针对事件1,项目监理机构应批准的工程延期和费用补偿各为多少?分别说明理由。
3针对事件2,截至第9个月末尚未进行的工作中,关键工作有哪些? 为使增加的直接费减少,施工单位应缩短哪些工作的持续时间? 说明理由,这些工程持续时间缩短后,直接费共增加多少万元?
参考答案
暂无
答案解析
1.(1)①工作F的实际进度不会影响其紧后工作的最早开始时间。
②因为F工作自由时差为6个月,持续时间延长3个月,未超过其自由时差,所以影响的时间是0个月。
(2)①工作G的实际进度会影响其紧后工作的最早开始时间。
②因为G的自由时差为0个月,持续时间延长3个月,超过自由时差3个月,所以影响的时间是3个月。
2.项目监理机构应批准的工程延期为2个月。
理由:因为建设单位采购的设备未能按时进场导致工作F、G持续时间各延长3个月,属于建设单位的责任,并且F工作的总时差为12个月,G工作的总时差为1个月,虽然未超过F工作总时差,但是超过G工作总时差2个月,所以影响工期2个月。
项目监理机构应批准的工程费用补偿为15万元。
理由:因为建设单位采购的设备未能按时进场造成施工单位工效降低损失15万元,属于建设单位的责任,所以项目监理机构应批准的工程费用补偿为15万元。
②因为F工作自由时差为6个月,持续时间延长3个月,未超过其自由时差,所以影响的时间是0个月。
(2)①工作G的实际进度会影响其紧后工作的最早开始时间。
②因为G的自由时差为0个月,持续时间延长3个月,超过自由时差3个月,所以影响的时间是3个月。
2.项目监理机构应批准的工程延期为2个月。
理由:因为建设单位采购的设备未能按时进场导致工作F、G持续时间各延长3个月,属于建设单位的责任,并且F工作的总时差为12个月,G工作的总时差为1个月,虽然未超过F工作总时差,但是超过G工作总时差2个月,所以影响工期2个月。
项目监理机构应批准的工程费用补偿为15万元。
理由:因为建设单位采购的设备未能按时进场造成施工单位工效降低损失15万元,属于建设单位的责任,所以项目监理机构应批准的工程费用补偿为15万元。
3.(1)截至第9个月末尚未进行的工作中,关键工作有H、K、P、Q、S。
(2)为使增加的直接费减少,施工单位应缩短工作N、Q的持续时间。
理由:①为使增加的直接费减少,应优先选择费用最低的关键工作Q进行压缩1个月,还需再压缩1个月才能满足工期要求。
②此时工作N也变为关键工作,可供压缩的选择有H、K、N和P、N和Q、S工作,根据赶工费率表,同时压缩N和Q工作的赶工费率为4+4=8万元,最低,所以应同时压缩N和Q工作1个月,此时工期变为38个月,与原工期保持一致。
(3)这些工程持续时间缩短后,直接费共增加:4+(4+4)=12万元
(2)为使增加的直接费减少,施工单位应缩短工作N、Q的持续时间。
理由:①为使增加的直接费减少,应优先选择费用最低的关键工作Q进行压缩1个月,还需再压缩1个月才能满足工期要求。
②此时工作N也变为关键工作,可供压缩的选择有H、K、N和P、N和Q、S工作,根据赶工费率表,同时压缩N和Q工作的赶工费率为4+4=8万元,最低,所以应同时压缩N和Q工作1个月,此时工期变为38个月,与原工期保持一致。
(3)这些工程持续时间缩短后,直接费共增加:4+(4+4)=12万元
