多选题 公路工程管理与实务
2026-06-05

公路高边坡施工时,下列情形中,属于重大事故隐患的有(  )。

A.未开展稳定性监测
B.掏底开挖
C.作业人员未系安全带
D.稳定性监测异常未采取措施
E.停工休息时机械未撤到安全区域停放妥当

参考答案

A,D

答案解析

你可能感兴趣的试题

1 背景资料

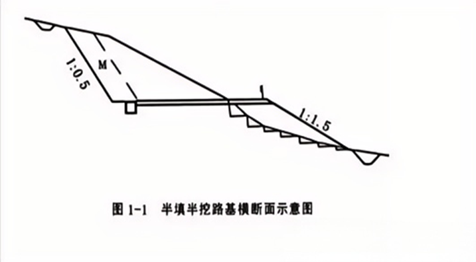

某山区二级公路工程,起讫桩号为K16+100~K28+600,其中K17+300~K17+900为硬质石方段,其半填半挖路基横断面示意图如图1-1所示,业主与承包人参照《公路工程标准施工招标文件》通用及专用合同条款签订了施工合同,合同中约定,人工工日单价110元/工日,人员窝工、机械闲置补偿按其单价的65%计取,除税费外企业管理费、利润等综合费率为25%(以直接费为计算基数)。

事件二:承包人编制了路基工程施工方案,其中路基施工工序图如图1-2所示。
部分施工技术要点如下:
(1)石质路床欠挖部分应予凿除,超挖部分应采用细粒土找平处理,路床底面有地下水时,设置渗沟进行疏导,渗沟应采用硬质碎石回填。
(2)填石路堤岩性相差较大的填料应分层或分段填筑,压实机械选用自重不小于18t的振动压路机。部分路段需利用细粒土回填,细粒土填土层应直接填筑在填石路堤顶面。
施工过程中发生以下事件:
事件一:针对石质路基结合项目整体情况,承包人拟采用多种爆破开挖方式,如硐室爆破、光面爆破、预裂爆破、延时爆破、静态爆破。现场勘查发现K17+900坡面附近有一座电塔,经专家论证,K17+900前后60m路段不允许采用炸药爆破开挖。

事件三:路基工程施工过程中,遇到了季节性大雨,持续5天后变成30年一遇特大暴雨,暴雨引发了某段路基山体滑坡。经监理人和承包人共同核实,造成以下损失:
(1)因季节性大雨停工5天,共造成人工窝工100工日、机械闲置35台班。
(2)因暴雨及山体滑坡导致停工8天,共造成人工窝工120工日、机械闲置40台班,现场修复工作共消耗人工40工日,机械15台班。
以上机械平均台班单价为1200元/台班,事件发生后,承包人按规定的程序提出了工期索赔和除税费外的费用索赔。
【问题】
1.结合事件一和图1-1,答出一般情况下M区域适宜的石方爆破方式,分别答出受电塔影响路段适宜的石方爆破方式和其炮孔内应填入的材料名称。(4分)
2.分别答出图1-2中施工工序X、Y的名称。(2分)
3.指出事件二中施工技术要点的两处错误,并改正。(6分)
4.事件三中,承包人可向业主索赔工期多少天?由于暴雨及山体滑坡导致人工窝工。机械闲置,承包人可向业主索赔费用多少元?针对现场修复工作,承包人可获得费用补偿多少元?(计算结果保留整数)(8分)
2 背景资料
某二级公路建成通车5年后,沥青混凝土路面表面出现了A、B及坑槽等类型的病害,路面病害示意图如图2所示。经路面技术状况调查与检测评估,最终确定采用现场热再生的重铺再生方案进行处治,由某施工单位负责实施。

(图中可见标注的路面结构层:上面层、中面层、基层,以及病害A的示意图)
施工过程中发生以下事件:
事件一:针对现场热再生的重铺再生方案,施工单位制定了以下技术要求:
(1)重铺再生前应对原路面进行取样检测分析。
(2)加热软化路面时,应根据气温、风速、风向、路表湿度以及混合料配合比,调整加热机的工作状态,保证路面的加热温度。
(3)沥青再生剂应在旧沥青混凝土路面加热、翻松、旧料收集之前喷洒。
(4)加铺罩面时,新沥青混合料由自卸汽车卸入集料斗内,由输运机将混合料运送到前面的摊铺装置。
事件二:工程完工后,相关单位根据《公路工程竣(交)工验收办法实施细则》中的竣(交)工验收依据,按程序进行了交工验收,部分验收依据如下:①批准的项目建议书、工程可行性研究报告;②批准的工程初步设计、施工图设计及设计变更文件;③行政主管部门的有关批复、批示文件;④公路工程技术标准、规范、规程及国家有关部门的相关规定。
交工验收时,C单位完成了施工单位当年的年度履约行为评价。施工单位信用评价的其他两项评价内容也分别由相应的招标人和交通运输主管部门进行了评价。最终,该施工单位在项目所在省份的年度信用综合评价得分为85分。
【问题】
1.分别答出图2中A型、B型路面病害的名称。(4分)
2.逐条判断事件一中技术要求是否正确,若不正确答出正确技术要求。(7分)
3.补充事件二中未列出的两项验收依据(4分)。
4.答出事件二中C单位的名称。施工单位信用评价的其他两项评价内容是什么?(3分)
5.根据该施工单位的年度信用综合评价得分,判断其信用评价等级。
3 背景材料
某施工单位承建某二级公路工程,其中含一座先简支后连续预应力混凝土箱梁桥,桥梁全长306.5m,全幅宽12.5m,跨径布置为10×30m,桩基础为直径1.5m的钻孔灌注桩。
施工单位编制了箱梁专项施工方案,确定了采用预制场集中预制、双导梁架桥机架设安装箱梁的施工方法,箱梁预制场布置示意图如图3所示

施工过程中发生了以下事件:
事件一:桩基础施工中,2号桥墩位实际地质情况与地质勘察报告不符,原设计桩长18m的灌注桩不能满足地基承载力要求,经设计变更后,2号桥墩的2根灌注桩长度变更为21m。
事件二:箱梁专项施工方案中,双导梁架桥机架设箱梁的主要施工工序为:梁体预制及运输、铺设轨道→架桥机及导梁拼装→X→架桥机前移至安装跨→支顶前支架→运梁、喂梁→Y→降梁,横移到位→安放支座,落梁→重复前述架桥机移动、架梁。落更,架设下一片梁→铰缝施工,完成整跨安装→架桥机前移至下一跨,直至完成整桥安装,
事件三:箱梁施工中,施工单位的部分做法如下:
(1)箱梁混凝土采取水平分层、斜向推进的方式一次连续浇筑完成。
(2)首跨边梁预制时,因其重量较中梁大,在梁体上设置的吊环采用经过冷拉处理的HPB300钢筋制作,吊装时设置起吊扁担,使吊点垂直受力。
(3)施工单位在预制场附近设置了简易试验养护室,养护用于判断现场顶应力混凝土箱梁强度的试件。
(4)7号桥墩墩顶湿接头混凝土选择在施工当天气温最低且温度场均匀稳定的时段浇筑,并养护14d。
【问题】
1.分别答出图中设备A、构造物B、构造物C的名称及设备A的主要作用(6分)
2.根据《公路工程设计变更管理办法》,事件一中的设计变更为哪一类变更?由什么单位负责审批?(2分)
3.分别答出事件二中施工工序X、Y的名称。(4分)
4.逐条判断事件三中施工单位的做法是否正确,若不正确答出正确做法(8分)
