公路工程管理与实务

简答题背景材料
某施工单位承建某二级公路工程,其中含一座先简支后连续预应力混凝土箱梁桥,桥梁全长306.5m,全幅宽12.5m,跨径布置为10×30m,桩基础为直径1.5m的钻孔灌注桩。

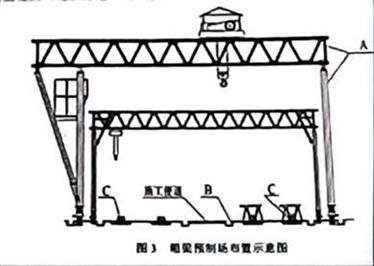

施工单位编制了箱梁专项施工方案,确定了采用预制场集中预制、双导梁架桥机架设安装箱梁的施工方法,箱梁预制场布置示意图如图3所示

施工过程中发生了以下事件:
事件一:桩基础施工中,2号桥墩位实际地质情况与地质勘察报告不符,原设计桩长18m的灌注桩不能满足地基承载力要求,经设计变更后,2号桥墩的2根灌注桩长度变更为21m。
事件二:箱梁专项施工方案中,双导梁架桥机架设箱梁的主要施工工序为:梁体预制及运输、铺设轨道→架桥机及导梁拼装→X→架桥机前移至安装跨→支顶前支架→运梁、喂梁→Y→降梁,横移到位→安放支座,落梁→重复前述架桥机移动、架梁。落更,架设下一片梁→铰缝施工,完成整跨安装→架桥机前移至下一跨,直至完成整桥安装,
事件三:箱梁施工中,施工单位的部分做法如下:
(1)箱梁混凝土采取水平分层、斜向推进的方式一次连续浇筑完成。
(2)首跨边梁预制时,因其重量较中梁大,在梁体上设置的吊环采用经过冷拉处理的HPB300钢筋制作,吊装时设置起吊扁担,使吊点垂直受力。
(3)施工单位在预制场附近设置了简易试验养护室,养护用于判断现场顶应力混凝土箱梁强度的试件。
(4)7号桥墩墩顶湿接头混凝土选择在施工当天气温最低且温度场均匀稳定的时段浇筑,并养护14d。
【问题】
1.分别答出图中设备A、构造物B、构造物C的名称及设备A的主要作用(6分)
2.根据《公路工程设计变更管理办法》,事件一中的设计变更为哪一类变更?由什么单位负责审批?(2分)
3.分别答出事件二中施工工序X、Y的名称。(4分)
4.逐条判断事件三中施工单位的做法是否正确,若不正确答出正确做法(8分)

参考答案:暂无进入在线模考
1.
A龙门吊(1分),B排水沟(1分),C预制台座(1分)
设备A的主要作用:吊移模板,钢筋骨架,预制梁板等。(3分)
2.
根据《公路工程设计变更管理办法》(交通运输部令2005年第5号),事件中的设计变更为一般设计变更(1分),由项目法人负责审批(1分)。
3.
X:试吊,(2分)Y:吊梁,纵移到位(2分)
4.
(1)正确。(1分)
(2)不正确。(1分)正确做法:吊环应采用未经冷拉处理的HPB300钢筋制作。冷拉处理会降低钢筋的延性,增加脆性,吊装时易断裂,存在安全隐患。(2分)
(3)不正确。(1分)正确做法:应在预制场附近设置标准养护室(温度20±2℃,相对湿度≥95%),或送至试验室进行标准养护。简易养护室无法满足标准条件,影响试件强度测定的准确性。(2分)
(4)正确。(1分)

你可能感兴趣的试题

1背景资料

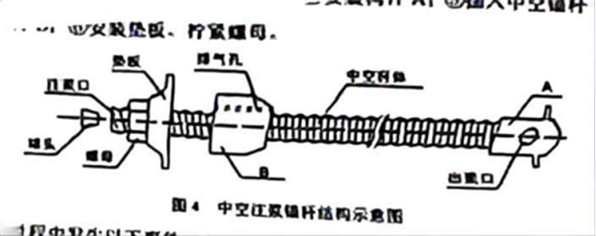

某单洞两车道二级公路岩质隧道,起讫桩号为K1+000~K1+985,地下水不发育,其中K1+200~K1+300段岩体修正质量指标【BQ】值为457,K1+450~K1+600段岩体修正质量指标【BQ】值227,隧道采用钻爆法施工,对向掘进,贯通点桩号为K1+520,隧道采用复合式衬砌结构,系统锚杆为中空注浆锚杆,结构示意图如图4所示,其施工工序包括:①注水疏通锚杆②安装构件A③插入中空锚杆④注浆⑤安装构件B⑥安装垫板、拧紧螺母。


施工过程中发生以下事件:
事件一:监理单位在检查中发现施工单位存在以下做法:
(1)对向掘进两开挖面间距达到1倍隧道跨度时,改为单向开挖。
(2)对超挖超过80cm的边墙地段,超挖部分采用片石混凝土回填。
(3)喷射混凝土采用干喷工艺分层施工,初喷混凝土厚度控制为4cm。
事件二:施工单位对喷射混凝土质量开展了五项检验项目,喷射混凝土厚度、喷射混凝土强度、喷射混凝土平整度、喷射混凝土支护净空、喷层与围岩接触状况。
事件三:建设单位在安全检查中,发现存在以下事故隐患:
(1)未经审批擅自改变开挖方法。
(2)挂布台车临边防护措施不全。
(3)连续5榀钢拱架拱脚悬空。
(4)监控量测超过预警值未采取有效措施。
(5)未设置逃生通道。
【问题】
1.按照长度分类,该隧道属于什么类型?根据【BQ】值,分别答出K1+200-K1+300和K1+450-K1+600段的围岩级别?(3分)
2.分别答出图4中构件A、B的名称。答出中空注浆锚杆施工工序的正确顺序,(答出数字顺序即可,如①②③④⑤或者12345)(6分)
3.逐条判断事件一中的做法是否正确,若不正确答出正确做法(5分)
4.指出事件二中喷射混凝土质量检验实测项目中的两项关键项目。(4分)
5.根据《公路水运工程生产安全重大事故隐患判定标准》指出事件三中的两项重大事故隐患(答出数字序号即可,如(1)、(2)或者1、2)(2分)
