简答题背景资料:
某施工单位承接了北方沿海地区某高速公路B合同段施工任务,该段有一座36×40m的预应力混凝土简支箱梁桥,合同工期为15个月;采用长度为40~50m、直径为φ1.5m的桩基础,桥位处地层土质为亚黏土;下部结构为圆柱式墩、直径为φ1.3m,柱顶设置盖梁,墩柱高度为4~12m,桥台为重力式u形桥台。项目部为了降低成本,制定了先进的经济合理的施工方案。项目部的预制场和混凝土搅拌站布置示意图如下图所示。

桩基础采用旋挖钻机成孔;墩柱钢筋骨架现场整体制作、吊装就位;墩柱施工采用钢模板,整体拼装完成后一次吊装就位,再在顶部钢筋四周插入木楔,让钢筋骨架居中,使钢筋保护层厚度得到有效控制。项目部根据施工组织设计提出了水泥、钢材、碎石和砂等几项大宗材料的采购计划,并邀请了几家材料供应商参加竞标。项目部组织了评标小组,为节约成本,评标的唯一标准就是价格,项目部最终选择了一家报价最低的材料供应商。
问题:
1.说明背景资料中的预制场和搅拌站布置方式的优点。
2.针对0~15号及21~36号跨的主梁吊装施工,采用龙门架和双导梁架桥机哪种更适合本桥?请说明理由。
3.背景资料中采用的墩柱钢筋保护层控制方法是否可行?请说明理由。
4.如果主梁张拉后的预拱度超过了规范要求,将可能导致桥面系中产生什么病害?并提出防治这种病害的三条措施。
5.项目部在制定施工方案时,应主要考虑哪四个方面的内容?
6.指出背景资料中合格材料供方选择上的缺陷。并说明合格材料供方评价的依据。

参考答案:暂无进入在线模考
【第1问】
其优点有:
(1)可以减少临时用地面积。
(2)可以降低场内运输费用。
【第2问】
采用双导梁架桥机更适合本桥。其理由是:
(1)梁体较重,双导梁更合适,而龙门架对桥位处地形要求高。
(2)桥梁较长,龙门架吊装速度慢,影响进度。
(3)吊装上重物后要长距离行走,龙门架安全性差。
【第3问】
3-1.不行。
3-2.其理由是:墩柱较高、钢筋骨架可能变形,应在钢筋骨架四周,从下到上的均匀设置垫块。
【第4问】
4-1.可能导致产生桥面铺装病害。
4-2.防治这种病害的措施有:
(1)控制主梁施工的预拱度。
(2)保证桥面防水混凝土强度。
(3)提高桥面铺装的施工质量。
【第5问】
项目部在制定施工方案时,应主要考虑以下内容:(1)施工方法的确定;(2)施工机具的选择;(3)施工顺序的安排;(4)流水施工的组织。
【第6问】
不应只考虑价格因素。对合格材料供方评价的依据是:供方资信状况、业绩及信誉、生产及供货保证能力、质量保证能力、售后服务保证能力。

你可能感兴趣的试题

1背景资料:

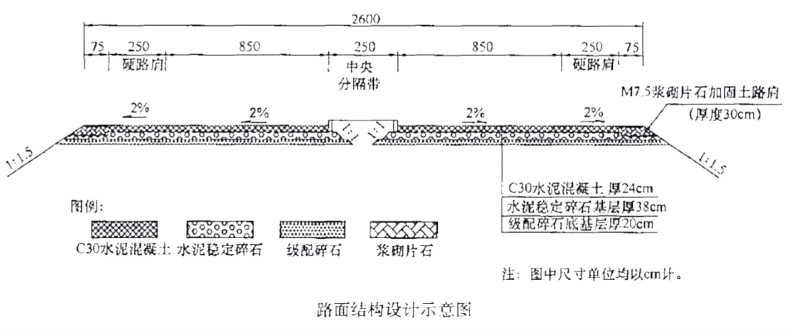

某施工单位在北方平原地区承建了一段长152km的双向四车道高速公路的路面工程,路面结构设计示意图如下。

为保证工期,施工单位采用2台滑模摊铺机分左右幅同时组织面层施工,对行车道与硬路肩进行整体滑模摊铺。施工中发生如下事件:
事件一:滑模摊铺前,施工单位在基层上架设了单线基准线,基准线材质为钢绞线。
事件二:滑模摊铺机起步时,先开启振捣棒,在2~3min内调整到适宜振捣频率,使进入挤压板前缘拌合物振捣密实,无大气泡冒出,方可开动滑模机平稳推进摊铺。因滑模摊铺机未配备自动插入装置 (DBI),传力杆无法自动插入。
事件三:施工单位配置的每台摊铺机的摊铺速度为100m/h,时间利用系数为0.75,施工单位还配置专门的水泥混凝土搅拌站,搅拌站生产能力为450m3/h。(滑模摊铺机生产率公式为Q=1000hBVpKB(m3/h),公式中h为摊铺厚度,B为摊铺宽度)。
事件四:施工单位按每2km路面面层划分为一个分项工程,并按《公路工程质量检验评定标准》进行检验和评定。其中对水泥混凝土面层的实测项目有:横向力系数、相邻板间的高差、纵横缝顺直度、中线平面偏位、路面宽度、纵断高程和路面横坡。
问题:
1.改正事件一中的错误。
2.事件二中传对传力杆以下的混凝土如何振捣密实?
3.施工单位配置的水泥混凝土搅拌站能否满足滑模摊铺机的生产率?说明理由。
4.请补充水泥混凝土面层的实测项目。
5.水泥混凝土抗弯拉强度的试件尺寸为多少,并简述抗弯拉强度的试验步骤。
