公路工程管理与实务
简答题背景资料:
某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,起讫桩号K23+510~K26+235,全长2725m。岩性为砂岩、页岩互层,节理发育,有一条F断层破碎带,地下水较丰富。隧道埋深18~570m,左、右洞间距30m,地质情况相同,围岩级别分布如图1所示。

该隧道设计支护结构为复合式衬砌,即:喷锚初期支护加二次混凝土衬砌,Ⅳ、Ⅴ级围岩设钢支撑和仰拱。本工程合同工期为22个月,施工过程中发生如下事件:

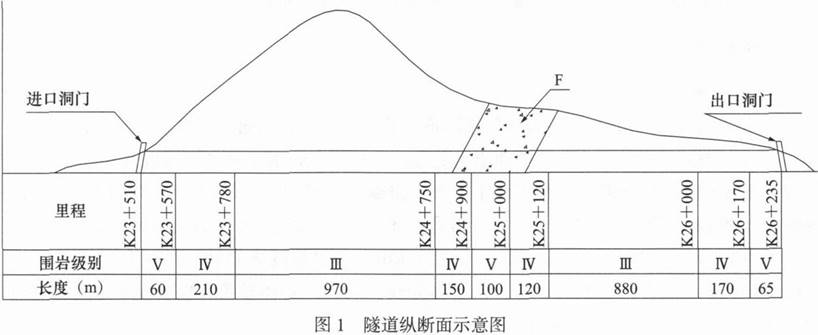

事件一:施工单位决定按进、出口两个工区组织施工,左洞进、出口同时进洞施工,采用钻爆法开挖,模板台车衬砌。施工组织设计中,明确了开挖支护月进度指标为:Ⅲ级围岩135m/月,Ⅳ级围岩95m/月,Ⅴ级围岩50m/月;施工准备2个月,左、右洞错开施工,右洞开工滞后左洞1个月,二衬滞后开挖支护1个月,沟槽及路面工期3个月,贯通里程桩号设定在K24+900。在设计无变更情况下,满足合同工期要求,安全优质完成该工程。

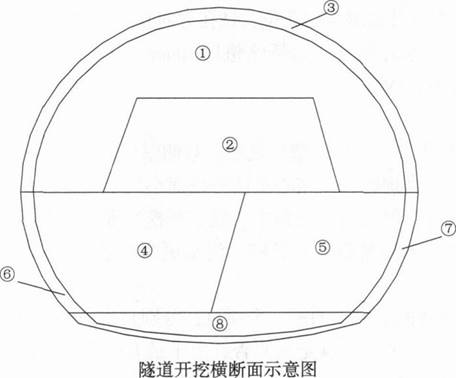

事件二:隧道开挖过程中,某些段落施工单位采用环形开挖留核心土法开挖,该方法包括以下工序:①上台阶环形开挖;②核心土开挖;③上部初期支护;④左侧下台阶开挖;⑤右侧下台阶开挖;⑥左侧下部初期支护;⑦右侧下部初期支护;⑧仰拱开挖、支护。部分工序位置如图2所示。

事件三:为了确保施工安全,隧道监控量测工作根据控制基准建立预警机制,设计极限位移值为90mm。经过监测,实际位移值为30mm。
事件四:由于管理人员安全意识薄弱,隧道开挖过程中未严格按照安全要求进行及时支护,存在生产安全重大事故隐患,监理单位要求施工单位组织编写重大事故隐患治理方案。同时也组织经验丰富的人员严格按照“两项达标”、“四项严禁”、“五项制度”的总目标。
对其他项目开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急预案,落实工程项目安全生产主体责任和相关单位的安全管理责任,明确应急物资装备保障。
4月3日上午,隧道开挖时,出现涌水事故,当场导致死亡2人,重伤12人,经补报并核实,截止4月5日,确认累计死亡达3人。
问题:
1.根据背景资料,计算各级围岩总长及所占比例(以百分比表示,四舍五入,小数点后保留一位)。
2.分别写出适用于该隧道Ⅲ、Ⅳ级围岩的施工方法。
3.针对事件一,计算隧道施工工期(单位:月,小数点后保留一位)。
4.针对事件二,复制图2至答题卡上,在图中按环形开挖留核心土法补充开挖线,并在图中填写工序①和②的位置;并写出工序①~⑧的正确排序(以“②→③→⑥→……”格式作答)。
5.请判断事件三的位移管理级别,并阐述项目部的管理状态。
6.背景中,“两项达标”、“四项严禁”、“五项制度”的总目标中“两项达标”包括哪些内容?
某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,起讫桩号K23+510~K26+235,全长2725m。岩性为砂岩、页岩互层,节理发育,有一条F断层破碎带,地下水较丰富。隧道埋深18~570m,左、右洞间距30m,地质情况相同,围岩级别分布如图1所示。

该隧道设计支护结构为复合式衬砌,即:喷锚初期支护加二次混凝土衬砌,Ⅳ、Ⅴ级围岩设钢支撑和仰拱。本工程合同工期为22个月,施工过程中发生如下事件:
事件一:施工单位决定按进、出口两个工区组织施工,左洞进、出口同时进洞施工,采用钻爆法开挖,模板台车衬砌。施工组织设计中,明确了开挖支护月进度指标为:Ⅲ级围岩135m/月,Ⅳ级围岩95m/月,Ⅴ级围岩50m/月;施工准备2个月,左、右洞错开施工,右洞开工滞后左洞1个月,二衬滞后开挖支护1个月,沟槽及路面工期3个月,贯通里程桩号设定在K24+900。在设计无变更情况下,满足合同工期要求,安全优质完成该工程。
事件二:隧道开挖过程中,某些段落施工单位采用环形开挖留核心土法开挖,该方法包括以下工序:①上台阶环形开挖;②核心土开挖;③上部初期支护;④左侧下台阶开挖;⑤右侧下台阶开挖;⑥左侧下部初期支护;⑦右侧下部初期支护;⑧仰拱开挖、支护。部分工序位置如图2所示。

事件三:为了确保施工安全,隧道监控量测工作根据控制基准建立预警机制,设计极限位移值为90mm。经过监测,实际位移值为30mm。
事件四:由于管理人员安全意识薄弱,隧道开挖过程中未严格按照安全要求进行及时支护,存在生产安全重大事故隐患,监理单位要求施工单位组织编写重大事故隐患治理方案。同时也组织经验丰富的人员严格按照“两项达标”、“四项严禁”、“五项制度”的总目标。
对其他项目开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急预案,落实工程项目安全生产主体责任和相关单位的安全管理责任,明确应急物资装备保障。
4月3日上午,隧道开挖时,出现涌水事故,当场导致死亡2人,重伤12人,经补报并核实,截止4月5日,确认累计死亡达3人。
问题:
1.根据背景资料,计算各级围岩总长及所占比例(以百分比表示,四舍五入,小数点后保留一位)。
2.分别写出适用于该隧道Ⅲ、Ⅳ级围岩的施工方法。
3.针对事件一,计算隧道施工工期(单位:月,小数点后保留一位)。
4.针对事件二,复制图2至答题卡上,在图中按环形开挖留核心土法补充开挖线,并在图中填写工序①和②的位置;并写出工序①~⑧的正确排序(以“②→③→⑥→……”格式作答)。
5.请判断事件三的位移管理级别,并阐述项目部的管理状态。
6.背景中,“两项达标”、“四项严禁”、“五项制度”的总目标中“两项达标”包括哪些内容?
参考答案:暂无进入在线模考
【第1问】
1-1.Ⅲ级围岩长=970+880=1850m,占67.9%;
1-2.Ⅳ级围岩长=210+150+120+170=650m,占23.9%;
1-3.Ⅴ级围岩长=60+100+65=225m,占8.3%。
【第2问】
2-1.Ⅲ级围岩采用全断面法、台阶法。
2-2.Ⅳ级围岩采用台阶法。
【第3问】
左洞进口工区开挖支护所需工期:970/135+(210+150)/95+60/50=12.2个月。
左洞出口工区开挖支护所需工期:880/135+(120+170)/95+(100+65)/50=12.9个月。

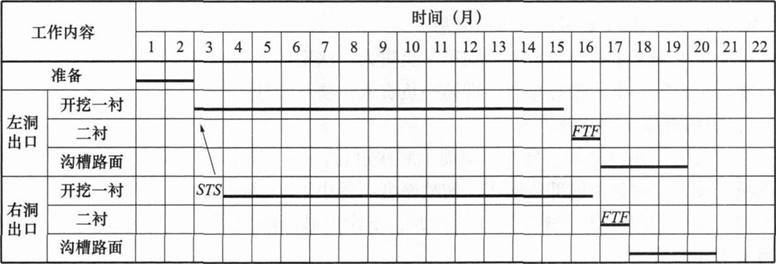

施工工期:以右洞为控制工期,准备2+滞后1+12.9+二衬1+沟槽路面3=19.9个月。
搭接关系参见以下横道图:

【第4问】

各工序正确排序为:①→③→②→④→⑥→⑤→⑦→⑧。
【第5问】

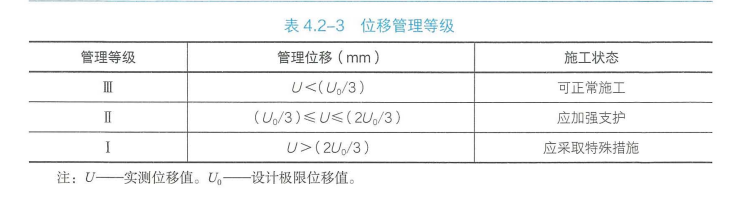

5-1.因为实际位移=1/3设计极限位移,所以管理等级为Ⅱ级。
5-2.施工状态应为加强支护。

【第6问】①施工人员管理达标;②施工现场安全防护达标。
扩充:
四项严禁:
(1)严禁在泥石流区、滑坡体、洪水位下等危险区域设置施工驻地。
(2)严禁违规进行挖孔桩作业,钻孔确有困难的不良地质区,设计单位要进行专项安全设计并按设计变更规定,经批准后实施。
(3)严禁长大隧道无超前预报和监控量测措施施工。
(4)严禁违规立体交叉作业。
五项制度:
(1)施工现场危险告知制度。
(2)施工安全监理制度。
(3)专项施工方案审查制度。
(4)设备进场验收登记制度。
(5)安全生产费用保障制度。
1-1.Ⅲ级围岩长=970+880=1850m,占67.9%;
1-2.Ⅳ级围岩长=210+150+120+170=650m,占23.9%;
1-3.Ⅴ级围岩长=60+100+65=225m,占8.3%。
【第2问】
2-1.Ⅲ级围岩采用全断面法、台阶法。
2-2.Ⅳ级围岩采用台阶法。
【第3问】
左洞进口工区开挖支护所需工期:970/135+(210+150)/95+60/50=12.2个月。
左洞出口工区开挖支护所需工期:880/135+(120+170)/95+(100+65)/50=12.9个月。
施工工期:以右洞为控制工期,准备2+滞后1+12.9+二衬1+沟槽路面3=19.9个月。
搭接关系参见以下横道图:

【第4问】

各工序正确排序为:①→③→②→④→⑥→⑤→⑦→⑧。
【第5问】
5-1.因为实际位移=1/3设计极限位移,所以管理等级为Ⅱ级。
5-2.施工状态应为加强支护。

【第6问】①施工人员管理达标;②施工现场安全防护达标。
扩充:
四项严禁:
(1)严禁在泥石流区、滑坡体、洪水位下等危险区域设置施工驻地。
(2)严禁违规进行挖孔桩作业,钻孔确有困难的不良地质区,设计单位要进行专项安全设计并按设计变更规定,经批准后实施。
(3)严禁长大隧道无超前预报和监控量测措施施工。
(4)严禁违规立体交叉作业。
五项制度:
(1)施工现场危险告知制度。
(2)施工安全监理制度。
(3)专项施工方案审查制度。
(4)设备进场验收登记制度。
(5)安全生产费用保障制度。
你可能感兴趣的试题
最新试题
背景资料 某单洞两车道二级公路岩质隧道,起讫桩号为K1+000~K1+985,地下水不发育,其中K1+200~K1+30
类型:简答题2026-06-05
背景材料 某施工单位承建某二级公路工程,其中含一座先简支后连续预应力混凝土箱梁桥,桥梁全长306.5m,全幅宽12.5m
类型:简答题2026-06-05
背景资料 某二级公路建成通车5年后,沥青混凝土路面表面出现了A、B及坑槽等类型的病害,路面病害示意图如图2所示。经路面技
类型:简答题2026-06-05
背景资料 某山区二级公路工程,起讫桩号为K16+100~K28+600,其中K17+300~K17+900为硬质石方段,
类型:简答题2026-06-05
公路高边坡施工时,下列情形中,属于重大事故隐患的有( )。
类型:多选题2026-06-05
根据《公路工程建设项目概算预算编制办法》,属于措施费的有( )。
类型:多选题2026-06-05
下列延误事件中,承包商不可获得工期补偿的有( )。
类型:多选题2026-06-05
下列公路工程施工方案的编制内容中,属于施工工艺技术的有( )
类型:多选题2026-06-05
根据《关于开展公路桥梁和隧道工程施工安全风险评估试行工作的通知》,应进行安全风险评估的桥梁工程有( )
类型:多选题2026-06-05
关于公路护栏施工技术要求的说法,正确的有( )
类型:多选题2026-06-05
